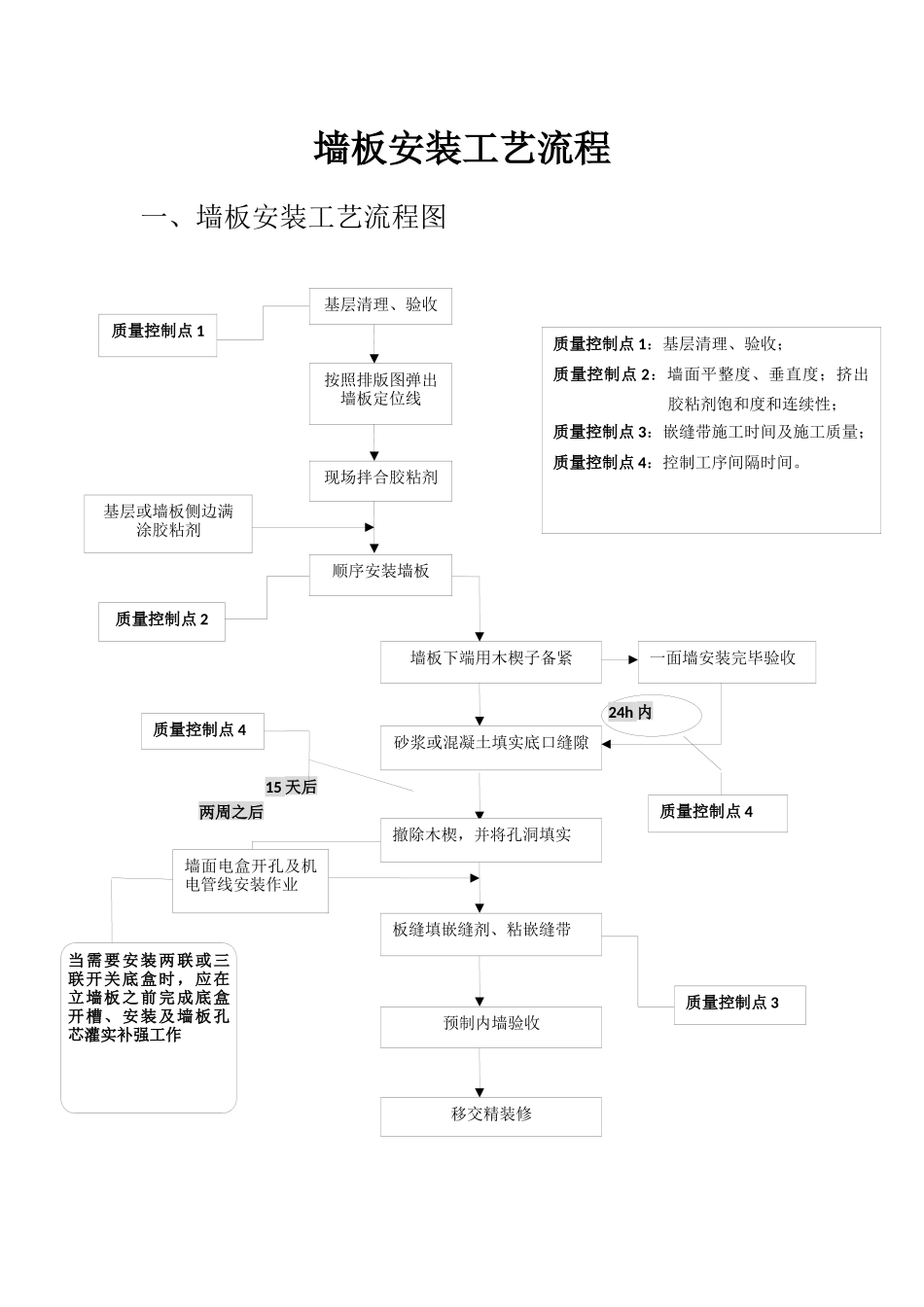

墙板安装工艺流程一、墙板安装工艺流程图15天后两周之后基层清理、验收质量控制点1按照排版图弹出墙板定位线现场拌合胶粘剂顺序安装墙板基层或墙板侧边满涂胶粘剂质量控制点2墙板下端用木楔子备紧砂浆或混凝土填实底口缝隙撤除木楔,并将孔洞填实板缝填嵌缝剂、粘嵌缝带预制内墙验收移交精装修质量控制点3一面墙安装完毕验收24h内质量控制点4墙面电盒开孔及机电管线安装作业质量控制点4当需要安装两联或三联开关底盒时,应在立墙板之前完成底盒开槽、安装及墙板孔芯灌实补强工作质量控制点1:基层清理、验收;质量控制点2:墙面平整度、垂直度;挤出胶粘剂饱和度和连续性;质量控制点3:嵌缝带施工时间及施工质量;质量控制点4:控制工序间隔时间

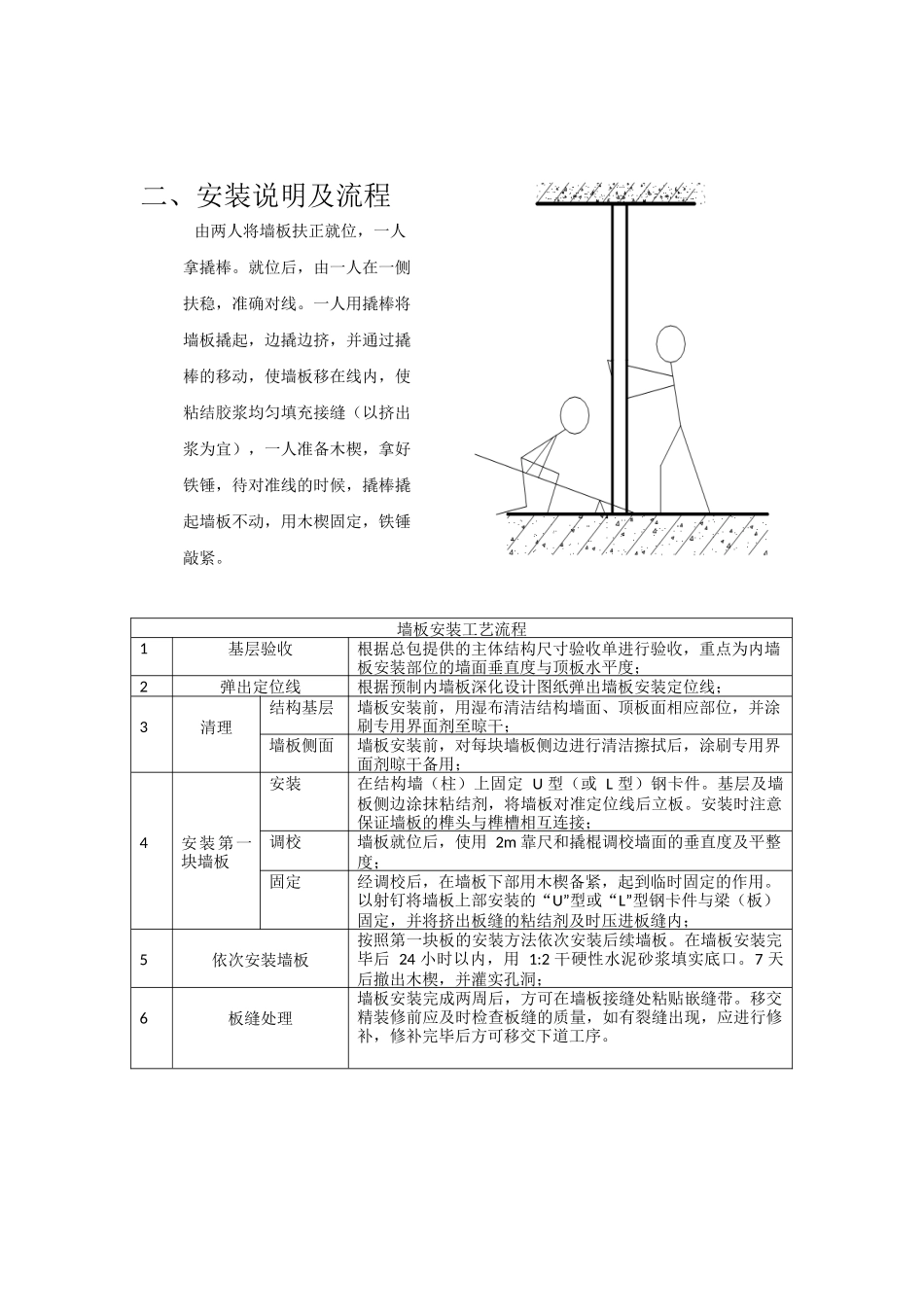

二、安装说明及流程由两人将墙板扶正就位,一人拿撬棒
就位后,由一人在一侧扶稳,准确对线
一人用撬棒将墙板撬起,边撬边挤,并通过撬棒的移动,使墙板移在线内,使粘结胶浆均匀填充接缝(以挤出浆为宜),一人准备木楔,拿好铁锤,待对准线的时候,撬棒撬起墙板不动,用木楔固定,铁锤敲紧
墙板安装工艺流程1基层验收根据总包提供的主体结构尺寸验收单进行验收,重点为内墙板安装部位的墙面垂直度与顶板水平度;2弹出定位线根据预制内墙板深化设计图纸弹出墙板安装定位线;3清理结构基层墙板安装前,用湿布清洁结构墙面、顶板面相应部位,并涂刷专用界面剂至晾干;墙板侧面墙板安装前,对每块墙板侧边进行清洁擦拭后,涂刷专用界面剂晾干备用;4安装第一块墙板安装在结构墙(柱)上固定U型(或L型)钢卡件
基层及墙板侧边涂抹粘结剂,将墙板对准定位线后立板
安装时注意保证墙板的榫头与榫槽相互连接;调校墙板就位后,使用2m靠尺和撬棍调校墙面的垂直度及平整度;固定经调校后,在墙板下部用木楔备紧,起到临时固定的作用
以射钉将墙板上部安装的“U”型或“L”型钢卡件与梁(板)固定,并将挤出板缝的粘结剂及时压进板缝内;5依次安装墙
