1第五章主要分项工程施工方案和技术措施(三)墙面干挂水泥板面层施工1、材料要求:(1)水泥板:其规格、性能符合设计要求及产品标准的规定
(2)镀锌方钢管:60*60*1
(3)电焊条
2、主要机具:主要机具包括:靠尺板,托线板,线锤,大小开刀,钢丝刷,橡皮锤,钢卷尺,刮板,电焊机等
3、作业条件:(1)结构已验收,墙面已弹出标高线
(2)操作地点环境温度不低于5℃
4、操作工艺:(1)工艺流程:放线→钢龙骨骨架焊接→安装水泥板→板缝处理→板面装修
(2)操作工艺:(A)放线:在地面、墙面及顶面根据设计位置,弹好墙面水平双面边线,弹出立面垂直线,弹出顶面联接线,并按板宽分档
(B)钢骨架纵向均采用60*60*1
5镀锌方管作为主龙骨,横向贯通龙骨采用60*60*1
5镀锌方管,以满足水泥板饰面板安装
为便于水泥饰面板成型,主、次龙骨造型网片间距根据现场实际情况间隔布设
为确保骨架竖向稳定性,所有焊缝须专业人士点焊连接,焊接处刷防锈漆两遍
骨架制作须样板引路,确保外形尺寸达到设计要求
(C)水泥板安装时,须用专用工具切割放样试安装,大立面压小立面,以便加固
安装采用3*30MM镀锌自攻螺丝,固定于镀锌方钢龙骨上
安装完毕,进行垂直平整校验,调整合格后方可进行下道工序

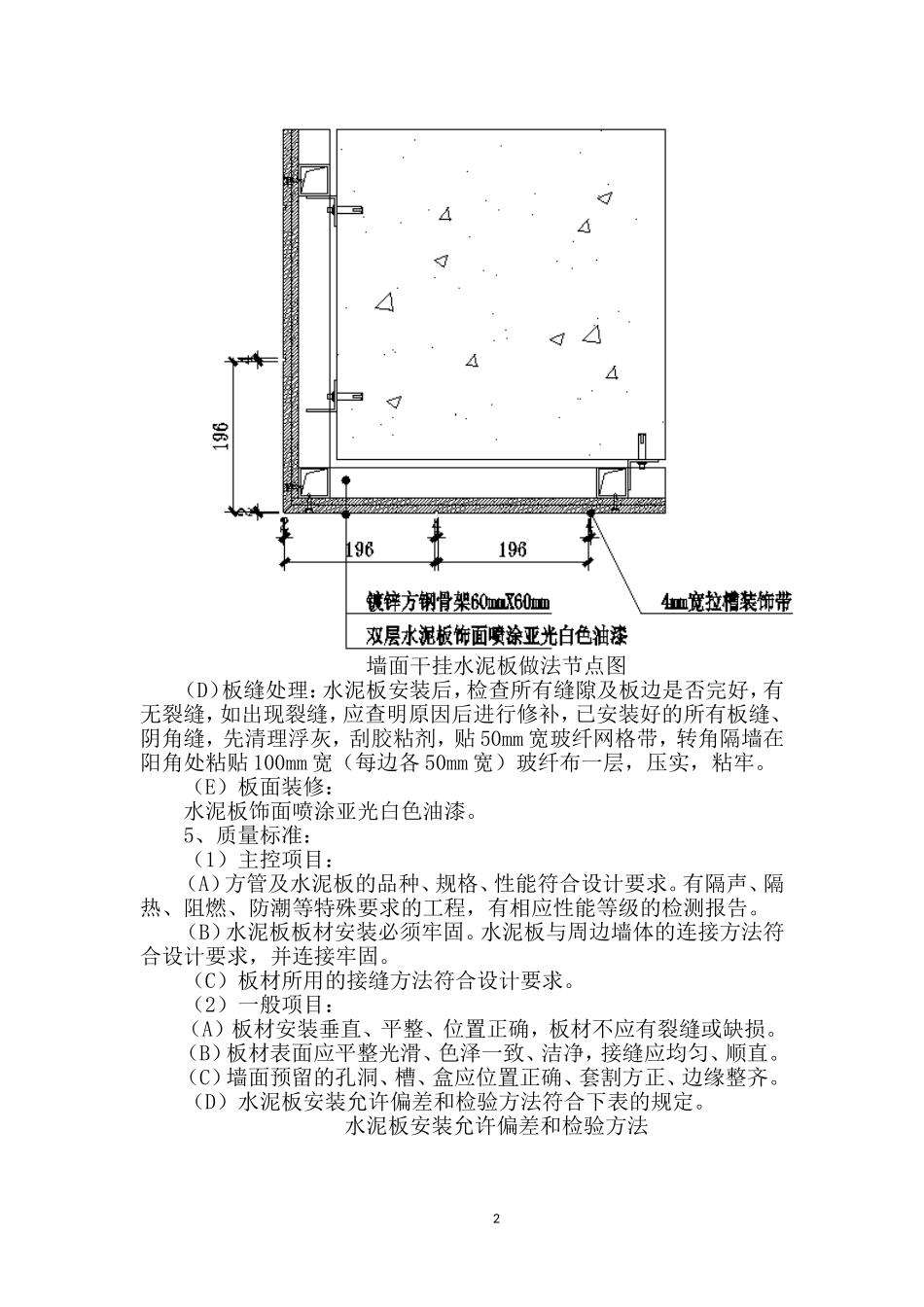

2墙面干挂水泥板做法节点图(D)板缝处理:水泥板安装后,检查所有缝隙及板边是否完好,有无裂缝,如出现裂缝,应查明原因后进行修补,已安装好的所有板缝、阴角缝,先清理浮灰,刮胶粘剂,贴50mm宽玻纤网格带,转角隔墙在阳角处粘贴100mm宽(每边各50mm宽)玻纤布一层,压实,粘牢
(E)板面装修:水泥板饰面喷涂亚光白色油漆
5、质量标准:(1)主控项目:(A)方管及水泥板的品种、规格、性能符合设计要求
有隔声、隔热、阻燃、防潮等特殊要求的工程,有相应性能等级的检测报告
(B)水泥板板材安装必须牢固
水泥板与周边墙体
