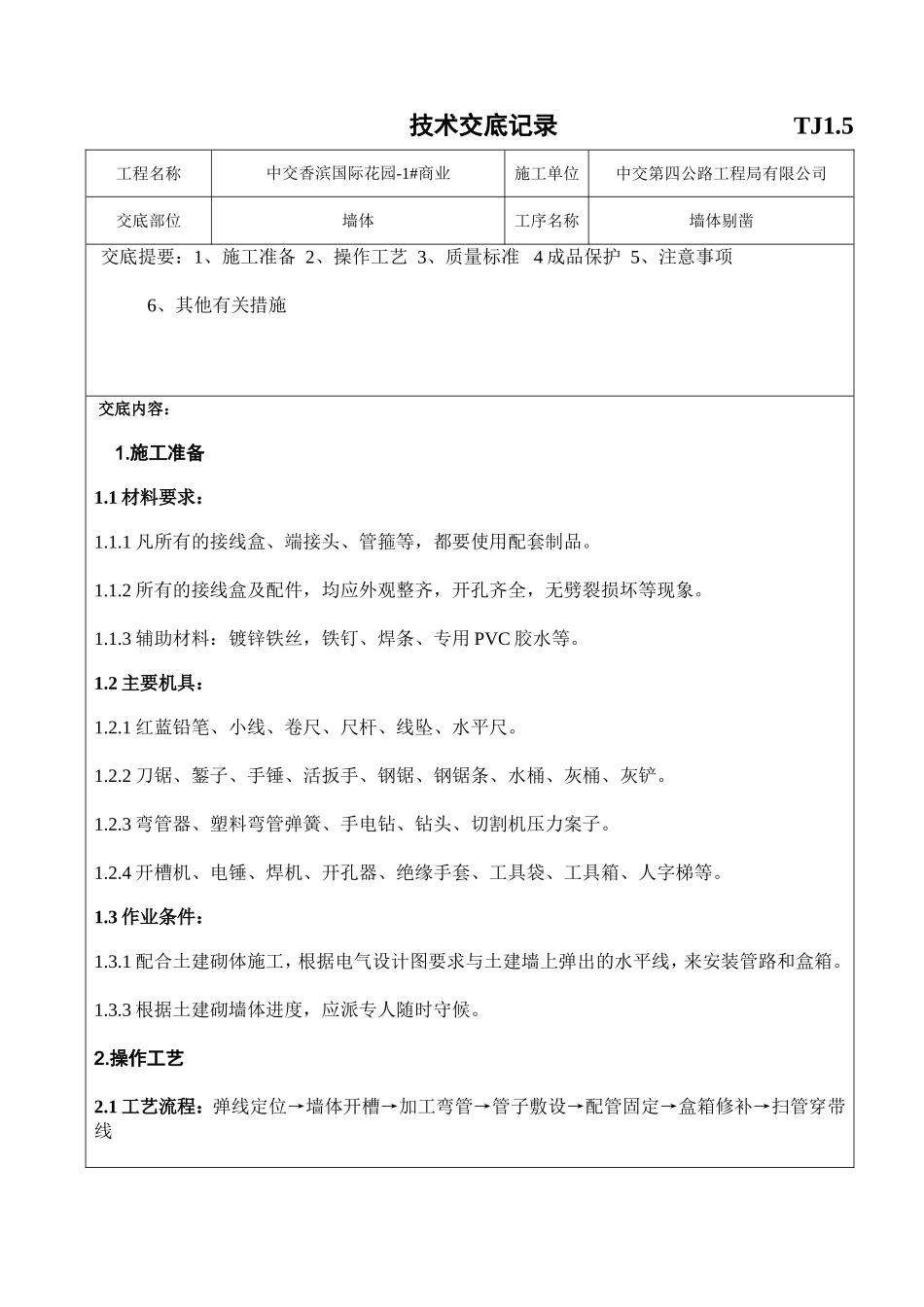

技术交底记录TJ1
5工程名称中交香滨国际花园-1#商业施工单位中交第四公路工程局有限公司交底部位墙体工序名称墙体剔凿交底提要:1、施工准备2、操作工艺3、质量标准4成品保护5、注意事项6、其他有关措施交底内容:1
1材料要求:1
1凡所有的接线盒、端接头、管箍等,都要使用配套制品
2所有的接线盒及配件,均应外观整齐,开孔齐全,无劈裂损坏等现象
3辅助材料:镀锌铁丝,铁钉、焊条、专用PVC胶水等
2主要机具:1
1红蓝铅笔、小线、卷尺、尺杆、线坠、水平尺
2刀锯、錾子、手锤、活扳手、钢锯、钢锯条、水桶、灰桶、灰铲
3弯管器、塑料弯管弹簧、手电钻、钻头、切割机压力案子
4开槽机、电锤、焊机、开孔器、绝缘手套、工具袋、工具箱、人字梯等
3作业条件:1
1配合土建砌体施工,根据电气设计图要求与土建墙上弹出的水平线,来安装管路和盒箱
3根据土建砌墙体进度,应派专人随时守候
1工艺流程:弹线定位→墙体开槽→加工弯管→管子敷设→配管固定→盒箱修补→扫管穿带线2
2弹线定位:2
1加气砼砌块墙体砌筑完毕后,应根据图纸和规范要求准确找出位置,进行测量后弹出水平墨线,标出盒的具体位置标高
3墙体开槽:2
1根据已弹好的线,采用切割机割深度为管直径+1
5厘米,宽度确定为管直径+2
0厘米,如是多根并排敷设,宽度为N(根数)×(管直径)+3
0厘米,开槽机、切割机切割后,在用扁錾子剔除
2位置切割应在已确定的位置处根据所下盒的尺寸进行切割,盒的四周间隙确定为盒体尺寸+2厘米,以便于封实,盒口应高出毛墙1
5厘米,盒四周用砂浆粉宽1
33线槽处理方案(1)、宽为30mm的线槽:采用1:2
5水泥砂浆抹平
(2)、线管外壁与抹灰完成面间距不小于15mm
