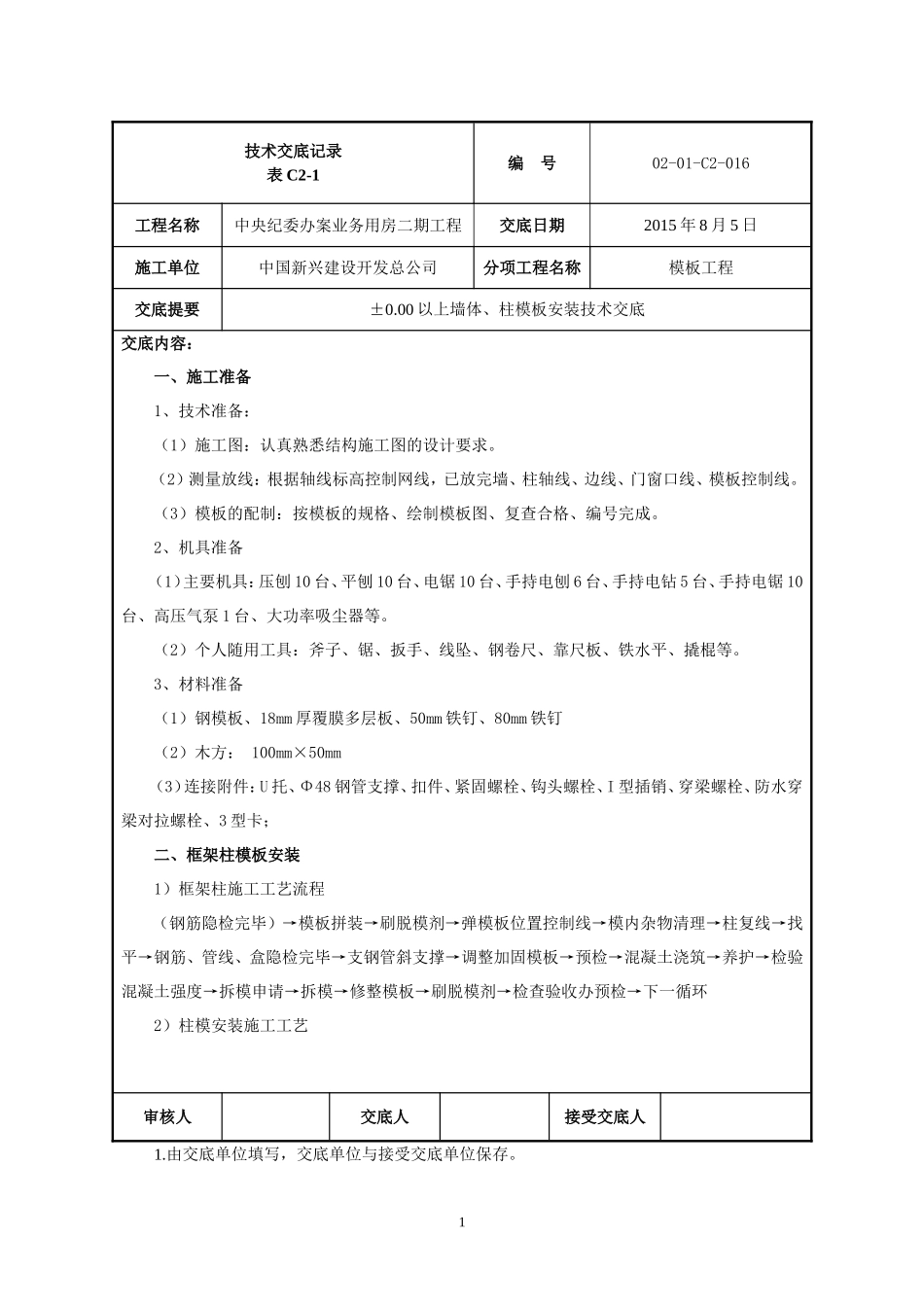

技术交底记录表C2-1编号02-01-C2-016工程名称中央纪委办案业务用房二期工程交底日期2015年8月5日施工单位中国新兴建设开发总公司分项工程名称模板工程交底提要±0
00以上墙体、柱模板安装技术交底交底内容:一、施工准备1、技术准备:(1)施工图:认真熟悉结构施工图的设计要求
(2)测量放线:根据轴线标高控制网线,已放完墙、柱轴线、边线、门窗口线、模板控制线
(3)模板的配制:按模板的规格、绘制模板图、复查合格、编号完成
2、机具准备(1)主要机具:压刨10台、平刨10台、电锯10台、手持电刨6台、手持电钻5台、手持电锯10台、高压气泵1台、大功率吸尘器等
(2)个人随用工具:斧子、锯、扳手、线坠、钢卷尺、靠尺板、铁水平、撬棍等
3、材料准备(1)钢模板、18mm厚覆膜多层板、50mm铁钉、80mm铁钉(2)木方:100mm×50mm(3)连接附件:U托、Φ48钢管支撑、扣件、紧固螺栓、钩头螺栓、I型插销、穿梁螺栓、防水穿梁对拉螺栓、3型卡;二、框架柱模板安装1)框架柱施工工艺流程(钢筋隐检完毕)→模板拼装→刷脱模剂→弹模板位置控制线→模内杂物清理→柱复线→找平→钢筋、管线、盒隐检完毕→支钢管斜支撑→调整加固模板→预检→混凝土浇筑→养护→检验混凝土强度→拆模申请→拆模→修整模板→刷脱模剂→检查验收办预检→下一循环2)柱模安装施工工艺审核人交底人接受交底人1
由交底单位填写,交底单位与接受交底单位保存
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技术交底记录表C2-1编号02-01-C2-016工程名称中央纪委办案业务用房二期工程交底日期2015年8月5日施工单位中国新兴建设开发总公司分项工程名称模板工程交底提要±0

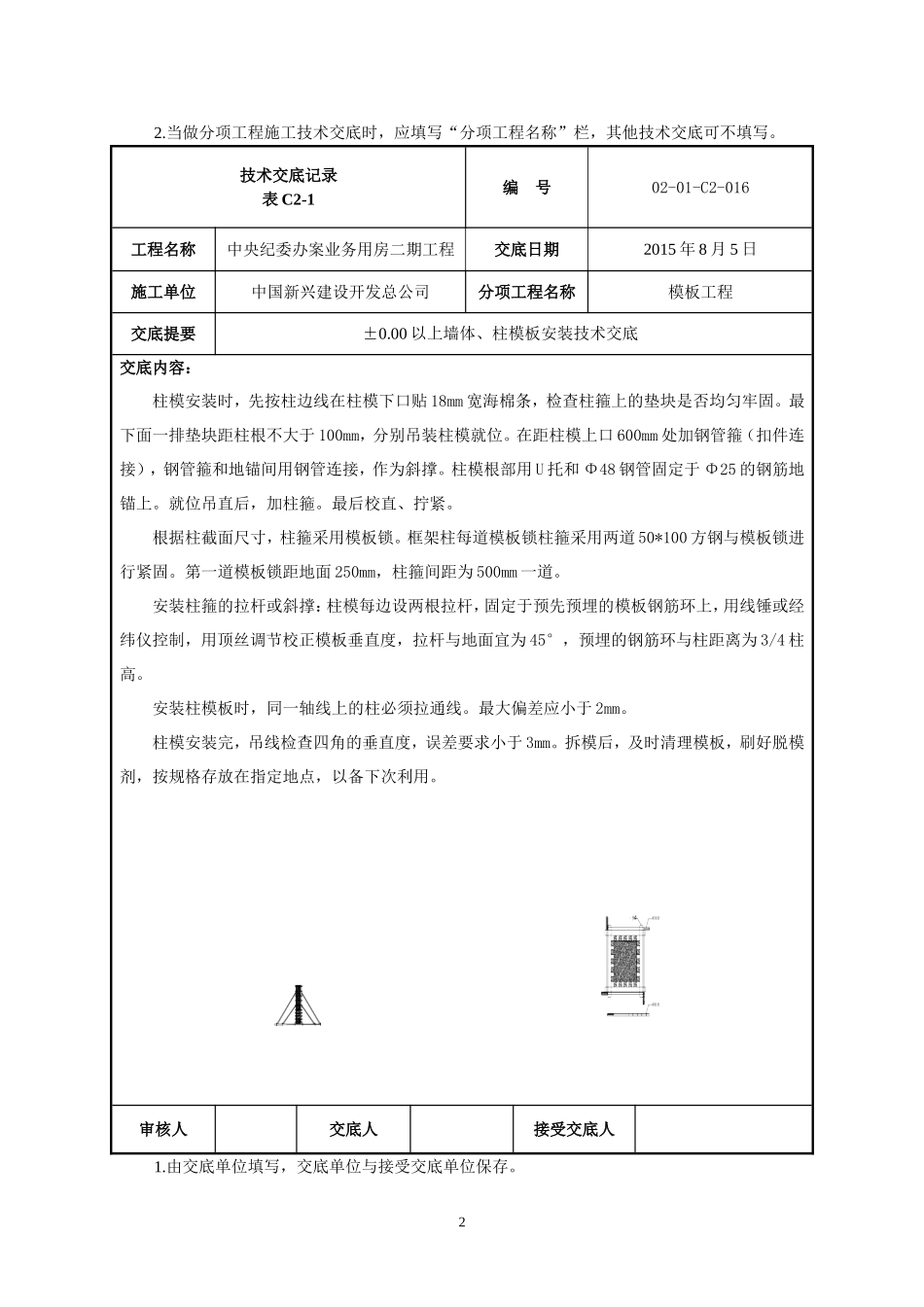

00以上墙体、柱模板安装技术交底交底内容:柱模安装时,先按柱边线在柱模下口贴18mm宽海棉条,检查柱箍上的垫块是
