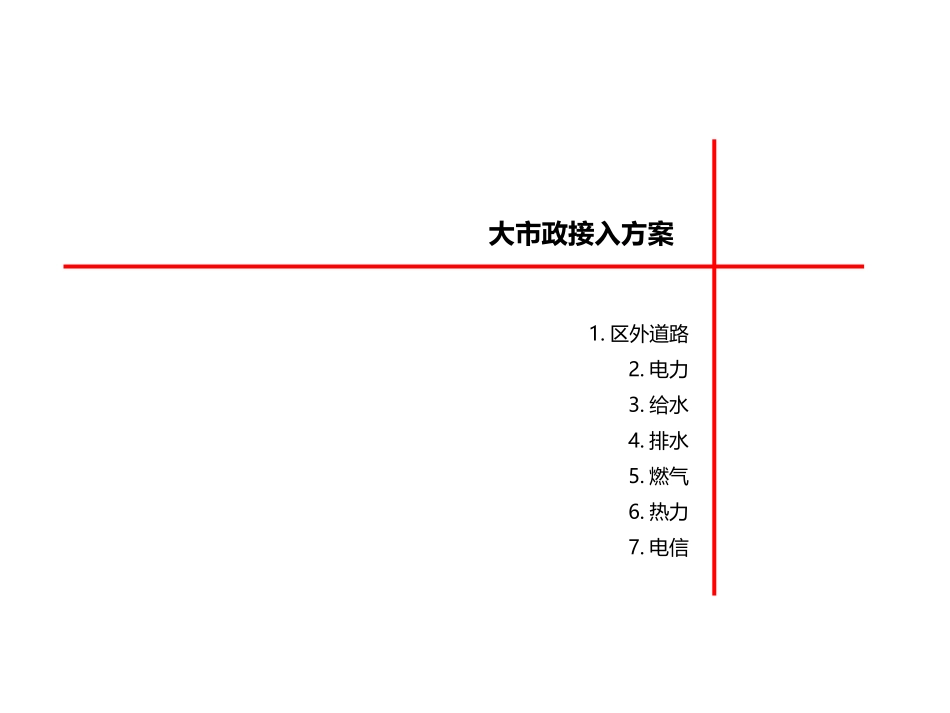

******项目交房启动会项目交房启动会——《——《大市政接入方案大市政接入方案》》大市政接入方案1

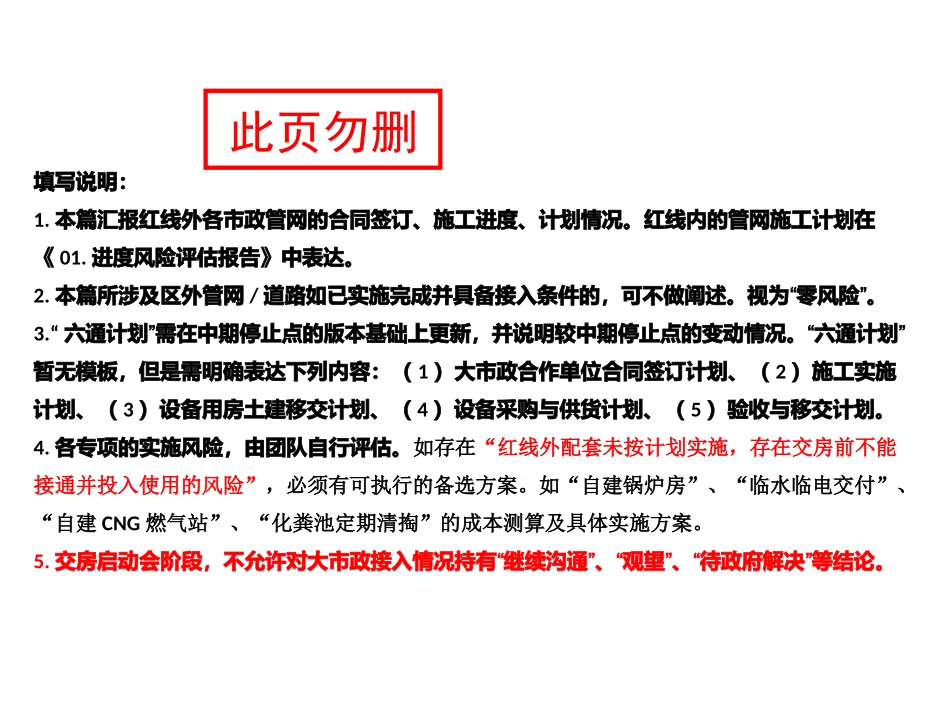

电信填写说明:1
本篇汇报红线外各市政管网的合同签订、施工进度、计划情况
红线内的管网施工计划在《01
进度风险评估报告》中表达
本篇所涉及区外管网/“”道路如已实施完成并具备接入条件的,可不做阐述
“”“”六通计划需在中期停止点的版本基础上更新,并说明较中期停止点的变动情况
六通计划暂无模板,但是需明确表达下列内容:(1)大市政合作单位合同签订计划、(2)施工实施计划、(3)设备用房土建移交计划、(4)设备采购与供货计划、(5)验收与移交计划
各专项的实施风险,由团队自行评估
如存在“红线外配套未按计划实施,存在交房前不能接通并投入使用的风险”,必须有可执行的备选方案
如“自建锅炉房”、“临水临电交付”、“自建CNG燃气站”、“化粪池定期清掏”的成本测算及具体实施方案
“”“”“”交房启动会阶段,不允许对大市政接入情况持有继续沟通、观望、待政府解决等结论
区外道路1、区外道路施工合同签订情况(如有,下同)施工单位:合同签订日期:合同约定工期:2、目前施工进展:进场时间:目前进度完成情况:3、风险及应对措施:插入区外道路专项计划
xls说明:项目不涉及或管线/道路已接入红线内则不做专项计划(后同)
插入总图,表达区外道路施工范围,分段施工计划
