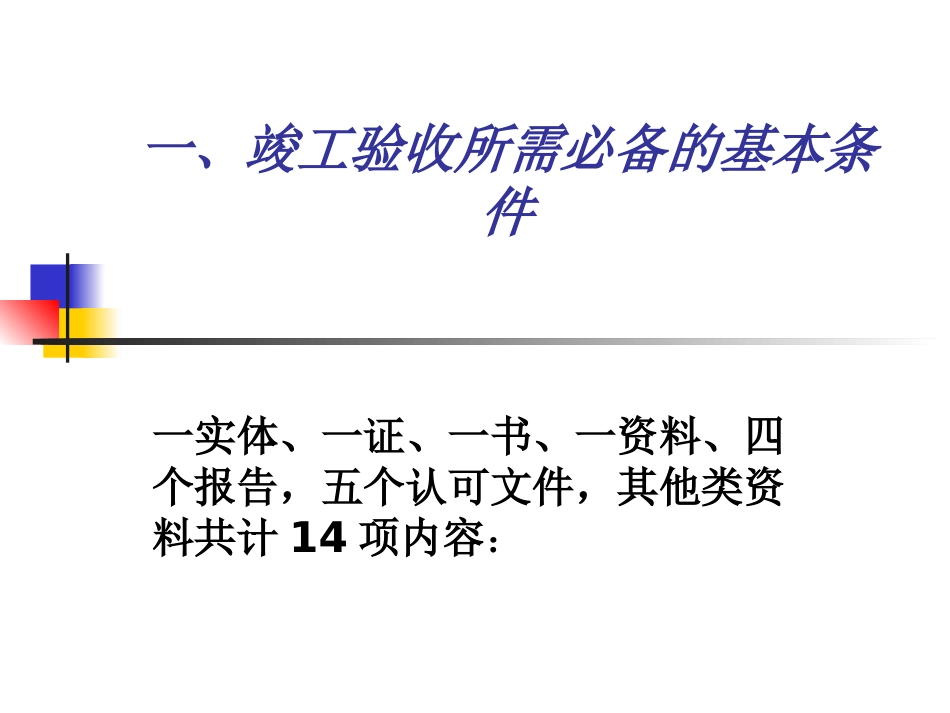

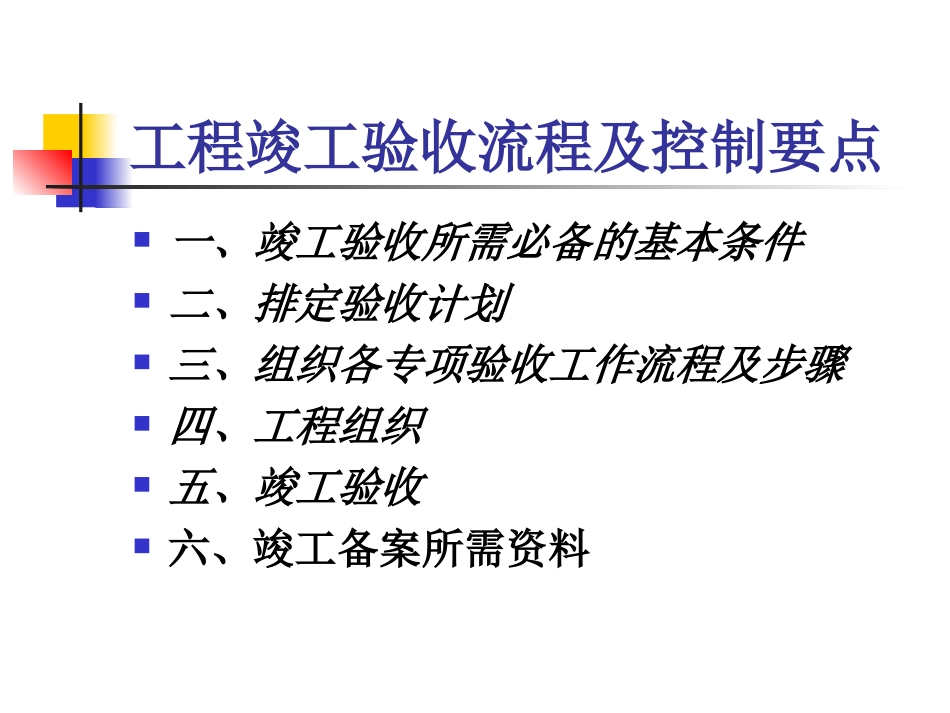

工程竣工验收流程及控制要点工程竣工验收流程及控制要点一、竣工验收所需必备的基本条件二、排定验收计划三、组织各专项验收工作流程及步骤四、工程组织五、竣工验收六、竣工备案所需资料一、竣工验收所需必备的基本条件一实体、一证、一书、一资料、四个报告,五个认可文件,其他类资料共计14项内容:一实体:完成工程设计和合同约定的各项内容一证:建设单位已按合同约定支付工程款(工程款支付证明)一书:施工单位签署的工程质量保修书一资料:技术档案和施工管理资料
(按51规程整理)四个报告:1
施工单位《工程竣工报告》2
监理单位《工程质量评估报告》3
设计单位《工程质量检查报告》4
勘察单位《工程质量检查报告》五个认可文件1
电梯检验检测机构出具的检验认可文件2
环保部门出具环保检测的认可文件3
城建档案馆出具的工程竣工档案预验收认可文件(列入北京市城建档案馆接受范围的工程)4
消防部门出具的消防验收认可文件5
规划部门出具的认可文件一其他:其他文件:节能备案;竣工图;外立面照片等一、竣工验收所需必备的基本条件竣工验收流程流程名称:工程项目竣工验工流程表电梯验收电检消检消防验收环保验收节能验收水箱水质化验档案预验收规划竣工测量规划验收四方验收分户验收竣工验收竣工备案二、排定验收计划项目验收计划(北京模板)项目报审部门责任部门所得文件办理时限验收前置准备工作说明1—1电梯验收北京市特种设备检测中心工程技术部电梯验收检测报告10个工作日内此项验收为消防验收必要条件:由电梯公司负责
甲方组织监理单位、电梯安装单位完成自检,并实现五方对讲功能及消防迫降功能、调试电缆等功能
1—2消防检测(消检、电检)有资质的消防检测机构工程技术部与消防检测相关的检测报告10个工作日内消防单位组织,为消防验收必要条件,区有电检,市只有消检
装修材料需做防火检测
取得消防电梯检测、完成电检及消
