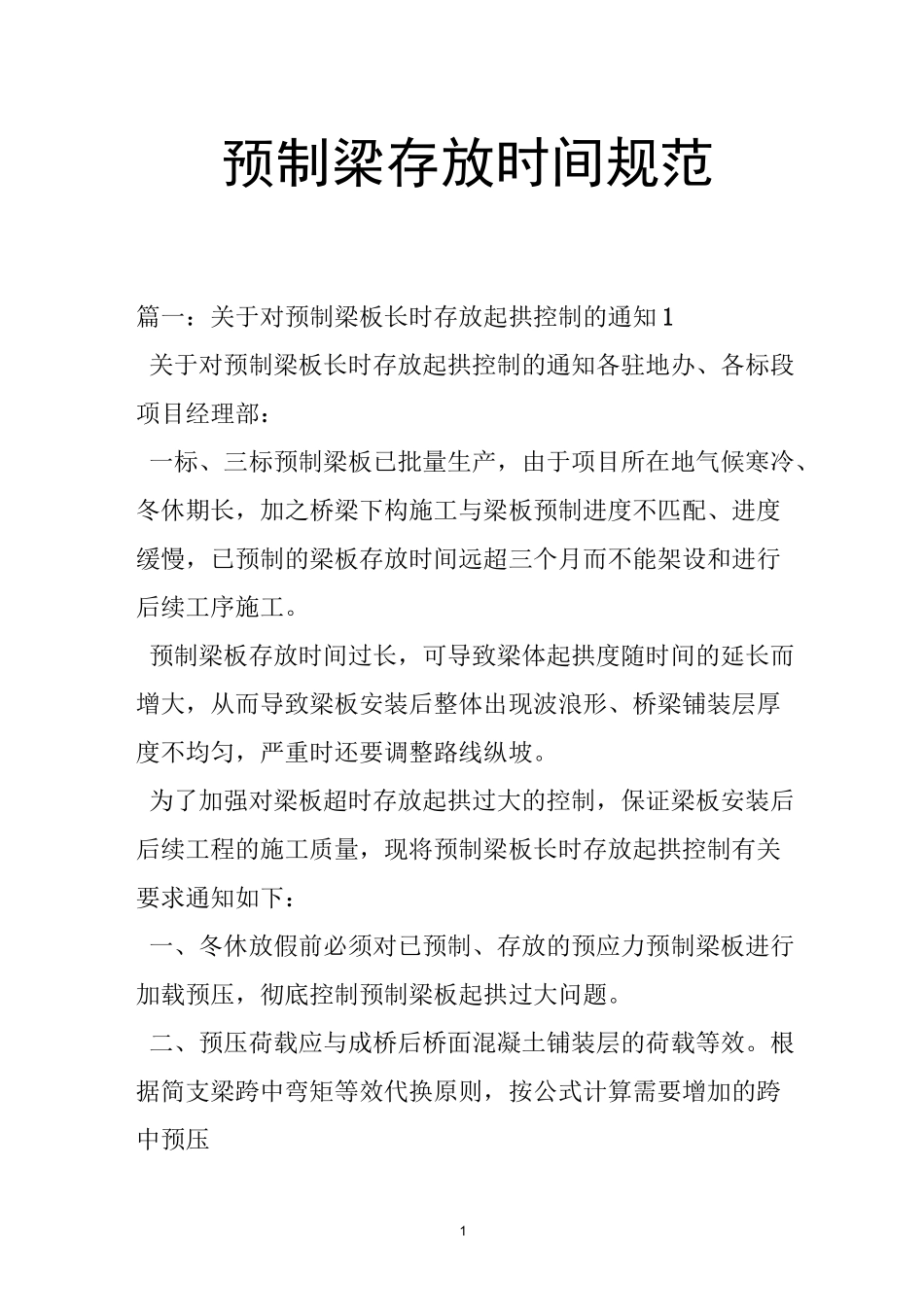

1预制梁存放时间规范篇一:关于对预制梁板长时存放起拱控制的通知1关于对预制梁板长时存放起拱控制的通知各驻地办、各标段项目经理部:一标、三标预制梁板已批量生产,由于项目所在地气候寒冷、冬休期长,加之桥梁下构施工与梁板预制进度不匹配、进度缓慢,已预制的梁板存放时间远超三个月而不能架设和进行后续工序施工
预制梁板存放时间过长,可导致梁体起拱度随时间的延长而增大,从而导致梁板安装后整体出现波浪形、桥梁铺装层厚度不均匀,严重时还要调整路线纵坡
为了加强对梁板超时存放起拱过大的控制,保证梁板安装后后续工程的施工质量,现将预制梁板长时存放起拱控制有关要求通知如下:一、冬休放假前必须对已预制、存放的预应力预制梁板进行加载预压,彻底控制预制梁板起拱过大问题

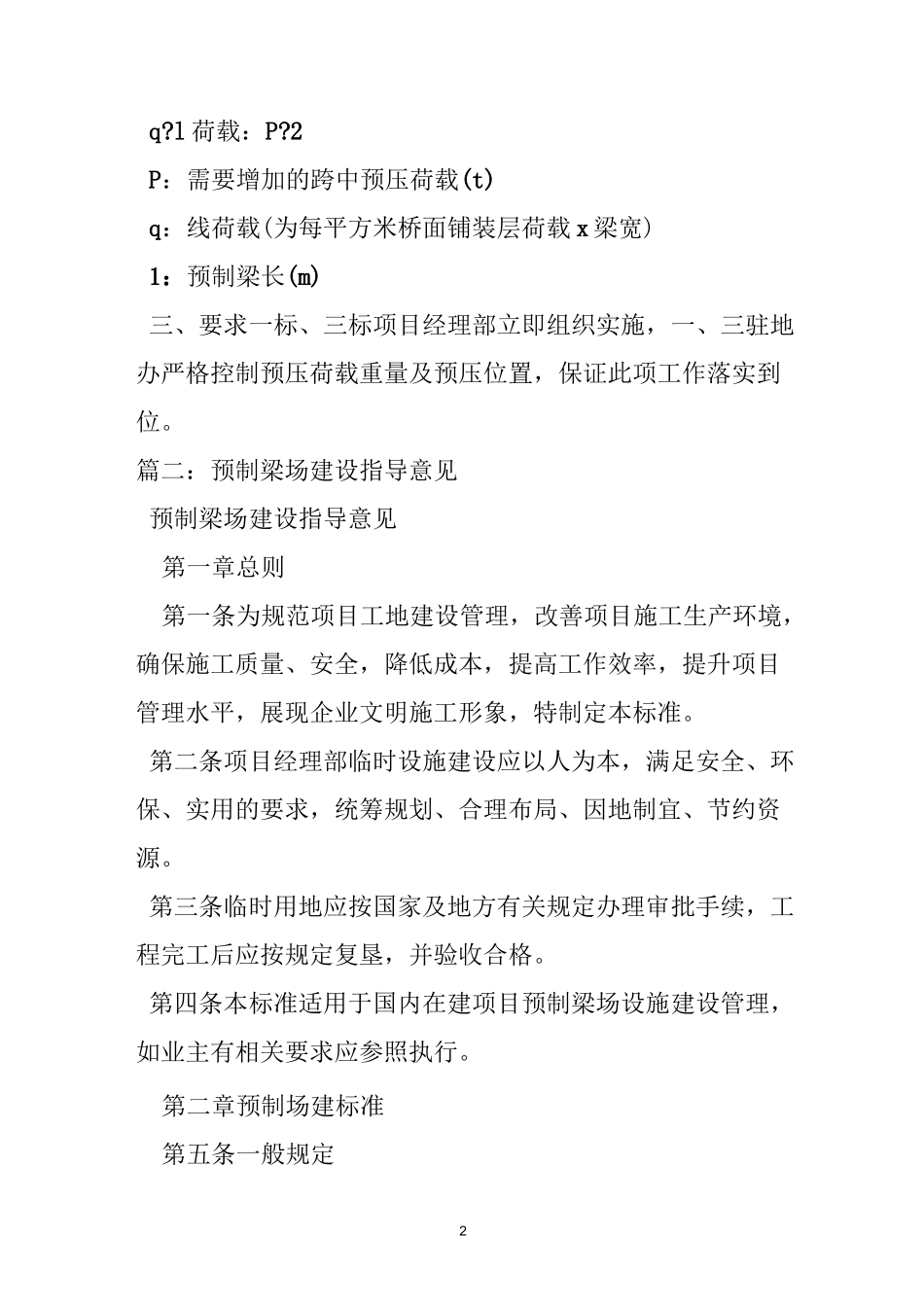

二、预压荷载应与成桥后桥面混凝土铺装层的荷载等效
根据简支梁跨中弯矩等效代换原则,按公式计算需要增加的跨中预压2q
2P:需要增加的跨中预压荷载(t)q:线荷载(为每平方米桥面铺装层荷载x梁宽)1:预制梁长(m)三、要求一标、三标项目经理部立即组织实施,一、三驻地办严格控制预压荷载重量及预压位置,保证此项工作落实到位
篇二:预制梁场建设指导意见预制梁场建设指导意见第一章总则第一条为规范项目工地建设管理,改善项目施工生产环境,确保施工质量、安全,降低成本,提高工作效率,提升项目管理水平,展现企业文明施工形象,特制定本标准
第二条项目经理部临时设施建设应以人为本,满足安全、环保、实用的要求,统筹规划、合理布局、因地制宜、节约资源
第三条临时用地应按国家及地方有关规定办理审批手续,工程完工后应按规定复垦,并验收合格
第四条本标准适用于国内在建项目预制梁场设施建设管理,如业主有相关要求应参照执行

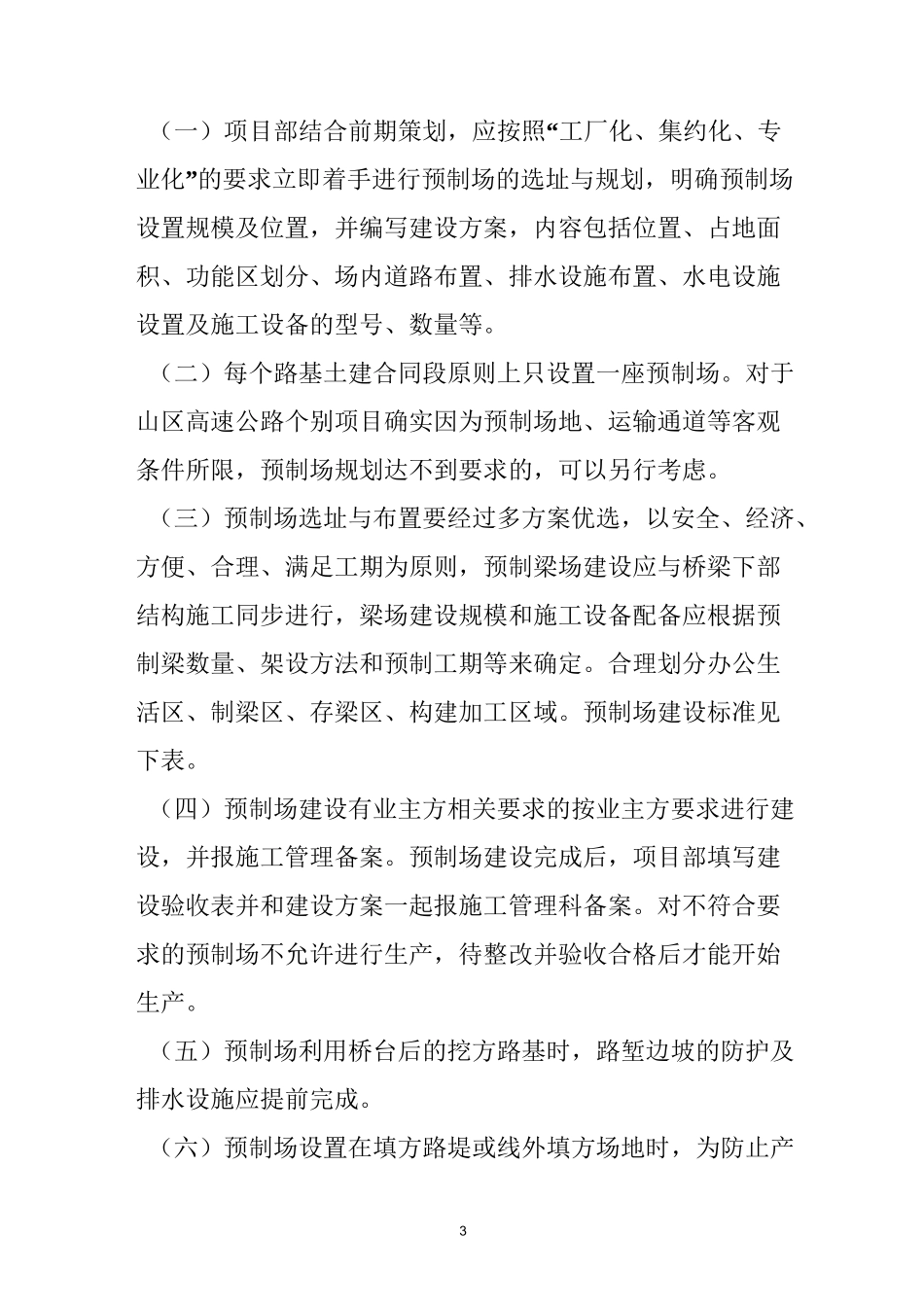

第二章预制场建标准第五条一般规定3(一)项目部结合前期策划,应按照“工厂化、集约化、专业化”的要求立即着手进行预制场的选址与规划,明确预制场
