2023年一级建造师《公路工程管理与实务》考试真题答案及解析(案例题)案例(一)背景资料:某施工单位承建20km高速公路扩建工程,其中桥梁扩建方式为在原桥位两侧各增建独立桥梁,路基扩建方式为在旧路基两侧分别拓宽7
5m,小型构造物如涵洞,通道则随路基扩建衔接到位
拓宽路基工程主要包括填挖方、软基处理及防护工程
经调查,全线既有路堤护脚挡土墙稳定、外观完好,软基处理方式采用与原设计一致的袋装砂井

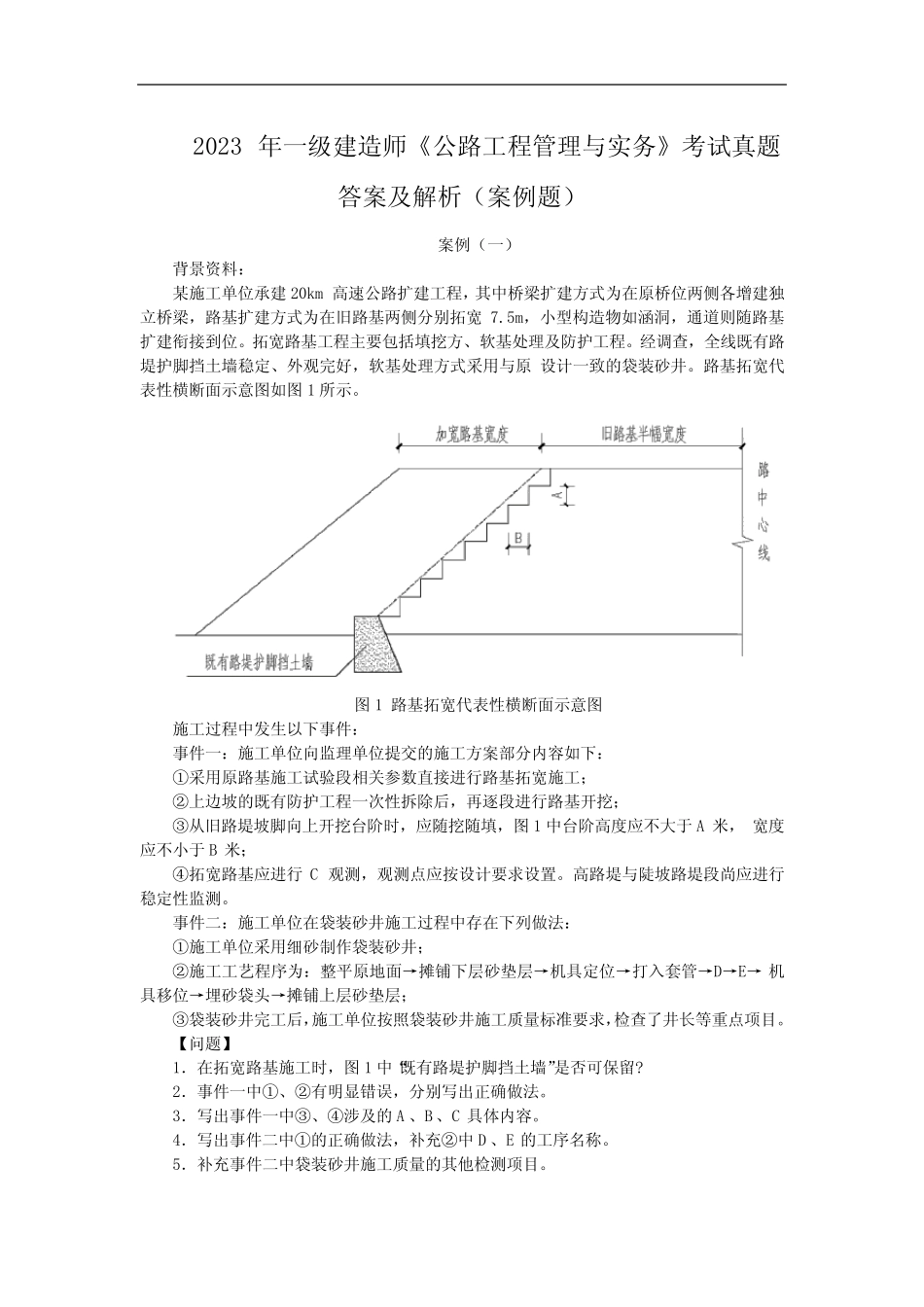

路基拓宽代表性横断面示意图如图1所示
图1路基拓宽代表性横断面示意图施工过程中发生以下事件:事件一:施工单位向监理单位提交的施工方案部分内容如下:①采用原路基施工试验段相关参数直接进行路基拓宽施工;②上边坡的既有防护工程一次性拆除后,再逐段进行路基开挖;③从旧路堤坡脚向上开挖台阶时,应随挖随填,图1中台阶高度应不大于A米,宽度应不小于B米;④拓宽路基应进行C观测,观测点应按设计要求设置
高路堤与陡坡路堤段尚应进行稳定性监测
事件二:施工单位在袋装砂井施工过程中存在下列做法:①施工单位采用细砂制作袋装砂井;②施工工艺程序为:整平原地面→摊铺下层砂垫层→机具定位→打入套管→D→E→机具移位→埋砂袋头→摊铺上层砂垫层;③袋装砂井完工后,施工单位按照袋装砂井施工质量标准要求,检查了井长等重点项目
【问题】1.在拓宽路基施工时,图1中“既有路堤护脚挡土墙”是否可保留
2.事件一中①、②有明显错误,分别写出正确做法
3.写出事件一中③、④涉及的A、B、C具体内容
4.写出事件二中①的正确做法,补充②中D、E的工序名称
5.补充事件二中袋装砂井施工质量的其他检测项目
【参考答案】1.既有路堤护脚挡土墙可以保留
(3分)2.①改正:不能采用原路基施工试验段相关参数直接进行路基拓宽施工,需要重新进行试验段施工获取相关施工参数
(2分)②改正:上边坡的既有防护工程宜与路基开挖同步拆除
(2分)3.A—1
