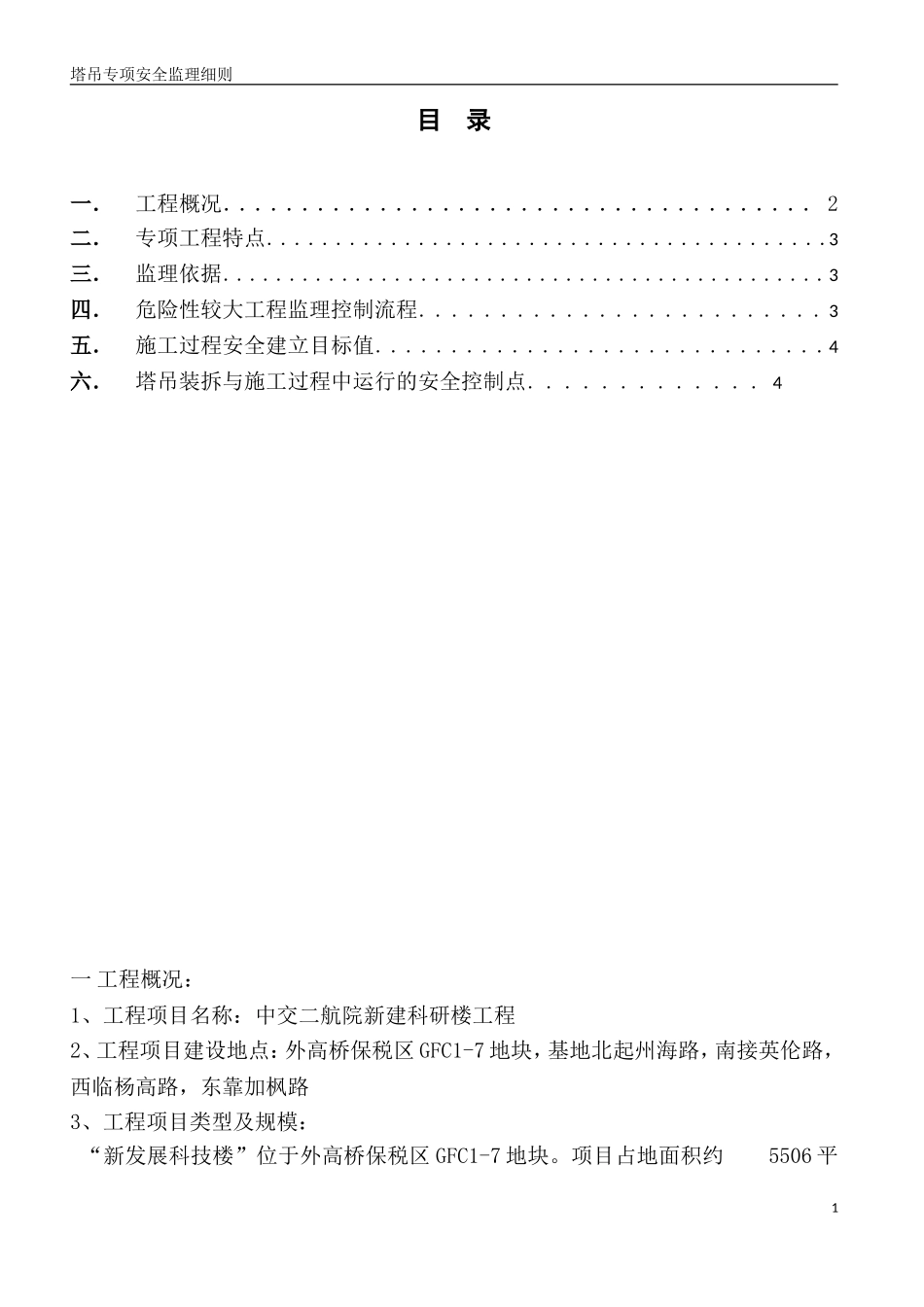

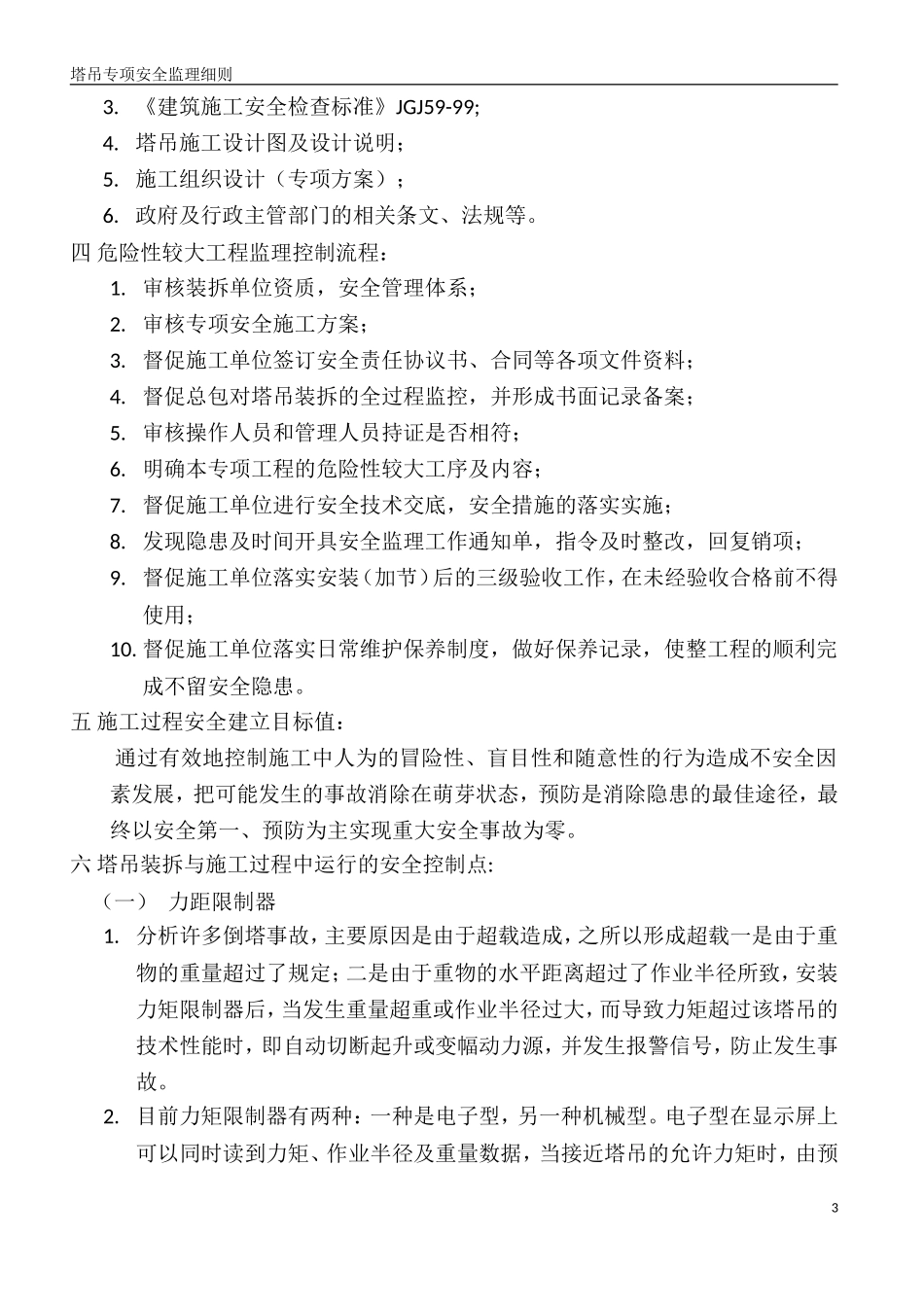

塔吊专项安全监理细则目录一.工程概况......................................2二.专项工程特点.........................................3三.监理依据..............................................3四.危险性较大工程监理控制流程.........................3五.施工过程安全建立目标值..............................4六.塔吊装拆与施工过程中运行的安全控制点.............4一工程概况:1、工程项目名称:中交二航院新建科研楼工程2、工程项目建设地点:外高桥保税区GFC1-7地块,基地北起州海路,南接英伦路,西临杨高路,东靠加枫路3、工程项目类型及规模:“新发展科技楼”位于外高桥保税区GFC1-7地块。项目占地面积约5506平1塔吊专项安全监理细则方米。主要建设内容:为1幢地上7层(局部8层)、地下1层的建筑,上部8层办公楼组成,地下一层平时为车库及设备用房,总建筑面积约15744.88平方米,其中地下室2827.88平方米,地上12917平方米,建筑高度37.45米,基础采用柱下多桩承台加防水板,结构类型为框架结构.4、工程造价:工程造价4570万元5、工程质量目标:100%合格6、工程项目计划工期:275天7、工程项目参建单位:建设单位:上海市外高桥保税区新发展有限公司勘察单位:上海申元岩土工程有限公司设计单位:中国建筑设计研究院承包单位:通州建总集团公司上海浦高桩基础公司监理单位:英泰克工程顾问(上海)有限公司二专项工程特点:1.根据现场实际情况,塔吊基础采取独立基础,埋深于建筑结构底板下,底面尺寸4.5m*4.5m;高度1.3m,塔吊基础底标高-5.500(±0.000相当于绝对高度4.65m)。2.基础配筋Φ20@130双层双向“S”型钢筋Φ14@500,梅花形布置混凝土标号,不低于C35。3.塔吊型号QTZ40,出场日期:2006年4月,制造许可证:TS2410570-2008,生产厂家:上海吴淞建筑机械厂。4.塔吊自重(包括压重),F1=240.69KN,最大起重载荷F2=4000KN,塔吊倾覆力距M=702.00KN,塔吊起重高度H=40.00m,塔身宽度B=1.60m,混凝土强度等级:C35,基础埋深D=-5.500m,基础最小厚度h=1.30m,基础最小宽度Bc=4.50m。三监理依据:1.《建筑机械使用安全技术规程》JGJ33-2001;2.《施工现场临时用电安全技术规范》JGJ46-2005;2塔吊专项安全监理细则3.《建筑施工安全检查标准》JGJ59-99;4.塔吊施工设计图及设计说明;5.施工组织设计(专项方案);6.政府及行政主管部门的相关条文、法规等。四危险性较大工程监理控制流程:1.审核装拆单位资质,安全管理体系;2.审核专项安全施工方案;3.督促施工单位签订安全责任协议书、合同等各项文件资料;4.督促总包对塔吊装拆的全过程监控,并形成书面记录备案;5.审核操作人员和管理人员持证是否相符;6.明确本专项工程的危险性较大工序及内容;7.督促施工单位进行安全技术交底,安全措施的落实实施;8.发现隐患及时间开具安全监理工作通知单,指令及时整改,回复销项;9.督促施工单位落实安装(加节)后的三级验收工作,在未经验收合格前不得使用;10.督促施工单位落实日常维护保养制度,做好保养记录,使整工程的顺利完成不留安全隐患。五施工过程安全建立目标值:通过有效地控制施工中人为的冒险性、盲目性和随意性的行为造成不安全因素发展,把可能发生的事故消除在萌芽状态,预防是消除隐患的最佳途径,最终以安全第一、预防为主实现重大安全事故为零。六塔吊装拆与施工过程中运行的安全控制点:(一)力距限制器1.分析许多倒塔事故,主要原因是由于超载造成,之所以形成超载一是由于重物的重量超过了规定;二是由于重物的水平距离超过了作业半径所致,安装力矩限制器后,当发生重量超重或作业半径过大,而导致力矩超过该塔吊的技术性能时,即自动切断起升或变幅动力源,并发生报警信号,防止发生事故。2.目前力矩限制器有两种:一种是电子型,另一种机械型。电子型在显示屏上可以同时读到力矩、作业半径及重量数据,当接近塔吊的允许力矩时...
