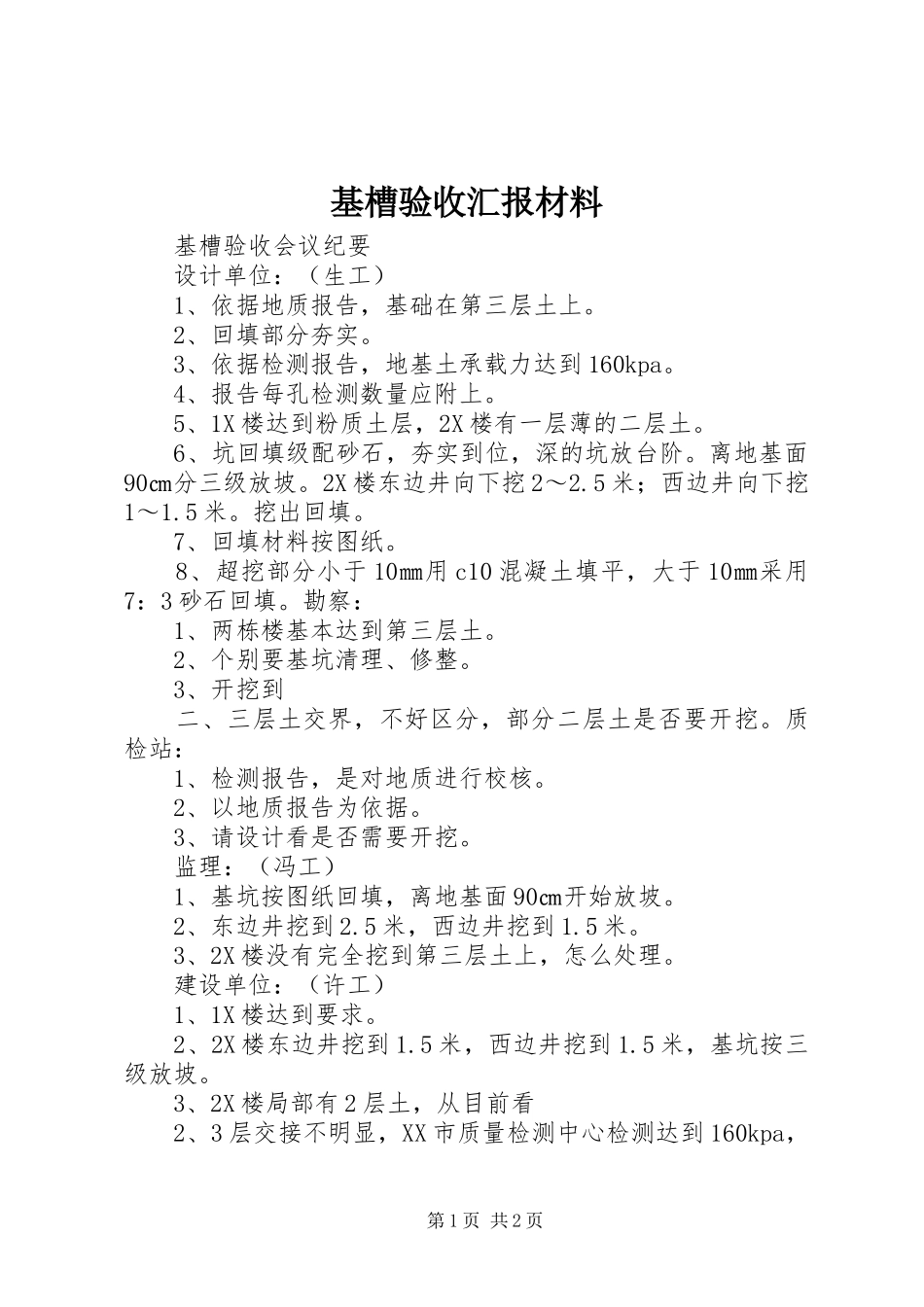

基槽验收汇报材料基槽验收会议纪要设计单位:(生工)1、依据地质报告,基础在第三层土上
2、回填部分夯实
3、依据检测报告,地基土承载力达到160kpa
4、报告每孔检测数量应附上
5、1X楼达到粉质土层,2X楼有一层薄的二层土
6、坑回填级配砂石,夯实到位,深的坑放台阶
离地基面90㎝分三级放坡
2X楼东边井向下挖2~2
5米;西边井向下挖1~1
7、回填材料按图纸
8、超挖部分小于10㎜用c10混凝土填平,大于10㎜采用7:3砂石回填
勘察:1、两栋楼基本达到第三层土
2、个别要基坑清理、修整
3、开挖到二、三层土交界,不好区分,部分二层土是否要开挖
质检站:1、检测报告,是对地质进行校核
2、以地质报告为依据
3、请设计看是否需要开挖
监理:(冯工)1、基坑按图纸回填,离地基面90㎝开始放坡
2、东边井挖到2
5米,西边井挖到1
3、2X楼没有完全挖到第三层土上,怎么处理
建设单位:(许工)1、1X楼达到要求
2、2X楼东边井挖到1
5米,西边井挖到1
5米,基坑按三级放坡
3、2X楼局部有2层土,从目前看2、3层交接不明显,XX市质量检测中心检测达到160kpa,第1页共2页即符合设计要求
市质监站:1、基础墓坑外边土清理
2、深井处理,按设计要求处理
3、2X楼西边深基坑按XX市深基础做承载力检测
4、验槽,按设计要求薄的2层土设计做变形验算
第2页共2页
