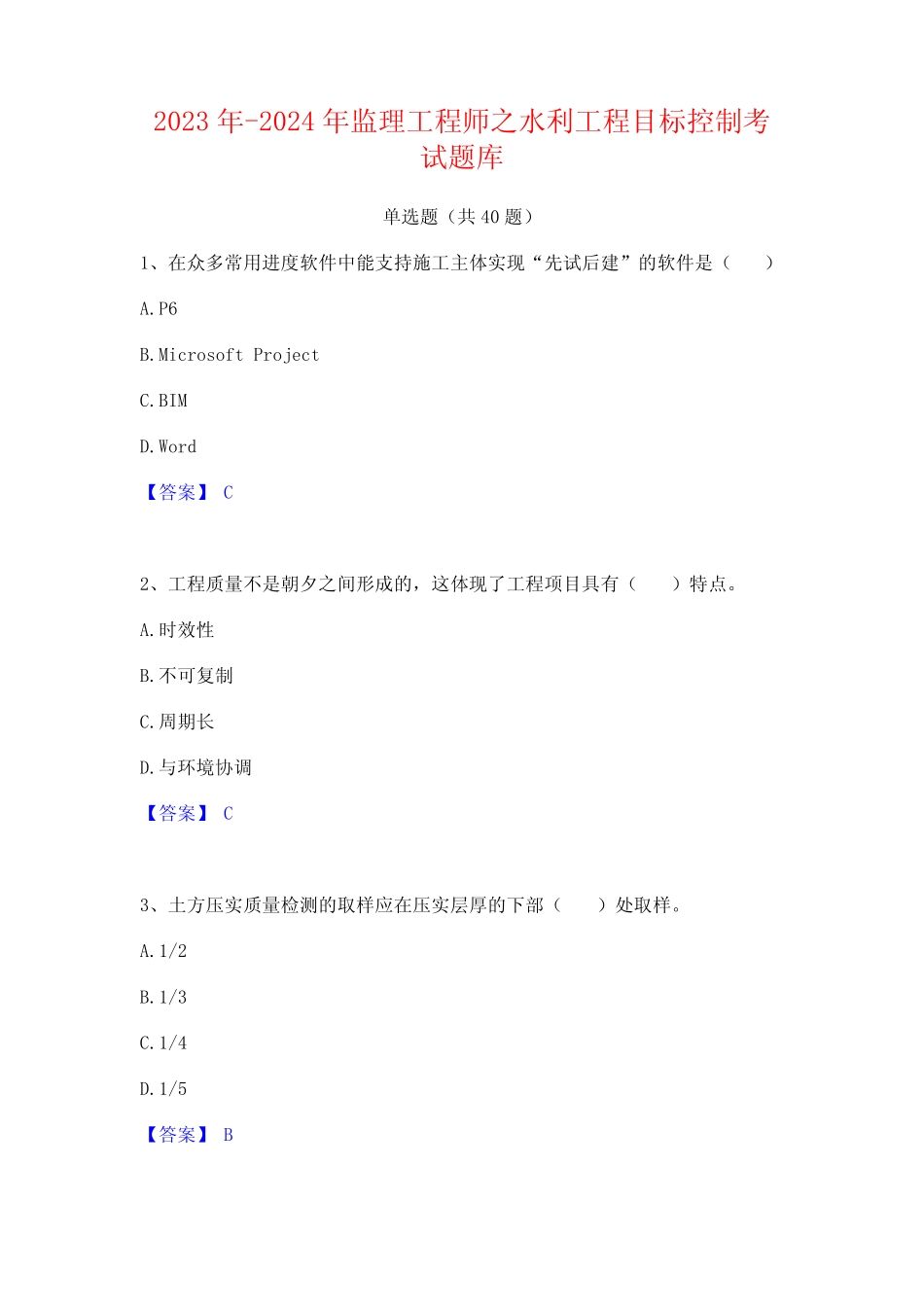

2023年-2024年监理工程师之水利工程目标控制考试题库单选题(共40题)1、在众多常用进度软件中能支持施工主体实现“先试后建”的软件是()A
MicrosoftProjectC
Word【答案】C2、工程质量不是朝夕之间形成的,这体现了工程项目具有()特点

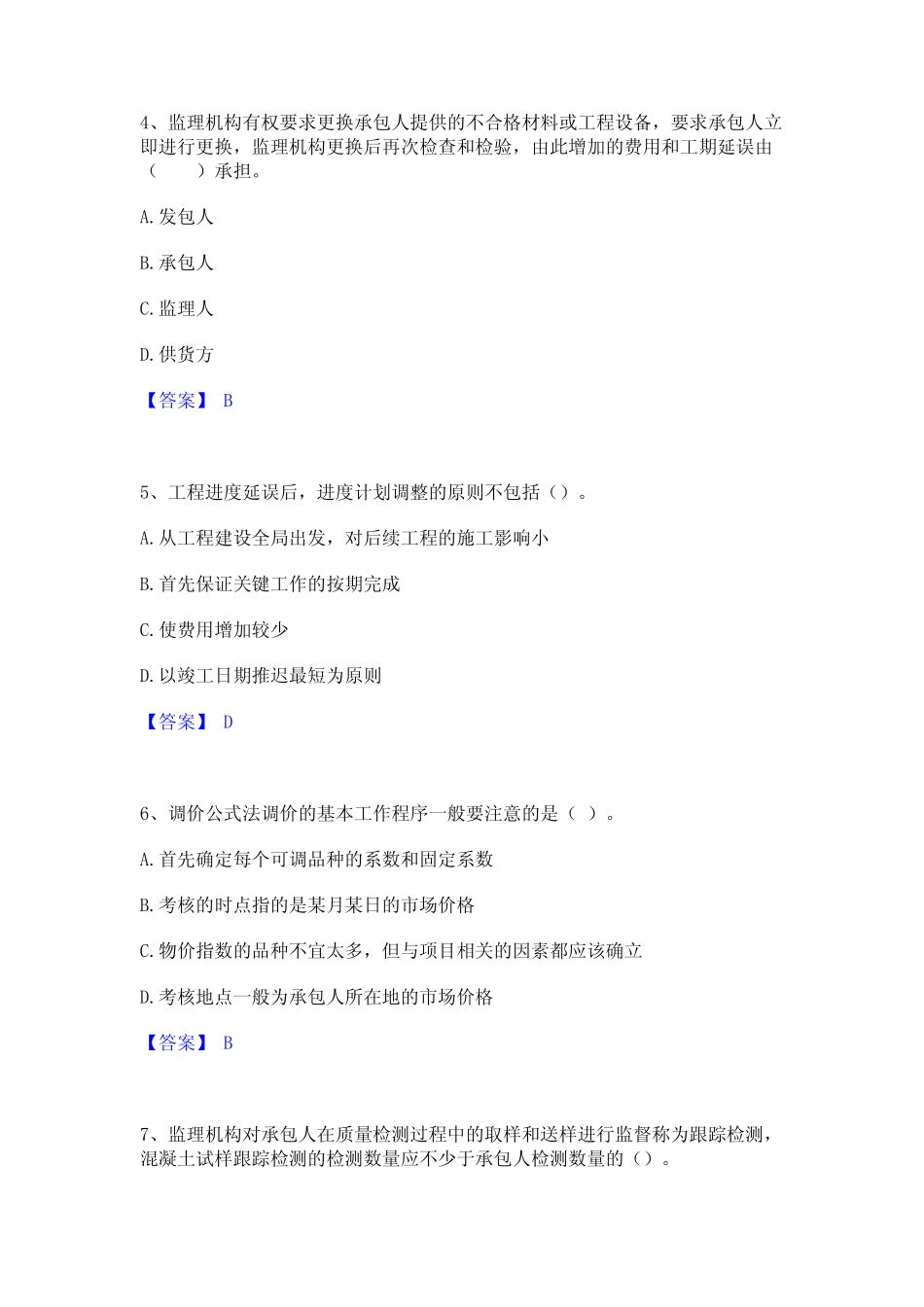

与环境协调【答案】C3、土方压实质量检测的取样应在压实层厚的下部()处取样
1/5【答案】B4、监理机构有权要求更换承包人提供的不合格材料或工程设备,要求承包人立即进行更换,监理机构更换后再次检查和检验,由此增加的费用和工期延误由()承担
供货方【答案】B5、工程进度延误后,进度计划调整的原则不包括()
从工程建设全局出发,对后续工程的施工影响小B
首先保证关键工作的按期完成C
使费用增加较少D
以竣工日期推迟最短为原则【答案】D6、调价公式法调价的基本工作程序一般要注意的是()
首先确定每个可调品种的系数和固定系数B
考核的时点指的是某月某日的市场价格C
物价指数的品种不宜太多,但与项目相关的因素都应该确立D
考核地点一般为承包人所在地的市场价格【答案】B7、监理机构对承包人在质量检测过程中的取样和送样进行监督称为跟踪检测,混凝土试样跟踪检测的检测数量应不少于承包人检测数量的()
11%【答案】C8、在工程网络计划中,H工作的最早开始时间为第15天,其持续时间为4天,该工作有3项紧后工作,它们的最早开始时间分别为第20天
第22天,第24天,则H工作的自由时差为()天
4【答案】A9、下列选项不属于项目法人在进度控制中的职责与权力的是()
确定建设工期目标B
确定进度里程碑目标C
按照资金使用计划编制并落实建设资金筹措计划D
