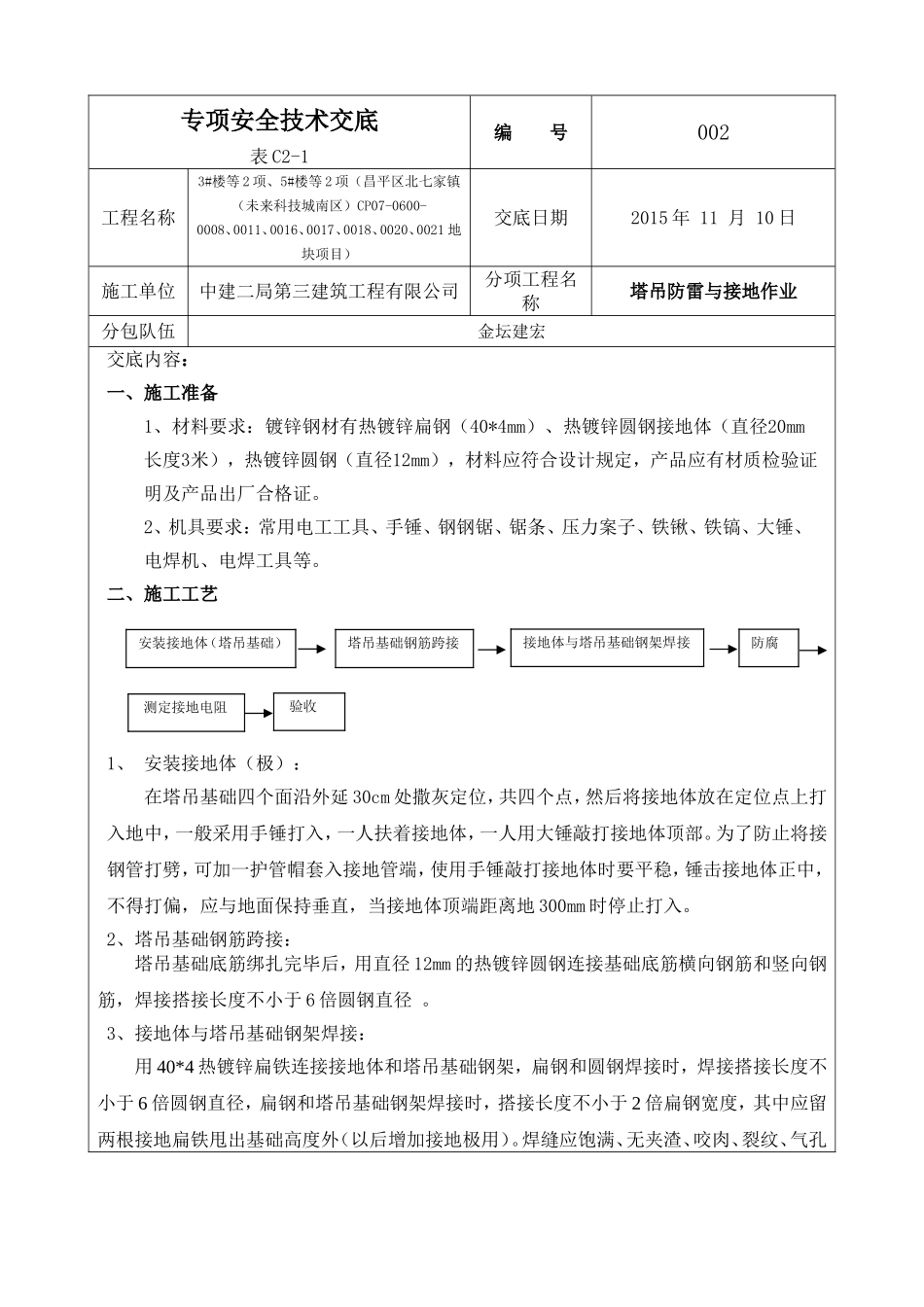

专项安全技术交底表C2-1编号002工程名称3#楼等2项、5#楼等2项(昌平区北七家镇(未来科技城南区)CP07-0600-0008、0011、0016、0017、0018、0020、0021地块项目)交底日期2015年11月10日施工单位中建二局第三建筑工程有限公司分项工程名称塔吊防雷与接地作业分包队伍金坛建宏交底内容:一、施工准备1、材料要求:镀锌钢材有热镀锌扁钢(40*4mm)、热镀锌圆钢接地体(直径20mm长度3米),热镀锌圆钢(直径12mm),材料应符合设计规定,产品应有材质检验证明及产品出厂合格证
2、机具要求:常用电工工具、手锤、钢钢锯、锯条、压力案子、铁锹、铁镐、大锤、电焊机、电焊工具等
二、施工工艺1、安装接地体(极):在塔吊基础四个面沿外延30cm处撒灰定位,共四个点,然后将接地体放在定位点上打入地中,一般采用手锤打入,一人扶着接地体,一人用大锤敲打接地体顶部
为了防止将接钢管打劈,可加一护管帽套入接地管端,使用手锤敲打接地体时要平稳,锤击接地体正中,不得打偏,应与地面保持垂直,当接地体顶端距离地300mm时停止打入
2、塔吊基础钢筋跨接:塔吊基础底筋绑扎完毕后,用直径12mm的热镀锌圆钢连接基础底筋横向钢筋和竖向钢筋,焊接搭接长度不小于6倍圆钢直径
3、接地体与塔吊基础钢架焊接:用40*4热镀锌扁铁连接接地体和塔吊基础钢架,扁钢和圆钢焊接时,焊接搭接长度不小于6倍圆钢直径,扁钢和塔吊基础钢架焊接时,搭接长度不小于2倍扁钢宽度,其中应留两根接地扁铁甩出基础高度外(以后增加接地极用)
焊缝应饱满、无夹渣、咬肉、裂纹、气孔安装接地体(塔吊基础)塔吊基础钢筋跨接接地体与塔吊基础钢架焊接测定接地电阻防腐验收现象,焊后清除药皮
4、防腐:焊接完毕后,圆钢接地体和扁铁焊接处涂刷防锈漆,埋入混凝土内的焊接处不要涂刷防锈漆

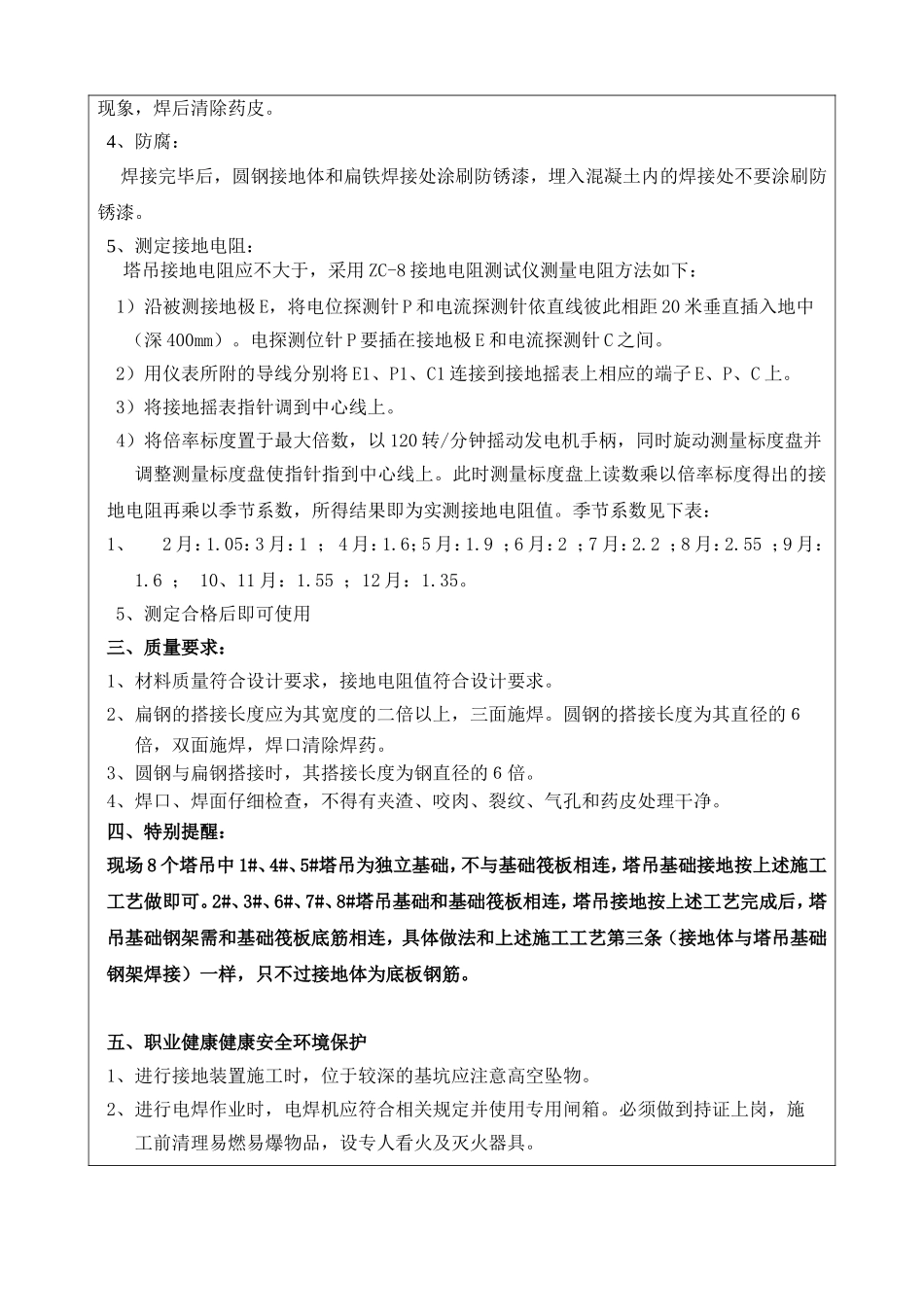

5、测定接地电阻:塔吊接地电阻应不大于,采用Z
