河南省驻马店市中盛·立方城项目监理实施细则(塑钢门窗)编制:审批:温州市大众城建监理有限公司二0一四年三月一、监理依据1、监理规划,以及土建部分施工监理实施细则2、建筑设计说明3、住宅装饰装修标准(DB31/T30-1999)4、塑料门窗安装及验收规程(JGJ103-96)5、建筑装饰工程施工及验收规范(JGJ73-91)6、工程施工组织设计7
8、建筑装饰装修工程质量验收规范(GB50210-2001)二、塑钢门窗安装的特点1、本工程在塑钢门窗制作时要求减小框与门窗洞口的间隙
2、根据施工单位的塑钢门窗安装施工方案确定窗与墙体的连接方法
3、塑钢门窗框与墙之间缝隙处理要求高
4、外加工,塑钢门窗加工、安装采取分包形式
三、监理工作流程四、监理工作控制要点和目标值1.控制要点:1)塑钢窗分包企业资质、质量保证体系、管理制度的检查确认
2)塑钢窗加工尺寸现场测量和确认
3)塑钢窗进场检验和确认
4)塑钢窗框安装固定的检验和确认
5)塑钢窗安装质量检验和确认
2.控制目标值1)质量控制等级:优良
2)进度控制:按已审定的施工进度计划执行
五.监理工作程序、原则、手段、重点1.监理工作程序——按照监理工作流程工作,严格把关和控制、确认
2.监理工作原则:严格监理、热情服务、按工序进行检查,上道工序不合格,不得进入下道工序
3.手段:1)采用全检、抽检和委托第三方检验的方法,按生产厂家提供的资料检查和确认
2)采取旁站、巡视、平行检验的手段检查和控制质量
3)利用合同管理、费用控制的方法确保质量和进度目标的实现
4)对塑钢门窗用的材料、半成品、构配件,按规范检查验收的要求检查记录,不合要求的坚决不能使用
4.工作重点:框扇制作、框扇安装、嵌缝密封

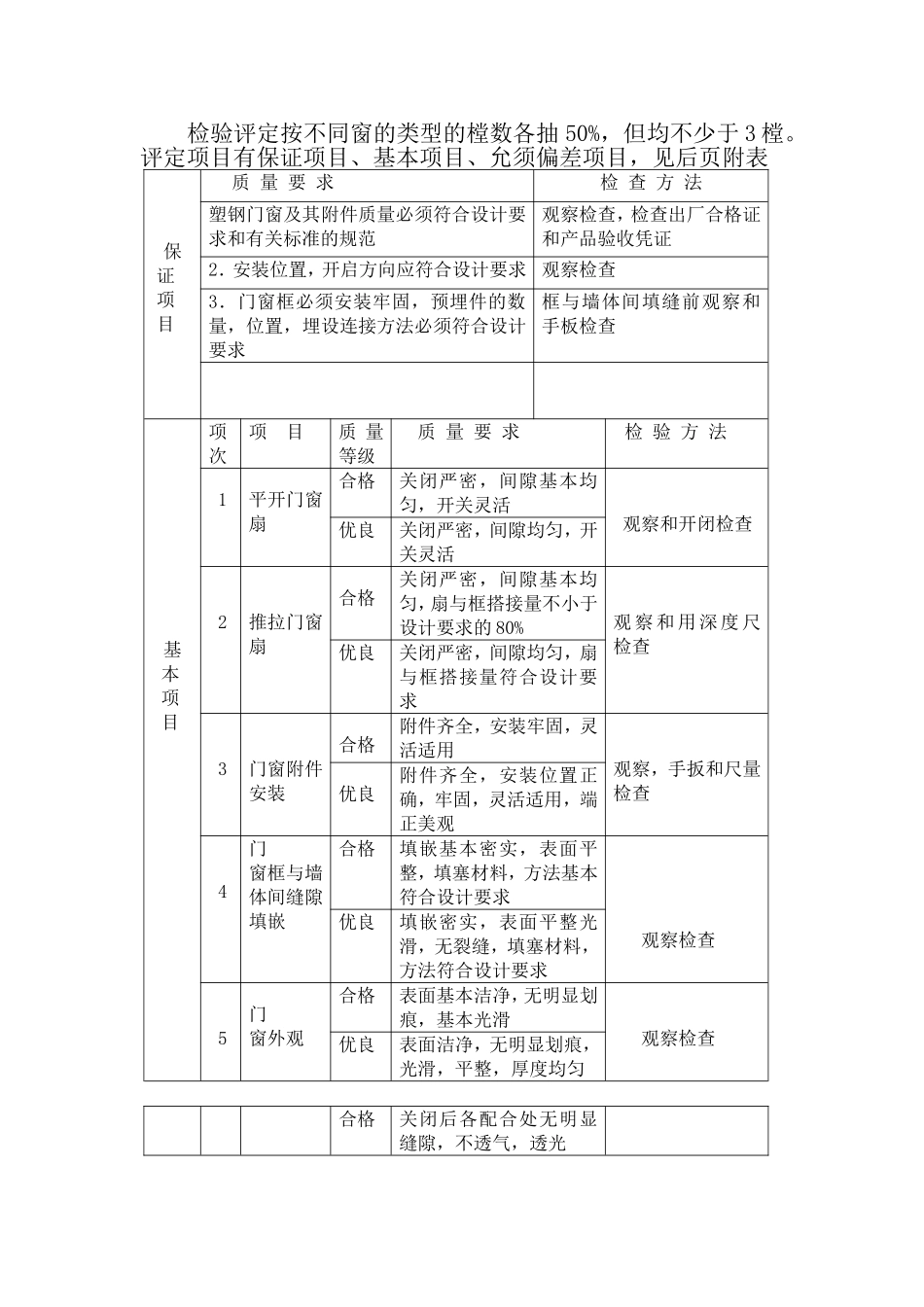

六.塑钢门窗安装工程质量标准和检查方法审核分包单位审核塑钢门窗制作安装方案检查材料制作抽检进场检验安装前矫正抽检门窗框安装固定
