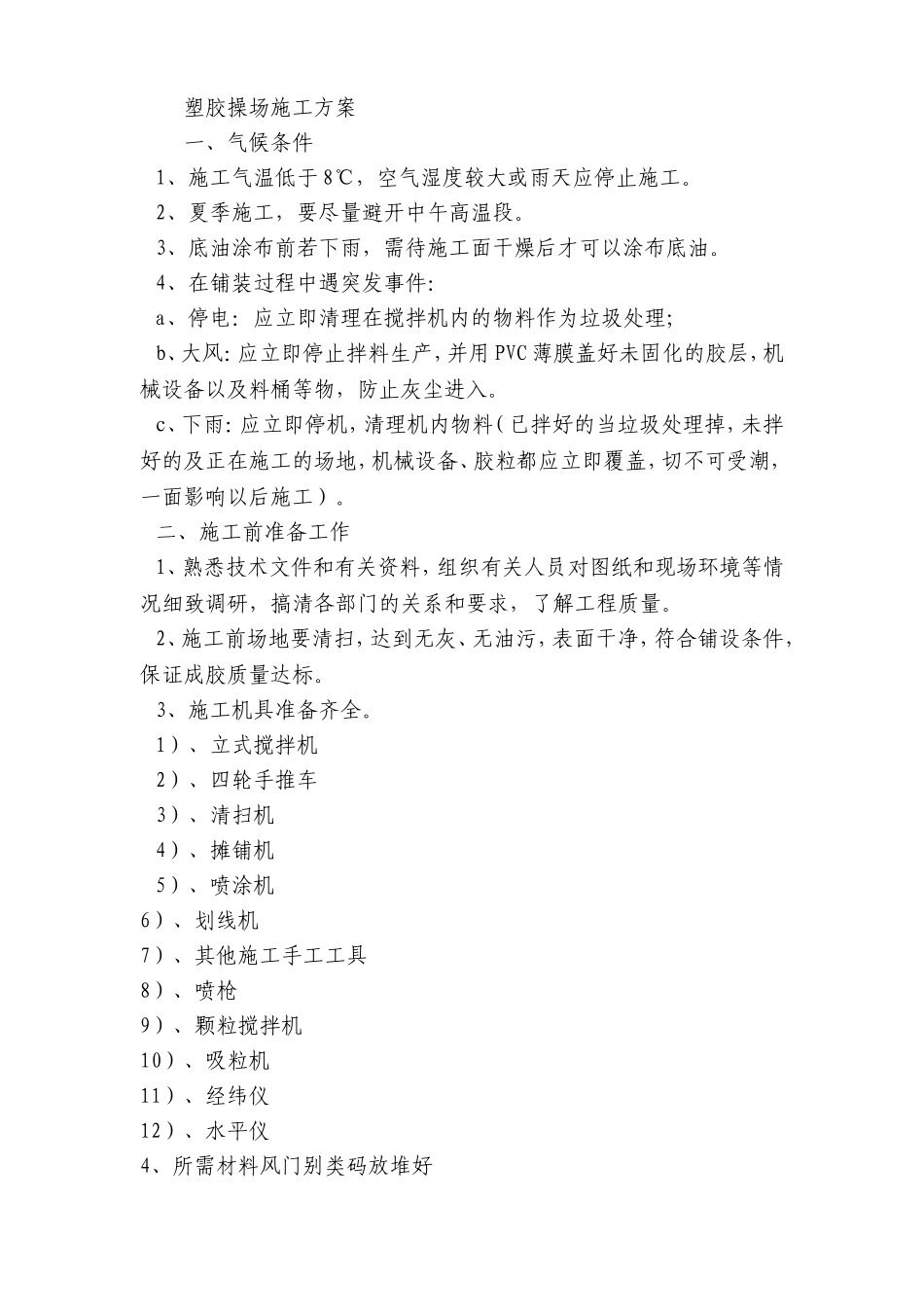

塑胶操场施工方案一、气候条件1、施工气温低于8℃,空气湿度较大或雨天应停止施工
2、夏季施工,要尽量避开中午高温段
3、底油涂布前若下雨,需待施工面干燥后才可以涂布底油
4、在铺装过程中遇突发事件:a、停电:应立即清理在搅拌机内的物料作为垃圾处理;b、大风:应立即停止拌料生产,并用PVC薄膜盖好未固化的胶层,机械设备以及料桶等物,防止灰尘进入
c、下雨:应立即停机,清理机内物料(已拌好的当垃圾处理掉,未拌好的及正在施工的场地,机械设备、胶粒都应立即覆盖,切不可受潮,一面影响以后施工)

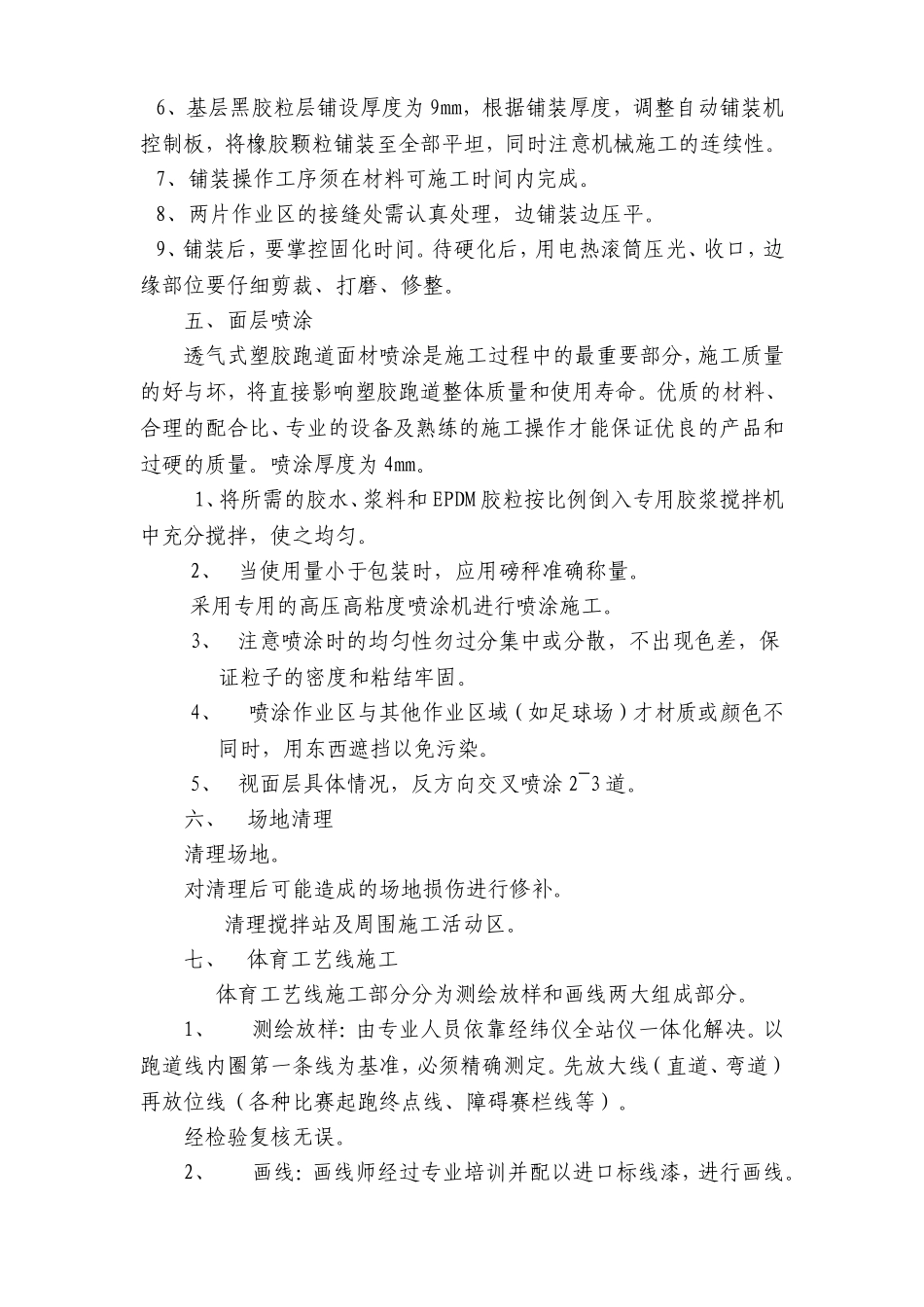

二、施工前准备工作1、熟悉技术文件和有关资料,组织有关人员对图纸和现场环境等情况细致调研,搞清各部门的关系和要求,了解工程质量
2、施工前场地要清扫,达到无灰、无油污,表面干净,符合铺设条件,保证成胶质量达标
3、施工机具准备齐全

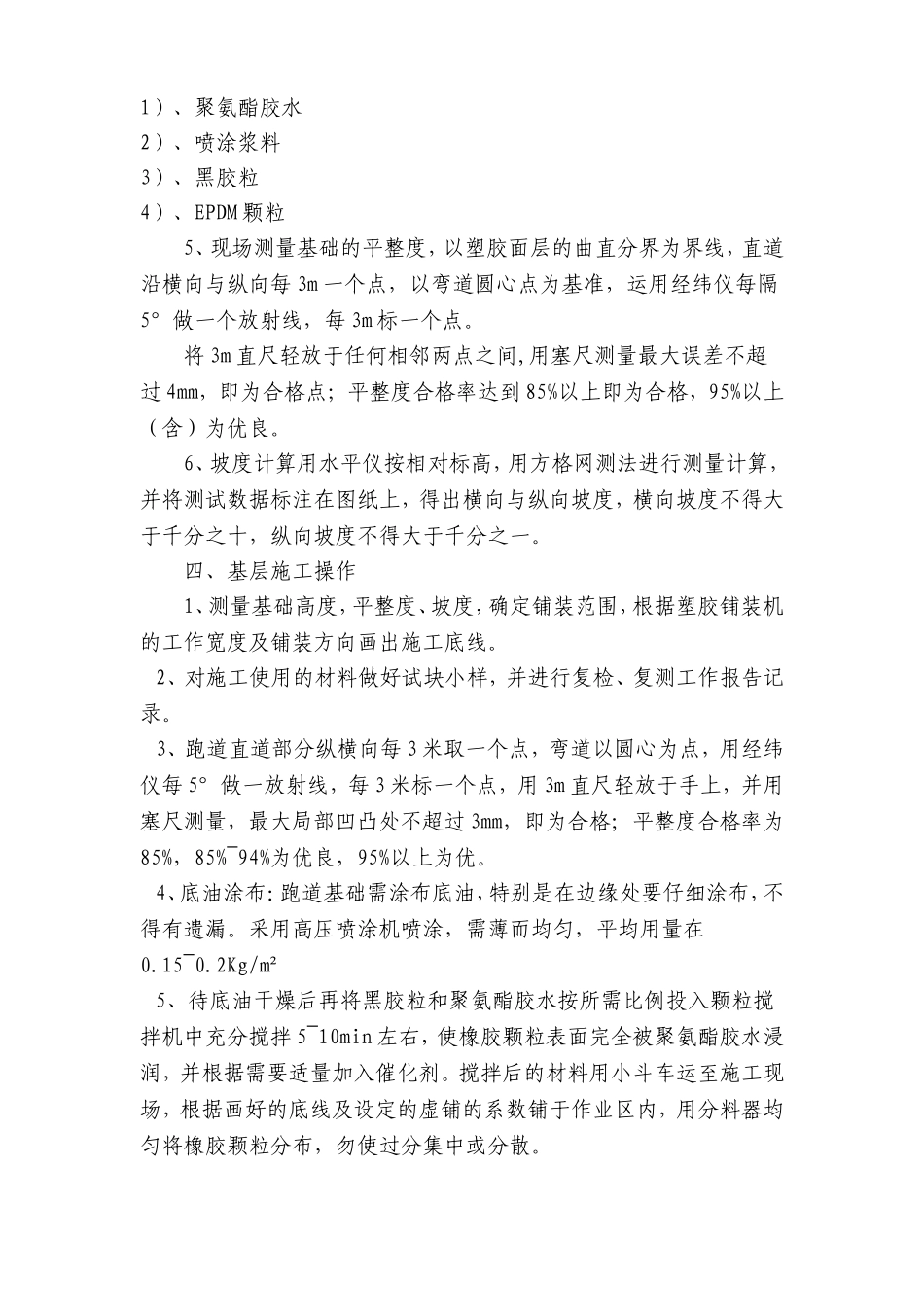

1)、立式搅拌机2)、四轮手推车3)、清扫机4)、摊铺机5)、喷涂机6)、划线机7)、其他施工手工工具8)、喷枪9)、颗粒搅拌机10)、吸粒机11)、经纬仪12)、水平仪4、所需材料风门别类码放堆好1)、聚氨酯胶水2)、喷涂浆料3)、黑胶粒4)、EPDM颗粒5、现场测量基础的平整度,以塑胶面层的曲直分界为界线,直道沿横向与纵向每3m一个点,以弯道圆心点为基准,运用经纬仪每隔5°做一个放射线,每3m标一个点
将3m直尺轻放于任何相邻两点之间,用塞尺测量最大误差不超过4mm,即为合格点;平整度合格率达到85%以上即为合格,95%以上(含)为优良
6、坡度计算用水平仪按相对标高,用方格网测法进行测量计算,并将测试数据标注在图纸上,得出横向与纵向坡度,横向坡度不得大于千分之十,纵向坡度不得大于千分之一
四、基层施工操作1、测量基础高度,平整度、坡度,确定铺装范围,根据塑胶铺装机的工作宽度及铺装方向画出施工底线
2、对施工使用的材料做好试块小样,并进行复检、复测工作报告记录
