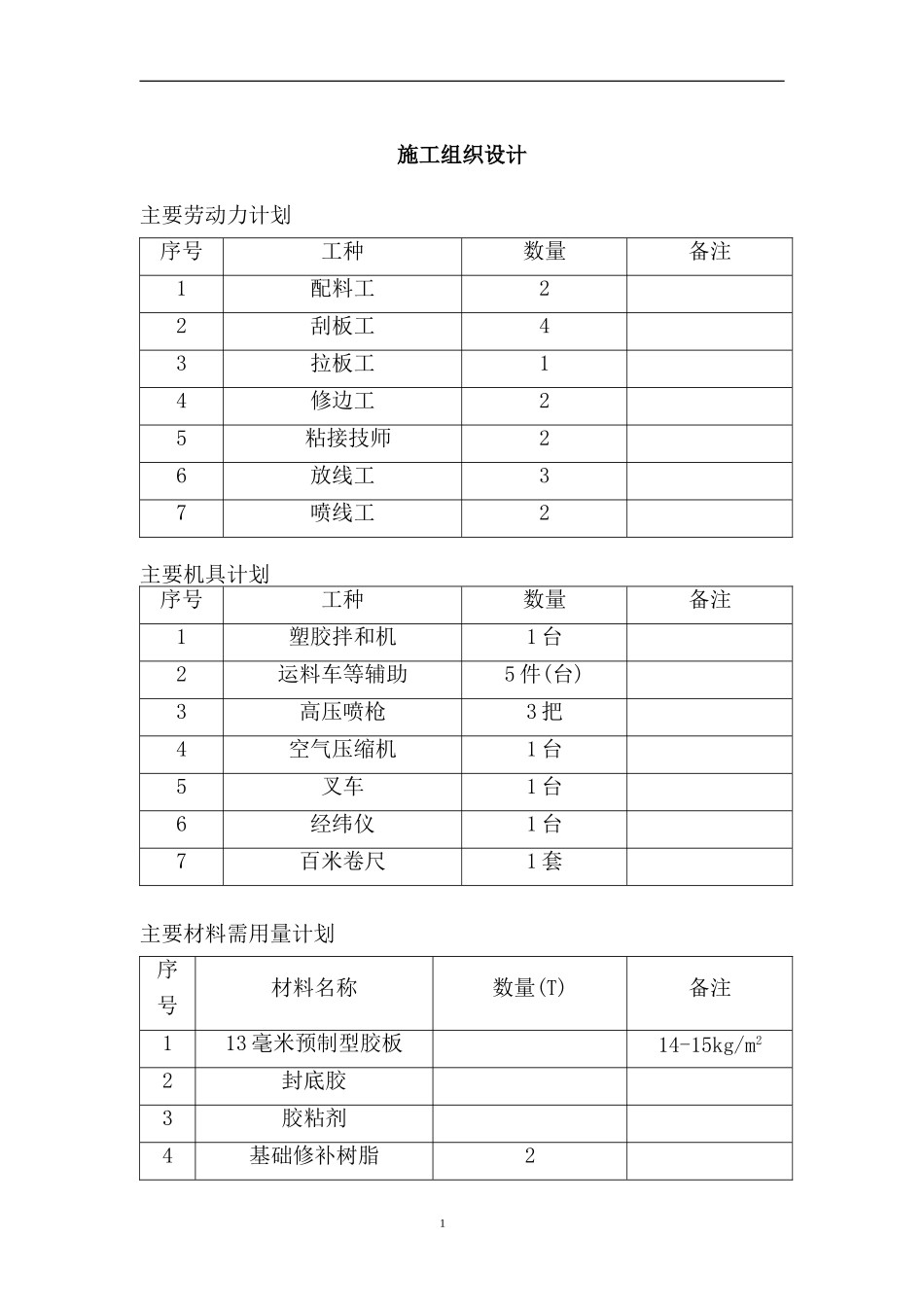

施工组织设计主要劳动力计划序号工种数量备注1配料工22刮板工43拉板工14修边工25粘接技师26放线工37喷线工2主要机具计划序号工种数量备注1塑胶拌和机1台2运料车等辅助5件(台)3高压喷枪3把4空气压缩机1台5叉车1台6经纬仪1台7百米卷尺1套主要材料需用量计划序号材料名称数量(T)备注113毫米预制型胶板14-15kg/m22封底胶3胶粘剂4基础修补树脂21施工流程与方法2材料准备放线铺涂底胶清理场地面层喷胶画线粘接胶板打磨胶板具体施工方法一、准备工作1、材料进场2、施工工具与器械的准备3、水电到位二、基础处理4、对不符合条件的地面进行打磨、修补5、清扫场地三、放线先确定四条曲直分界线,在运动场地的直断面放线,标线应以鲜艳色彩为宜,以曲直分界线为基准,放出内沿第一道施工线,然后由内向外依次放出各道施工线

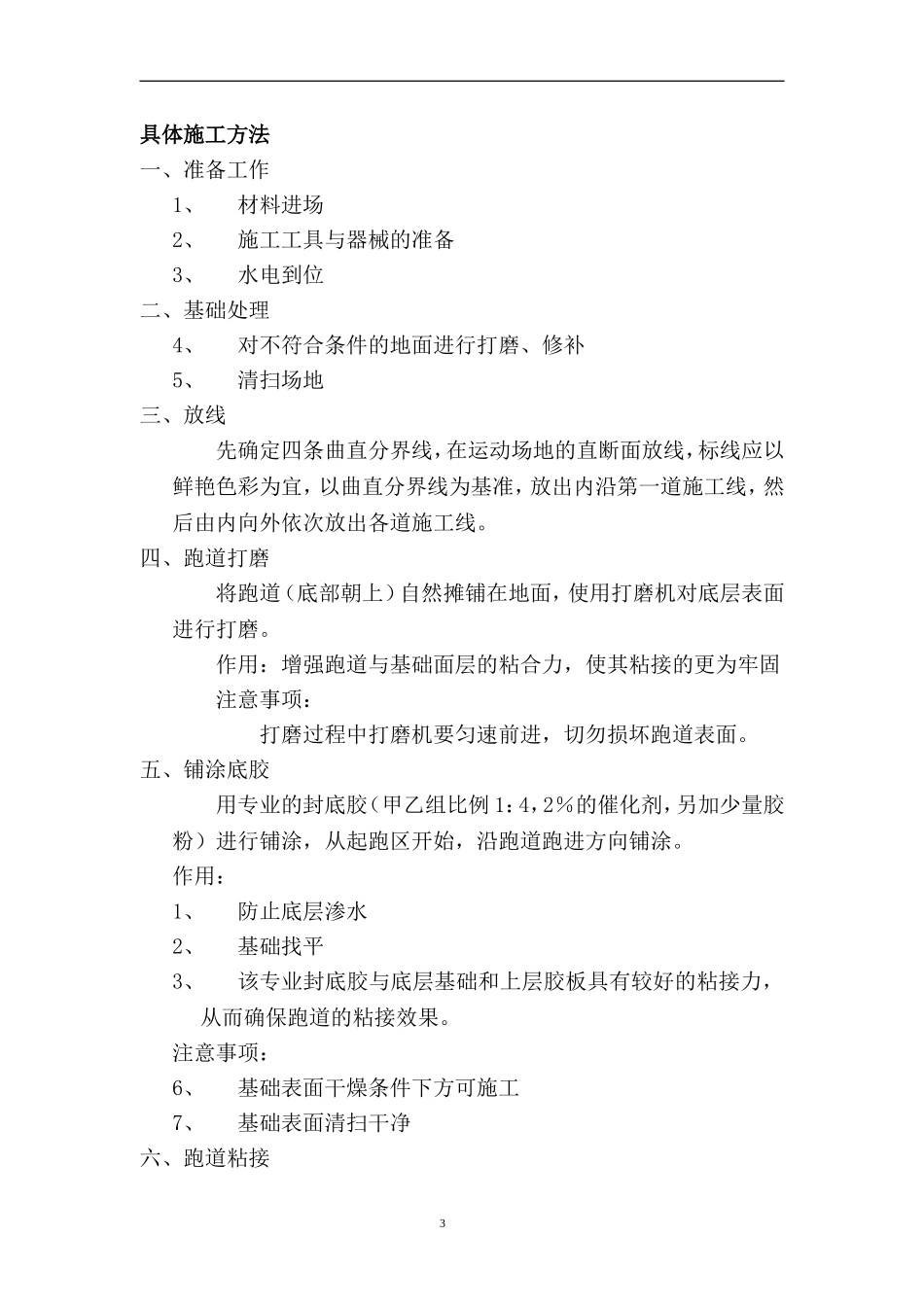

四、跑道打磨将跑道(底部朝上)自然摊铺在地面,使用打磨机对底层表面进行打磨
作用:增强跑道与基础面层的粘合力,使其粘接的更为牢固注意事项:打磨过程中打磨机要匀速前进,切勿损坏跑道表面
五、铺涂底胶用专业的封底胶(甲乙组比例1:4,2%的催化剂,另加少量胶粉)进行铺涂,从起跑区开始,沿跑道跑进方向铺涂
作用:1、防止底层渗水2、基础找平3、该专业封底胶与底层基础和上层胶板具有较好的粘接力,从而确保跑道的粘接效果
注意事项:6、基础表面干燥条件下方可施工7、基础表面清扫干净六、跑道粘接31、摊铺胶板施工标线画好后,以一条曲直分界线为基准,由内沿开始将跑道展开,沿画好的施工标线对齐,依次摆放跑道,横向压头以200毫米为宜,纵向跑道以对齐为宜,并根据温度不同要放置30--60分钟
作用是:①橡胶面层让物料回复原状态和适应天气;②把橡胶面层铺在对应的位置上(把1号跑道的面层铺在1号跑道位置,2号面层铺在2号跑道位置);③质量检查(把损坏和不平整的切割掉);④把所有接口切齐和整理
