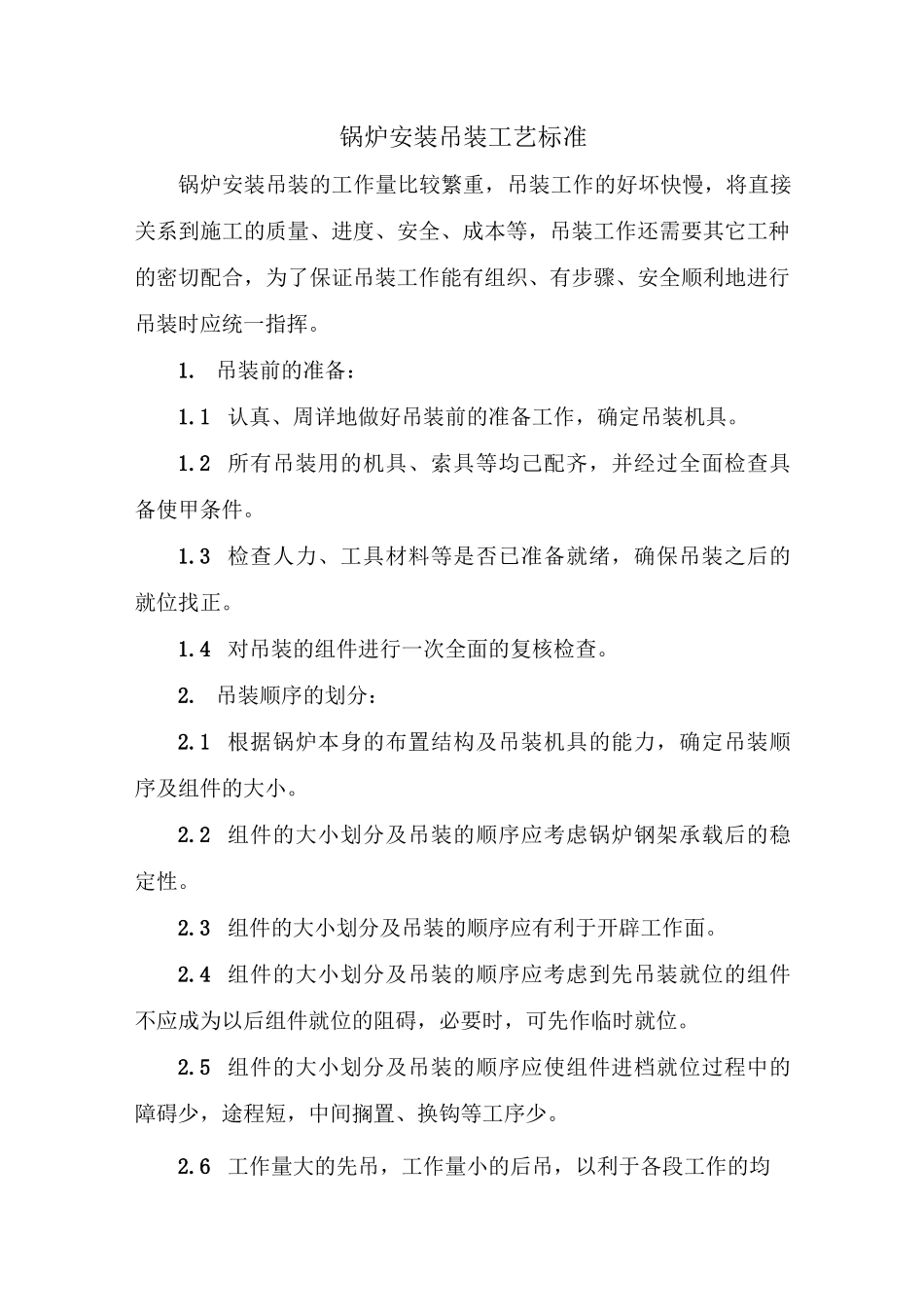

锅炉安装吊装工艺标准锅炉安装吊装的工作量比较繁重,吊装工作的好坏快慢,将直接关系到施工的质量、进度、安全、成本等,吊装工作还需要其它工种的密切配合,为了保证吊装工作能有组织、有步骤、安全顺利地进行吊装时应统一指挥
吊装前的准备:1
1认真、周详地做好吊装前的准备工作,确定吊装机具
2所有吊装用的机具、索具等均己配齐,并经过全面检查具备使甲条件
3检查人力、工具材料等是否已准备就绪,确保吊装之后的就位找正
4对吊装的组件进行一次全面的复核检查
吊装顺序的划分:2
1根据锅炉本身的布置结构及吊装机具的能力,确定吊装顺序及组件的大小
2组件的大小划分及吊装的顺序应考虑锅炉钢架承载后的稳定性
3组件的大小划分及吊装的顺序应有利于开辟工作面
4组件的大小划分及吊装的顺序应考虑到先吊装就位的组件不应成为以后组件就位的阻碍,必要时,可先作临时就位
5组件的大小划分及吊装的顺序应使组件进档就位过程中的障碍少,途程短,中间搁置、换钩等工序少
6工作量大的先吊,工作量小的后吊,以利于各段工作的均衡进展
7一般情况下,应先远后近,先里后外,先主后次;不过不是一成不变的,而是根据现场各方面的具体情况和条件,灵活合理地运用,因地制宜地来拟定
吊装方式:一般情况下采取分批吊装结合分散吊装的方式进行吊装,按吊装顺序先组装好几个(或一批)大件,然后把这几个大件吊装就位好,接下来再组合一批,再吊装就位一批,直至吊完
只有局部和个别无法或不宜结合的情况下采用分散吊装

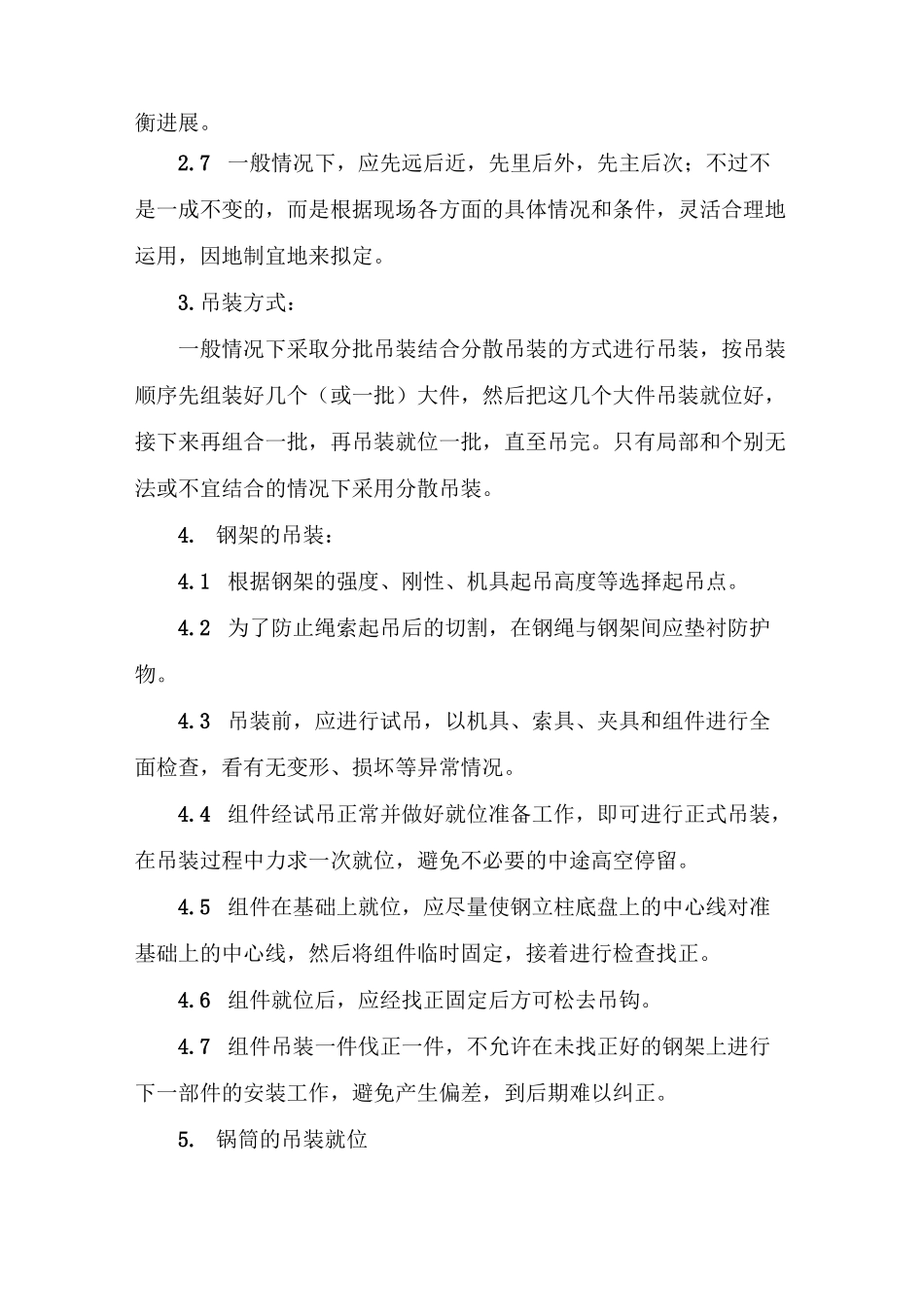

钢架的吊装:4
1根据钢架的强度、刚性、机具起吊高度等选择起吊点
2为了防止绳索起吊后的切割,在钢绳与钢架间应垫衬防护物
3吊装前,应进行试吊,以机具、索具、夹具和组件进行全面检查,看有无变形、损坏等异常情况

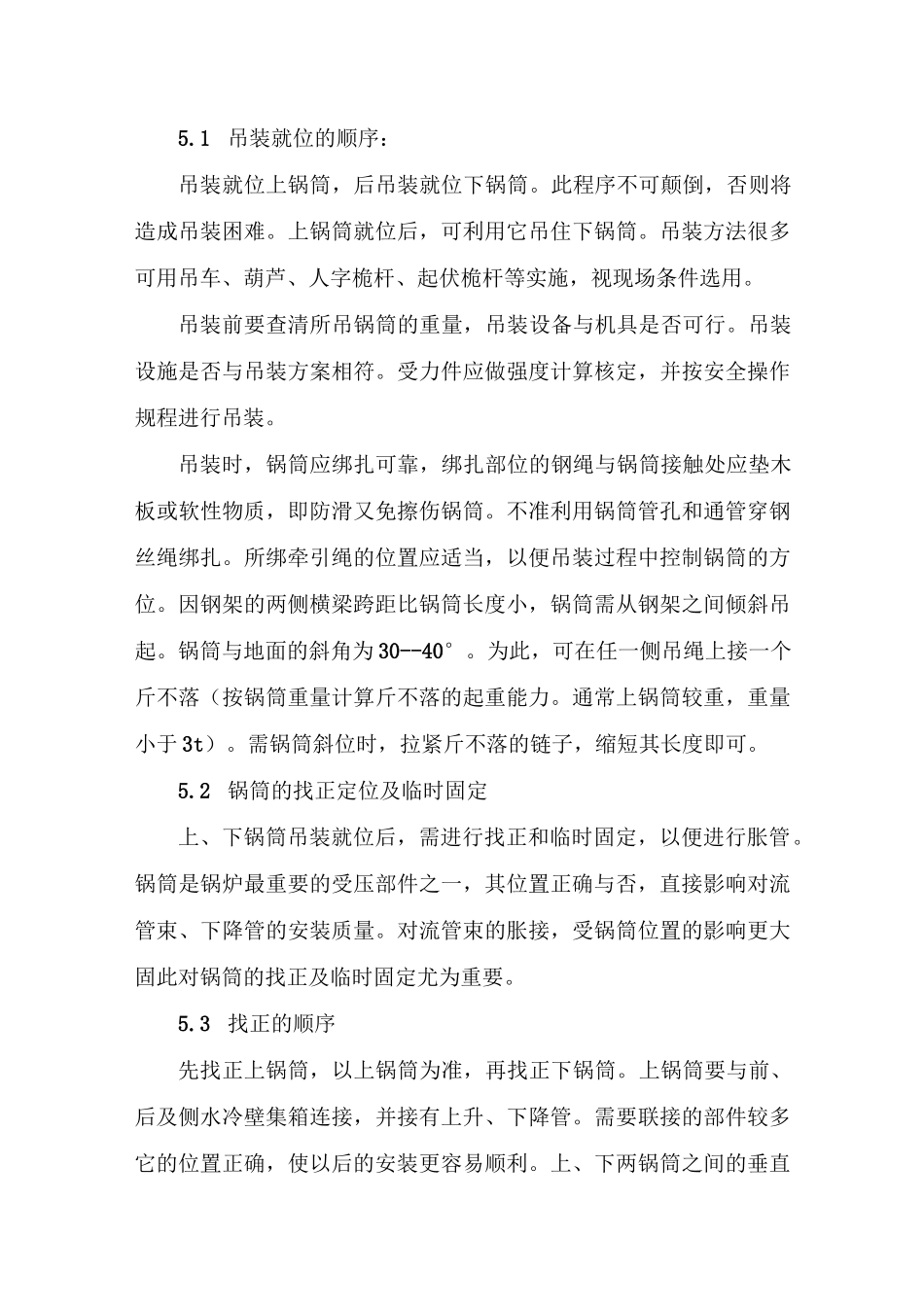

4组件经试吊正常并做好就位准备工作,即可进行正式吊装,在吊装过程中力求一次
