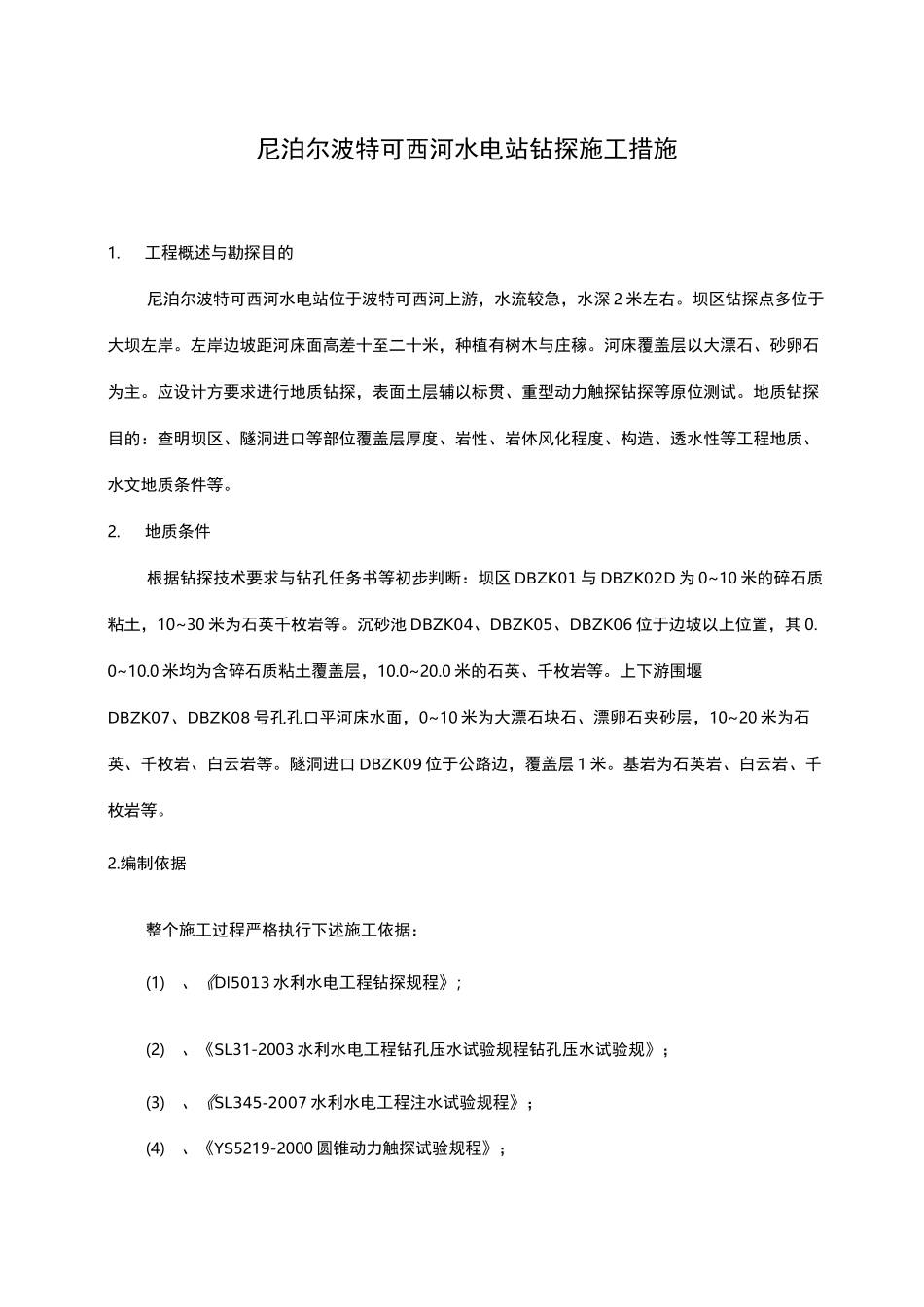

尼泊尔波特可西河水电站钻探施工措施1
工程概述与勘探目的尼泊尔波特可西河水电站位于波特可西河上游,水流较急,水深2米左右
坝区钻探点多位于大坝左岸
左岸边坡距河床面高差十至二十米,种植有树木与庄稼
河床覆盖层以大漂石、砂卵石为主
应设计方要求进行地质钻探,表面土层辅以标贯、重型动力触探钻探等原位测试
地质钻探目的:查明坝区、隧洞进口等部位覆盖层厚度、岩性、岩体风化程度、构造、透水性等工程地质、水文地质条件等
地质条件根据钻探技术要求与钻孔任务书等初步判断:坝区DBZK01与DBZK02D为0~10米的碎石质粘土,10~30米为石英千枚岩等
沉砂池DBZK04、DBZK05、DBZK06位于边坡以上位置,其0
0米均为含碎石质粘土覆盖层,10
0米的石英、千枚岩等
上下游围堰DBZK07、DBZK08号孔孔口平河床水面,0~10米为大漂石块石、漂卵石夹砂层,10~20米为石英、千枚岩、白云岩等
隧洞进口DBZK09位于公路边,覆盖层1米
基岩为石英岩、白云岩、千枚岩等

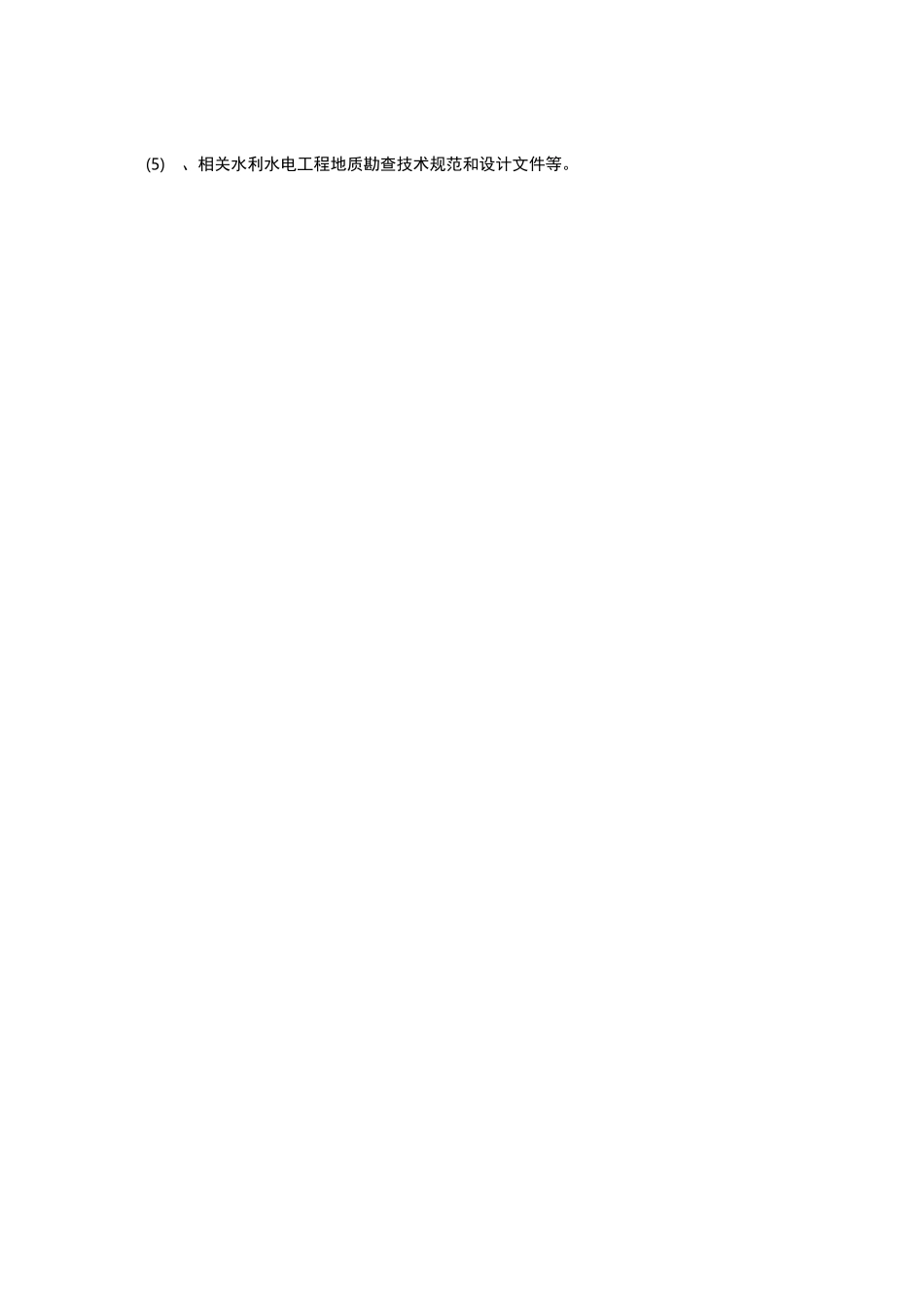

编制依据整个施工过程严格执行下述施工依据:(1)、《Dl5013水利水电工程钻探规程》;(2)、《SL31-2003水利水电工程钻孔压水试验规程钻孔压水试验规》;(3)、《SL345-2007水利水电工程注水试验规程》;(4)、《YS5219-2000圆锥动力触探试验规程》;(5)、相关水利水电工程地质勘查技术规范和设计文件等

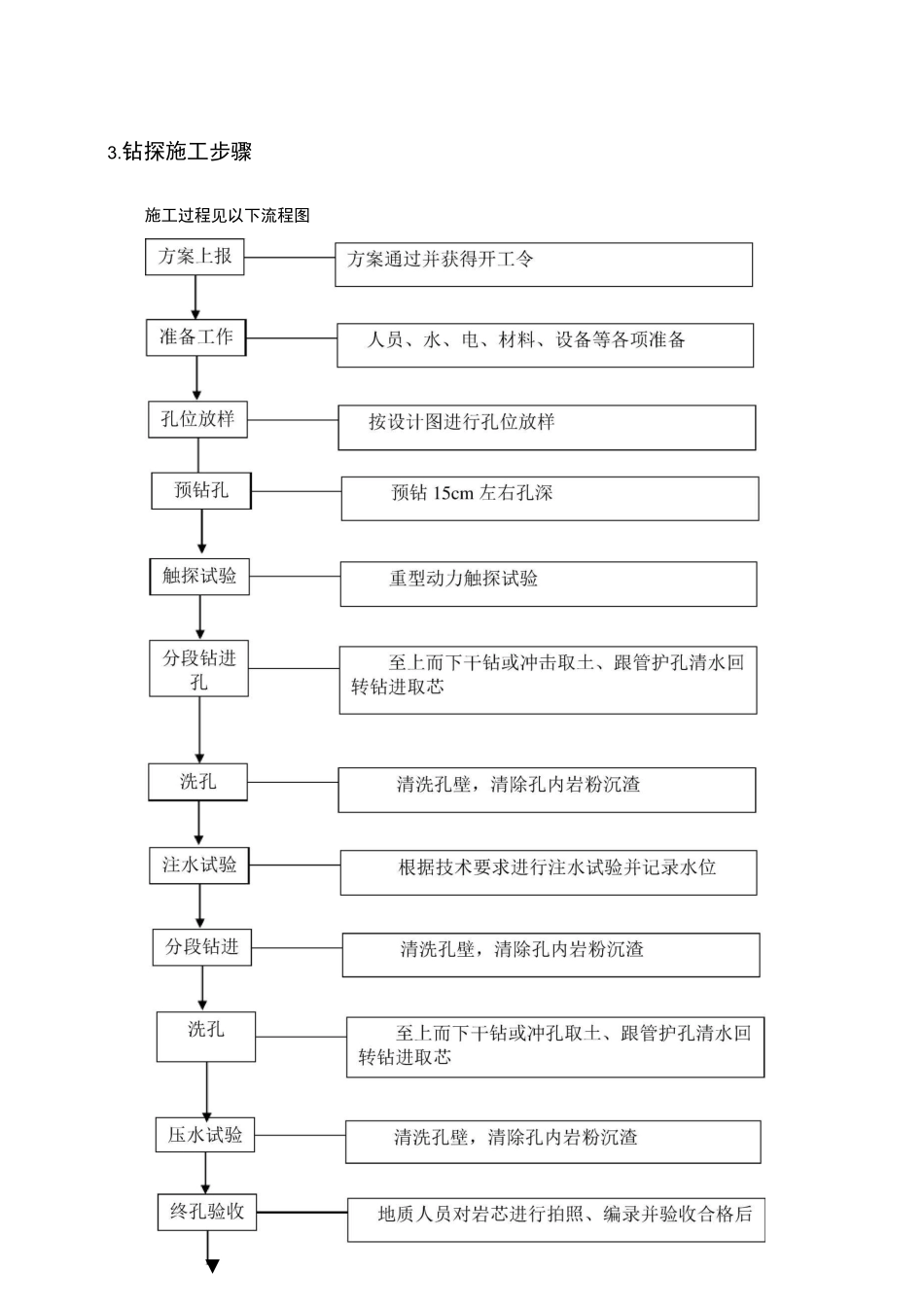

钻探施工步骤施工过程见以下流程图▼4
1供水、电布置(1)钻探工程施工用水,采用清污两用潜水泵布置在钻区中间,纱网过滤抽取河水
采用一级或两级供水,距离较近的可用抽水泵做压注水试验,或用灌浆机做压水试验
(2)根据现场实际情况,布置75KW发电机布置在下游围堰DBZK09号孔附近
架设专用线至钻探孔所在作业区,夜间施工照明安装175W〜500W
