天津地铁建设工程施工方案审批管理制度(TJDT/ZY-AQ-24)1、目的为加强天津地铁建设工程技术管理,规范施工方案审批程序,保障施工质量和安全,有效防范和遏制安全生产事故的发生,建设优质工程
2、适用范围本制度适用于天津地铁建设工程
3、编制依据3
1《城市轨道交通地下工程建设风险管理规范》3
2《危险性较大的分部分项工程安全管理办法》3
3《城市轨道交通工程安全质量管理暂行办法》3
4《天津市轨道交通地下工程质量安全风险控制指导书》3
5《天津市城市轨道交通工程重点建设环节质量安全管理办法》3
6《天津市建设工程重大风险源管理办法》4、施工方案种类施工方案包括:施工组织设计、专项施工方案、分部分项施工方案
5、施工组织设计审查5
1施工组织设计审批流程如下:5
2施工单位应在完成以下准备工作,对工程有了充分了解后,由施工单位项目总工程师组织编写施工组织设计

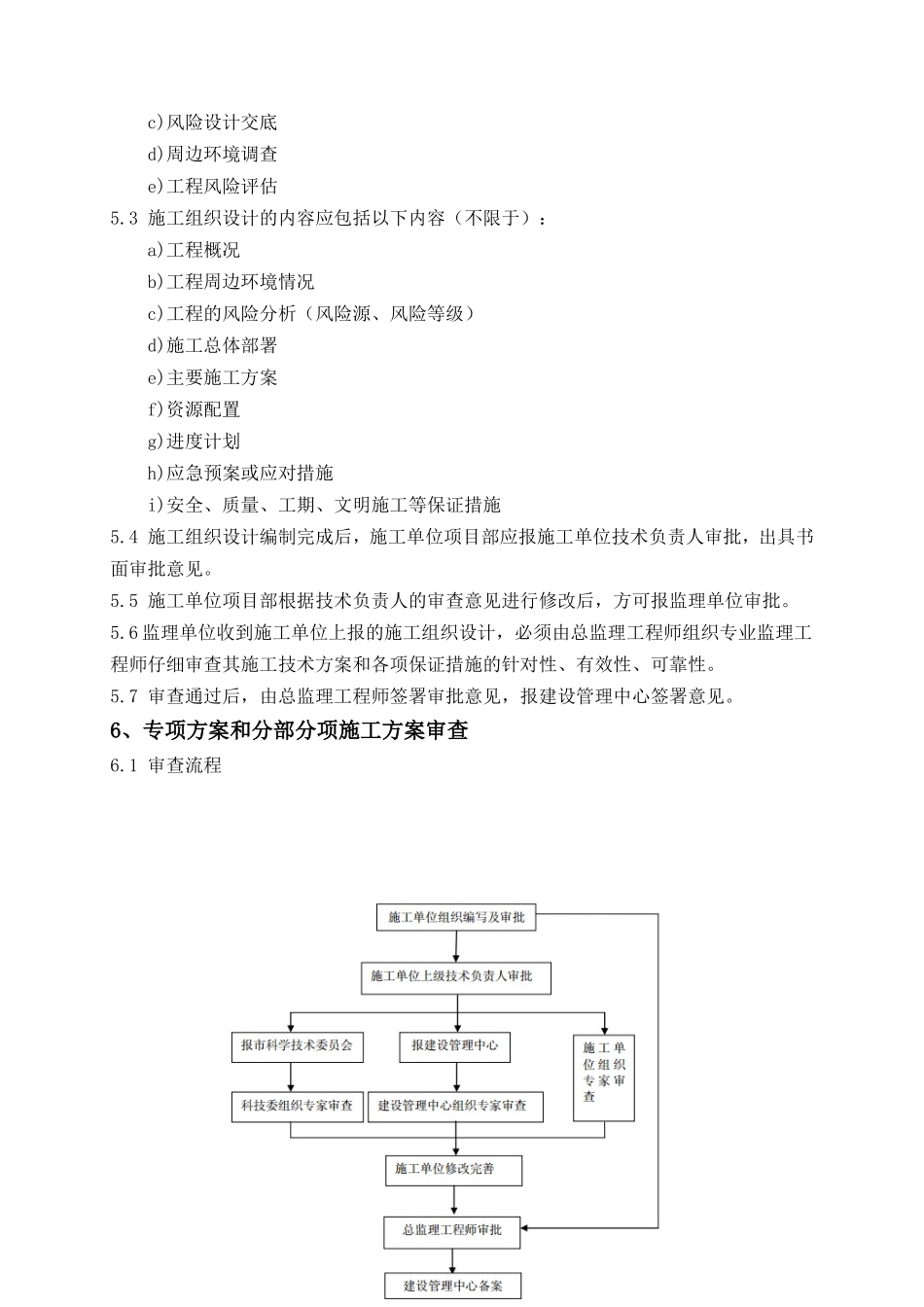

a)勘察报告和施工图会审b)勘察交底和施工图设计交底1c)风险设计交底d)周边环境调查e)工程风险评估5
3施工组织设计的内容应包括以下内容(不限于):a)工程概况b)工程周边环境情况c)工程的风险分析(风险源、风险等级)d)施工总体部署e)主要施工方案f)资源配置g)进度计划h)应急预案或应对措施i)安全、质量、工期、文明施工等保证措施5
4施工组织设计编制完成后,施工单位项目部应报施工单位技术负责人审批,出具书面审批意见
5施工单位项目部根据技术负责人的审查意见进行修改后,方可报监理单位审批
6监理单位收到施工单位上报的施工组织设计,必须由总监理工程师组织专业监理工程师仔细审查其施工技术方案和各项保证措施的针对性、有效性、可靠性
7审查通过后,由总监理工程师签署审批意见,报建设管理中心签署意见

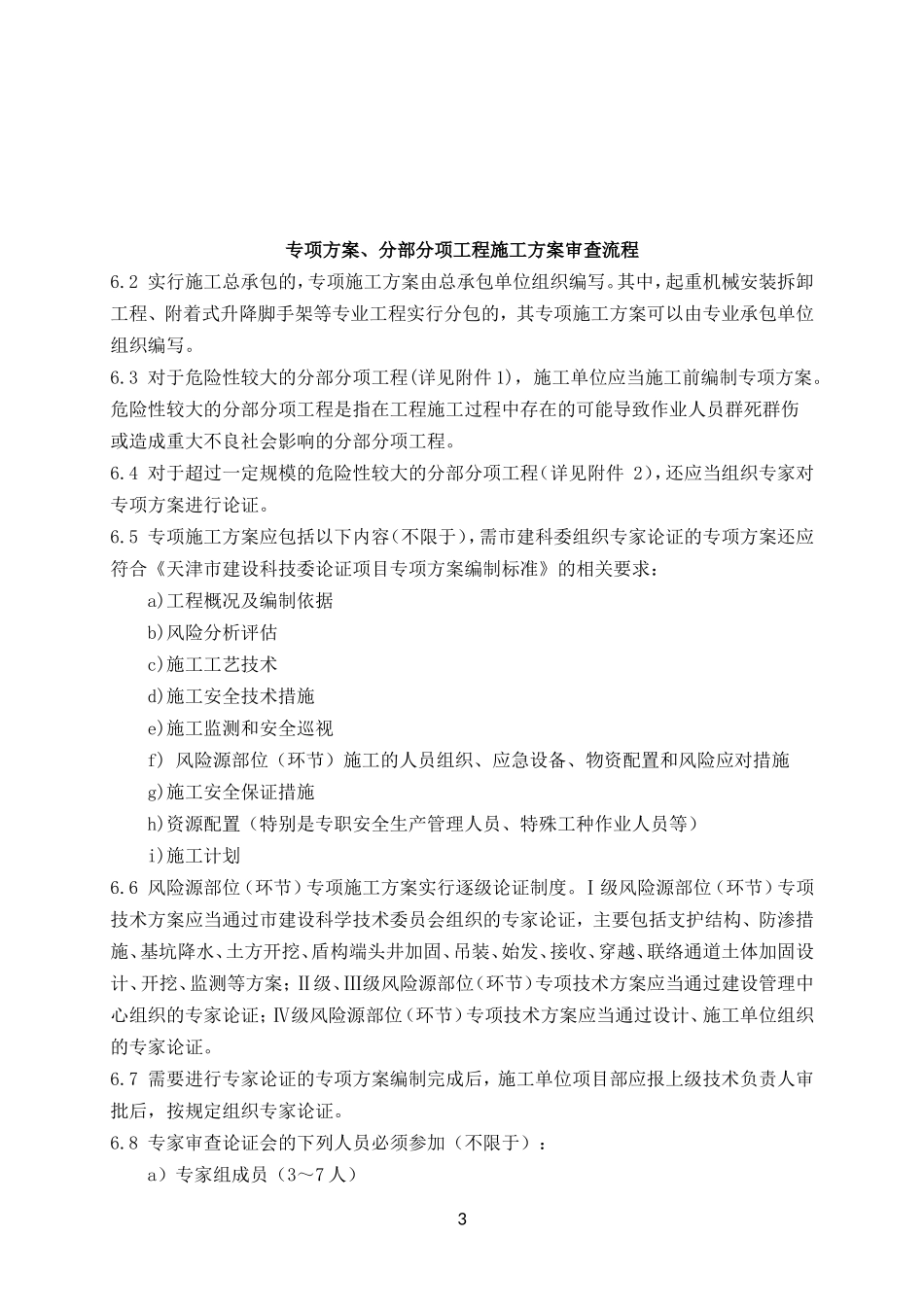

6、专项方案和分部分项施工方案审查6
1审查流程2专项方案、分部分项工程施工方案审查流程6
2实行施工总承
