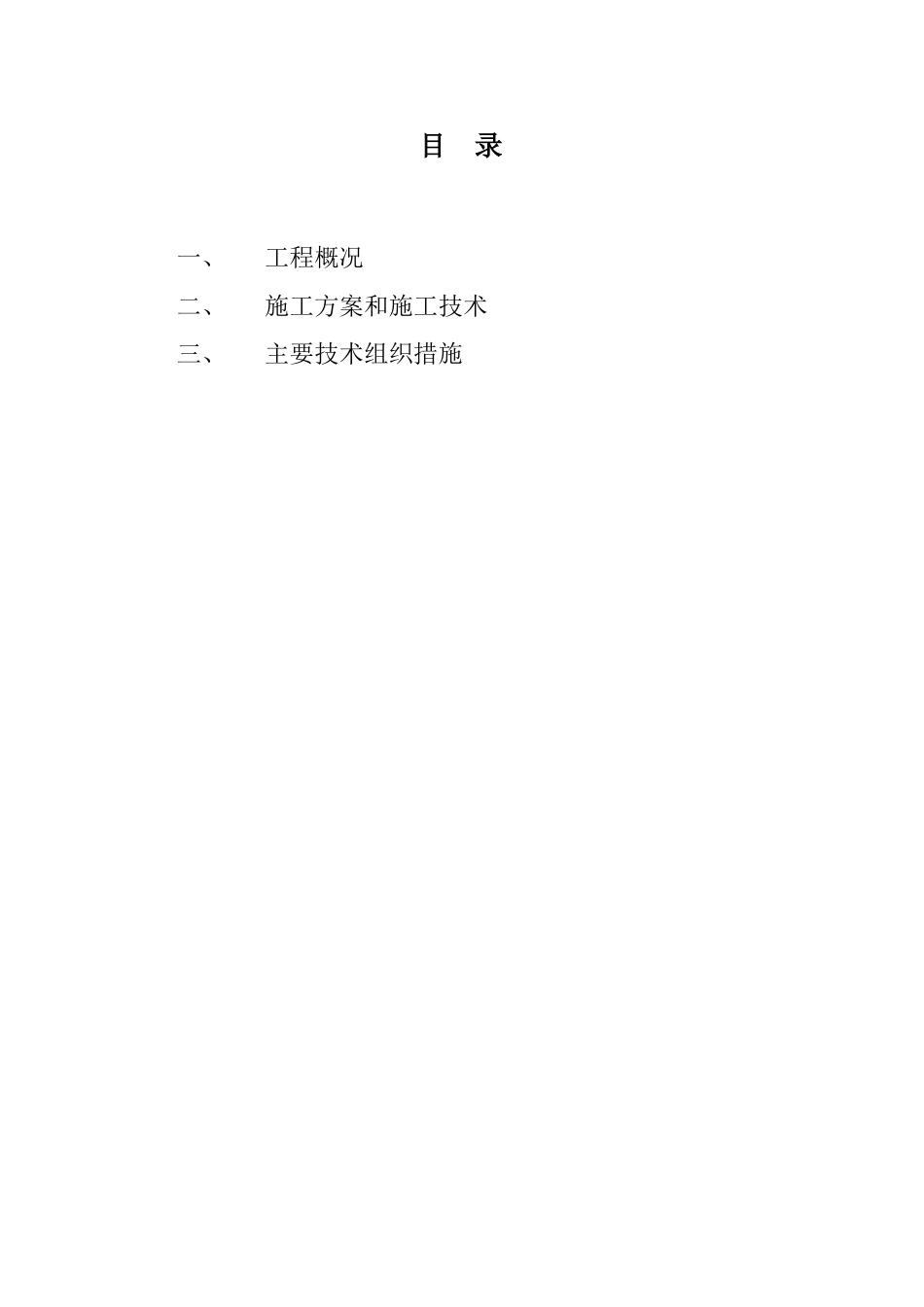

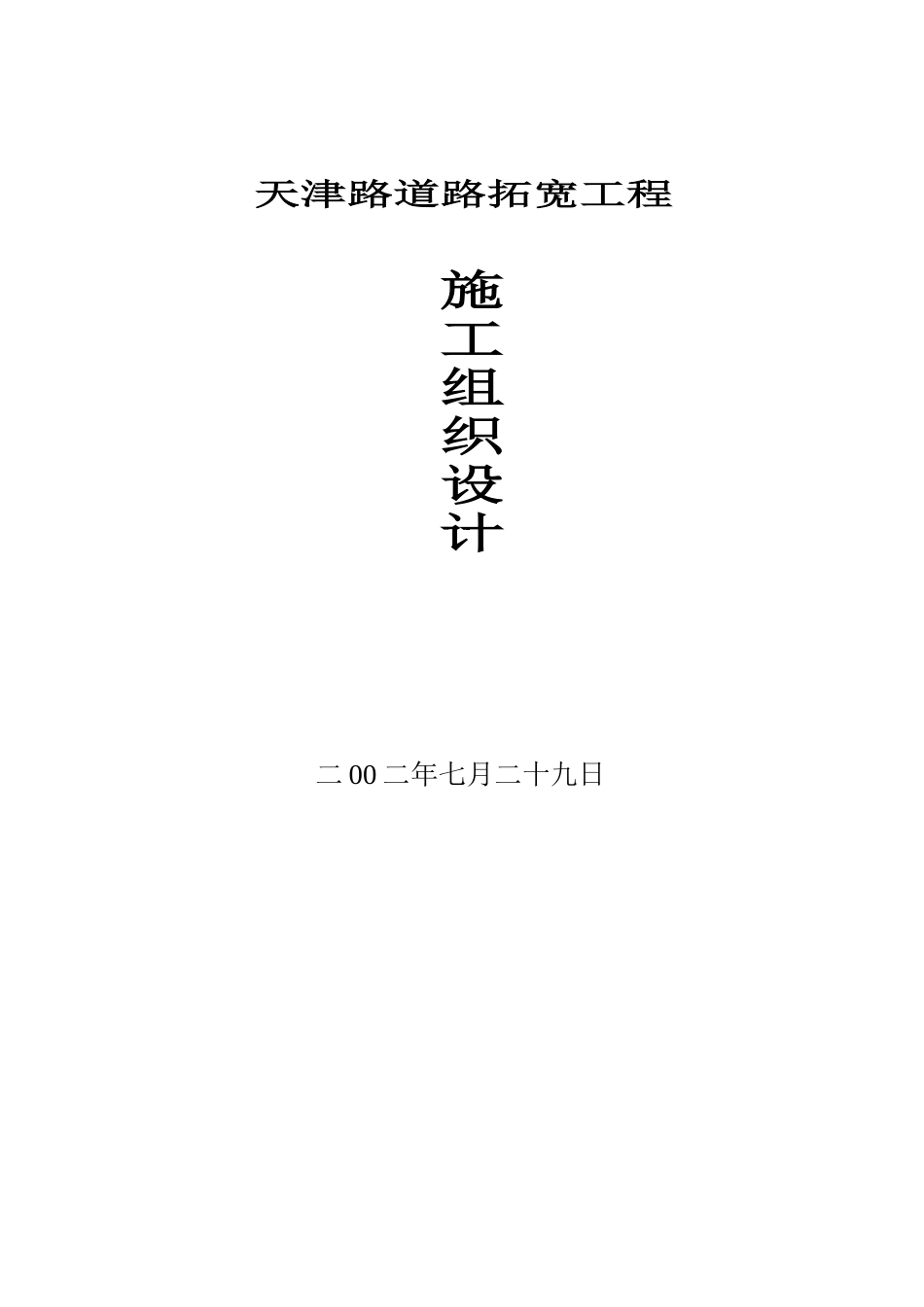

天津路道路拓宽工程施工组织设计二00二年七月二十九日目录一、工程概况二、施工方案和施工技术三、主要技术组织措施一、工程概况天津路道路拓宽工程原道路为砼路面,经长期的车辆荷载和自然侵蚀,砼表面剥落严重,这严重的影响了道路的整体景观,与周围整体的优美环境不相适应
为此,决定对该砼路面进行翻修处理

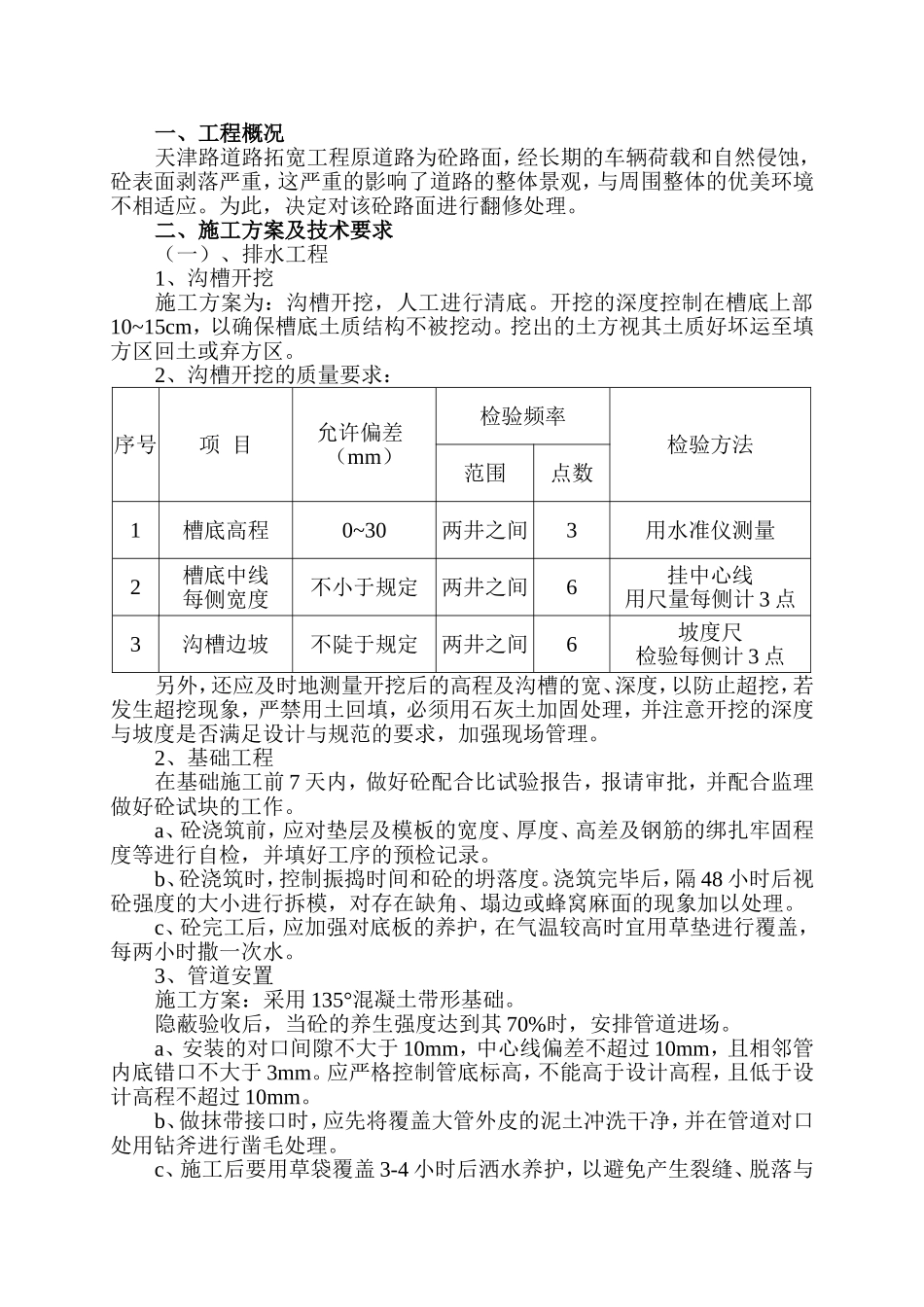

二、施工方案及技术要求(一)、排水工程1、沟槽开挖施工方案为:沟槽开挖,人工进行清底
开挖的深度控制在槽底上部10~15cm,以确保槽底土质结构不被挖动
挖出的土方视其土质好坏运至填方区回土或弃方区
2、沟槽开挖的质量要求:序号项目允许偏差(mm)检验频率检验方法范围点数1槽底高程0~30两井之间3用水准仪测量2槽底中线每侧宽度不小于规定两井之间6挂中心线用尺量每侧计3点3沟槽边坡不陡于规定两井之间6坡度尺检验每侧计3点另外,还应及时地测量开挖后的高程及沟槽的宽、深度,以防止超挖,若发生超挖现象,严禁用土回填,必须用石灰土加固处理,并注意开挖的深度与坡度是否满足设计与规范的要求,加强现场管理
2、基础工程在基础施工前7天内,做好砼配合比试验报告,报请审批,并配合监理做好砼试块的工作
a、砼浇筑前,应对垫层及模板的宽度、厚度、高差及钢筋的绑扎牢固程度等进行自检,并填好工序的预检记录
b、砼浇筑时,控制振捣时间和砼的坍落度
浇筑完毕后,隔48小时后视砼强度的大小进行拆模,对存在缺角、塌边或蜂窝麻面的现象加以处理
c、砼完工后,应加强对底板的养护,在气温较高时宜用草垫进行覆盖,每两小时撒一次水
3、管道安置施工方案:采用135°混凝土带形基础
隐蔽验收后,当砼的养生强度达到其70%时,安排管道进场
a、安装的对口间隙不大于10mm,中心线偏差不超过10mm,且相邻管内底错口不大于3mm
应严格控制管底标高,不能高于设计高程,且低于设计高程不超过10mm
b、做抹带接口时,应先将覆盖大管外皮的
