高平市东城办秦庄村棚户区改造安置楼1#-3#楼塔吊安拆专项施工方案编制单位:林州科鸿建筑工程有限公司编制日期:2017年04月23日塔吊安拆工程专项施工方案1工程概况高平市东城办秦庄村棚户区改造工程位于高平市长平东街秦庄东侧,共8栋楼,临街2栋为商业+住宅框架结构,其中底下2层为商业,3+1层住宅,总层数5+1层,无地下室
后6栋为住宅楼;砖混结构,其中地下一层为地下室,地上为6+1层住宅

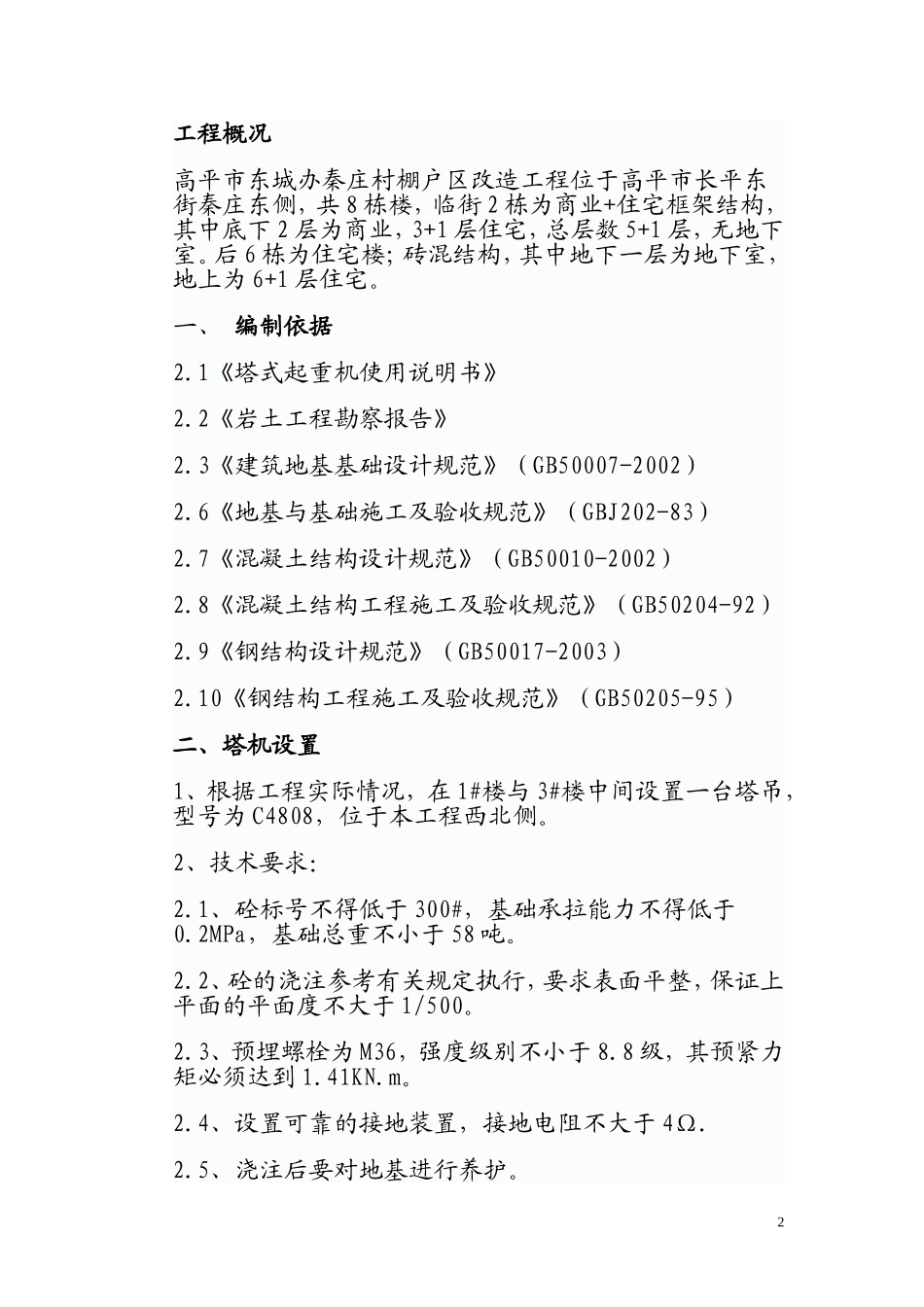

一、编制依据2
1《塔式起重机使用说明书》2
2《岩土工程勘察报告》2
3《建筑地基基础设计规范》(GB50007-2002)2
6《地基与基础施工及验收规范》(GBJ202-83)2
7《混凝土结构设计规范》(GB50010-2002)2
8《混凝土结构工程施工及验收规范》(GB50204-92)2
9《钢结构设计规范》(GB50017-2003)2
10《钢结构工程施工及验收规范》(GB50205-95)二、塔机设置1、根据工程实际情况,在1#楼与3#楼中间设置一台塔吊,型号为C4808,位于本工程西北侧
2、技术要求:2
1、砼标号不得低于300#,基础承拉能力不得低于0
2MPa,基础总重不小于58吨
2、砼的浇注参考有关规定执行,要求表面平整,保证上平面的平面度不大于1/500
3、预埋螺栓为M36,强度级别不小于8
8级,其预紧力矩必须达到1
4、设置可靠的接地装置,接地电阻不大于4Ω
5、浇注后要对地基进行养护

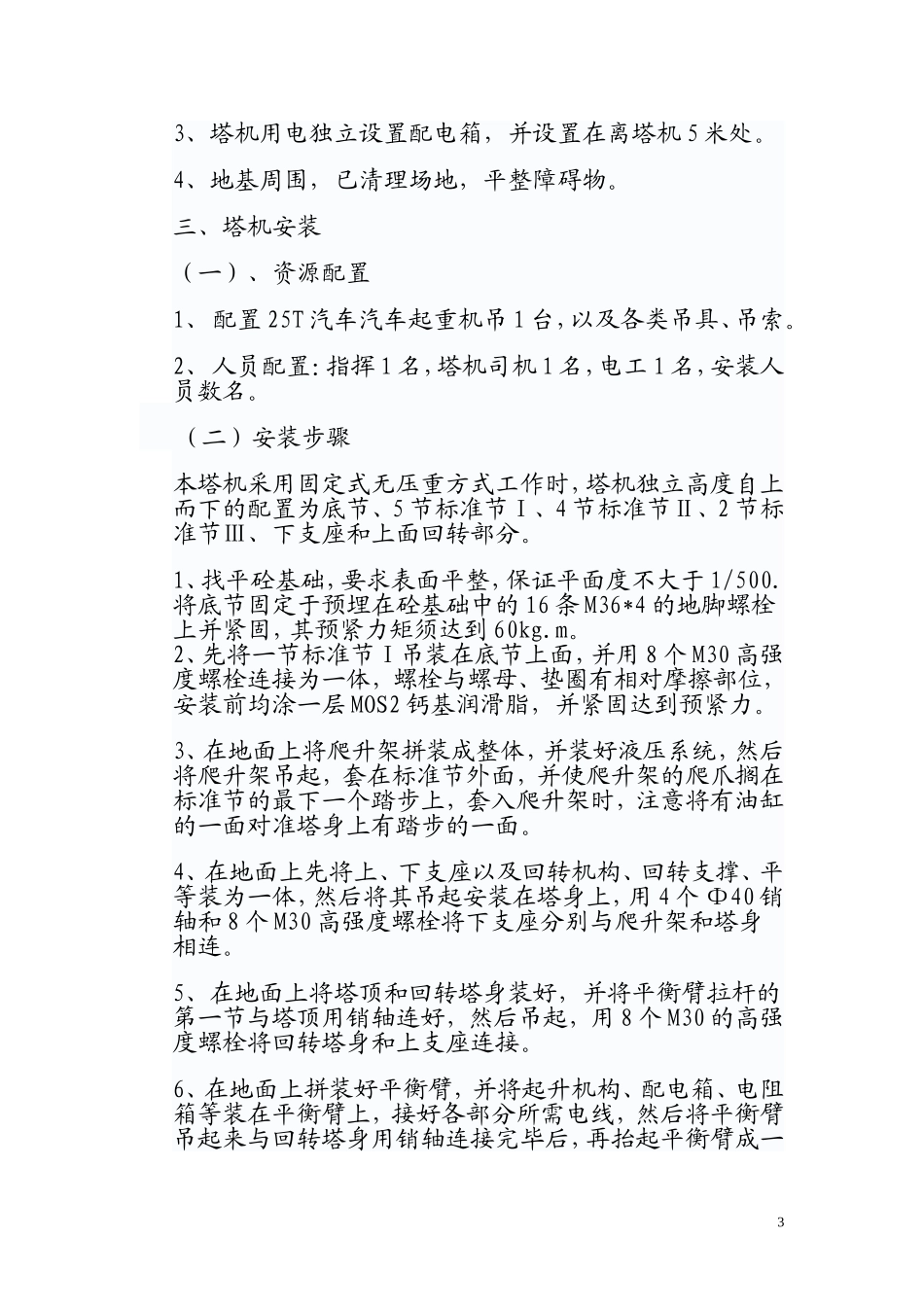

23、塔机用电独立设置配电箱,并设置在离塔机5米处
4、地基周围,已清理场地,平整障碍物
三、塔机安装(一)、资源配置1、配置25T汽车汽车起重机吊1台,以及各类吊具、吊索
2、人员配置:指挥1名,塔机司机1名,电工1名,安装人员数名
(二)安装步骤本塔机采用固定式无压重方式工作时,塔机独立高度自上而下的配置为底节、5节标准节Ⅰ、4节标
