中国建筑第四工程局有限公司项目管理表格方案交底记录表格编号CCFED—PM—0802项目名称及编码长春恒大檀溪郡项目第1页共17页楼栋号方案名称塔吊安拆专项施工方案工程量分包商负责人交底内容一、施工现场平面布置图二、现场环境及塔吊定位图1#塔吊2#塔吊4#塔吊5#塔吊在楼北侧,旁有宽8m沙石施工道路,汽车吊位于施工道路上进行安装,距塔吊中心约7M,周围无民用电线及高压线,故采用50T汽车吊可以满足安装条件,地质符合50T汽车吊压重
7#塔吊8#塔吊10#塔吊11#塔吊12#塔吊在楼南侧,距塔吊旁有宽11m沙石施工道路,汽车吊位于施工道路上进行安装,距塔吊中心约10M,周围无民用电线及高压线,故采用50T汽车吊可以满足安装条件,地质符合50T汽车吊压重
6#塔吊9#塔吊塔吊位于楼体东南方向,南侧有8M沙石施工道路,汽车吊位于沙石施工道路上对塔吊进行安装,距塔吊中心约11
5M进行安装,计划采用50t汽车吊进行安装,周围无影响安装的不理条件,满足施工条件,可以进行安装1#、2#、4#、5#、6#塔吊于2016年8月中旬进场,十日内安装完毕,7#、8#、9#、10#、11#、12#塔吊于2016年8月末进场,计划15日安装完毕
3#塔吊、13#塔吊于2017年4月进场

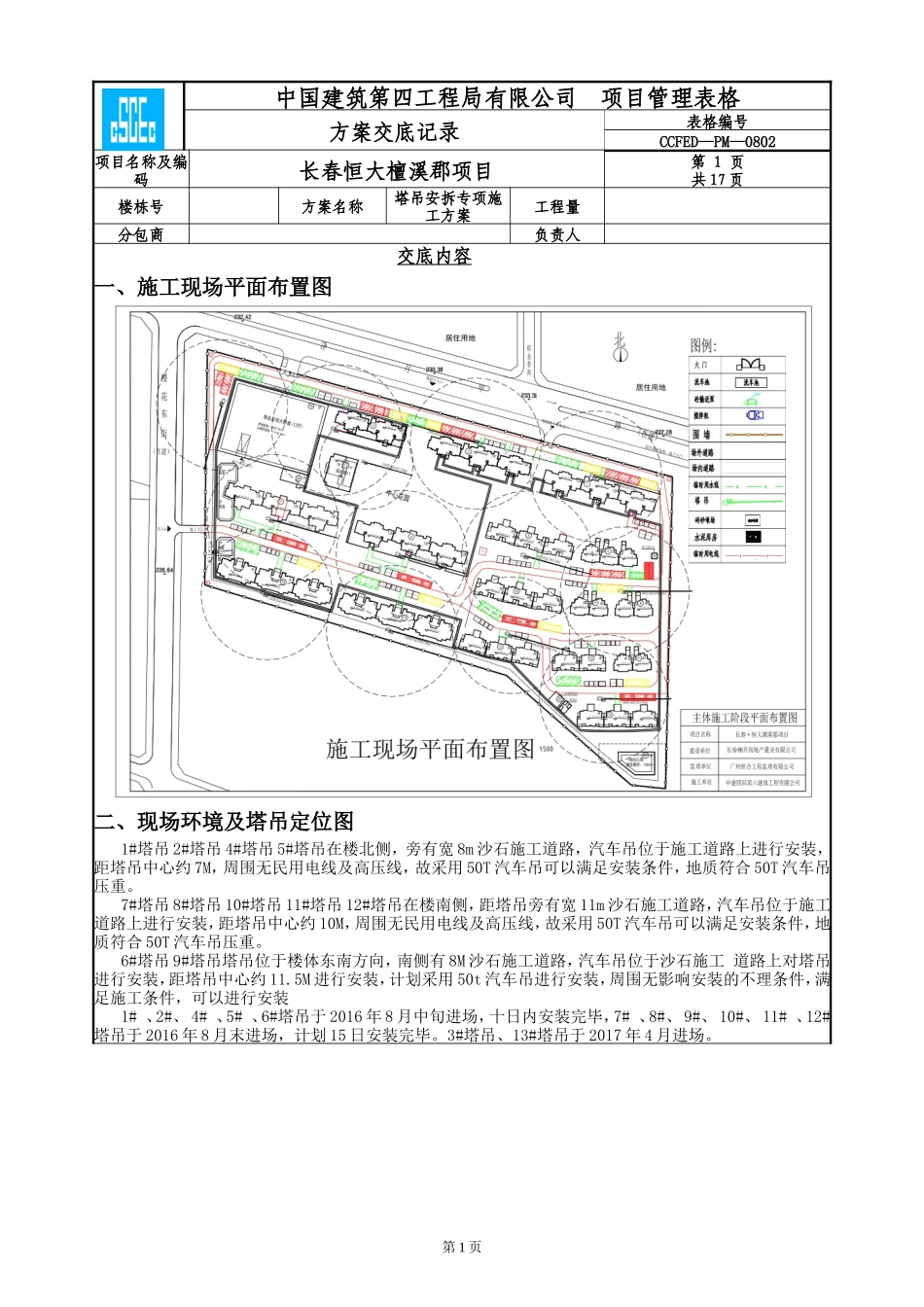

第1页图11#塔吊位置平面定位图图22#塔吊位置平面定位图图33#塔吊位置平面定位图第2页图44#塔吊位置平面定位图图55#塔吊位置平面定位图第3页图66#塔吊位置平面定位图图77#塔吊位置平面定位图图88#塔吊位置平面定位图第4页图99#塔吊位置平面定位图图1010#塔吊位置平面定位图图1111#塔吊位置平面定位图第5页图1212#塔吊位置平面定位图图1313#塔吊位置平面定位图三、安装注意事项、要求及措施1、安装注意事项1)汽车吊支腿牢固可靠2)严禁超载3)吊具良好
按被吊物的重量选择正确的幅度4)吊点位置正确
