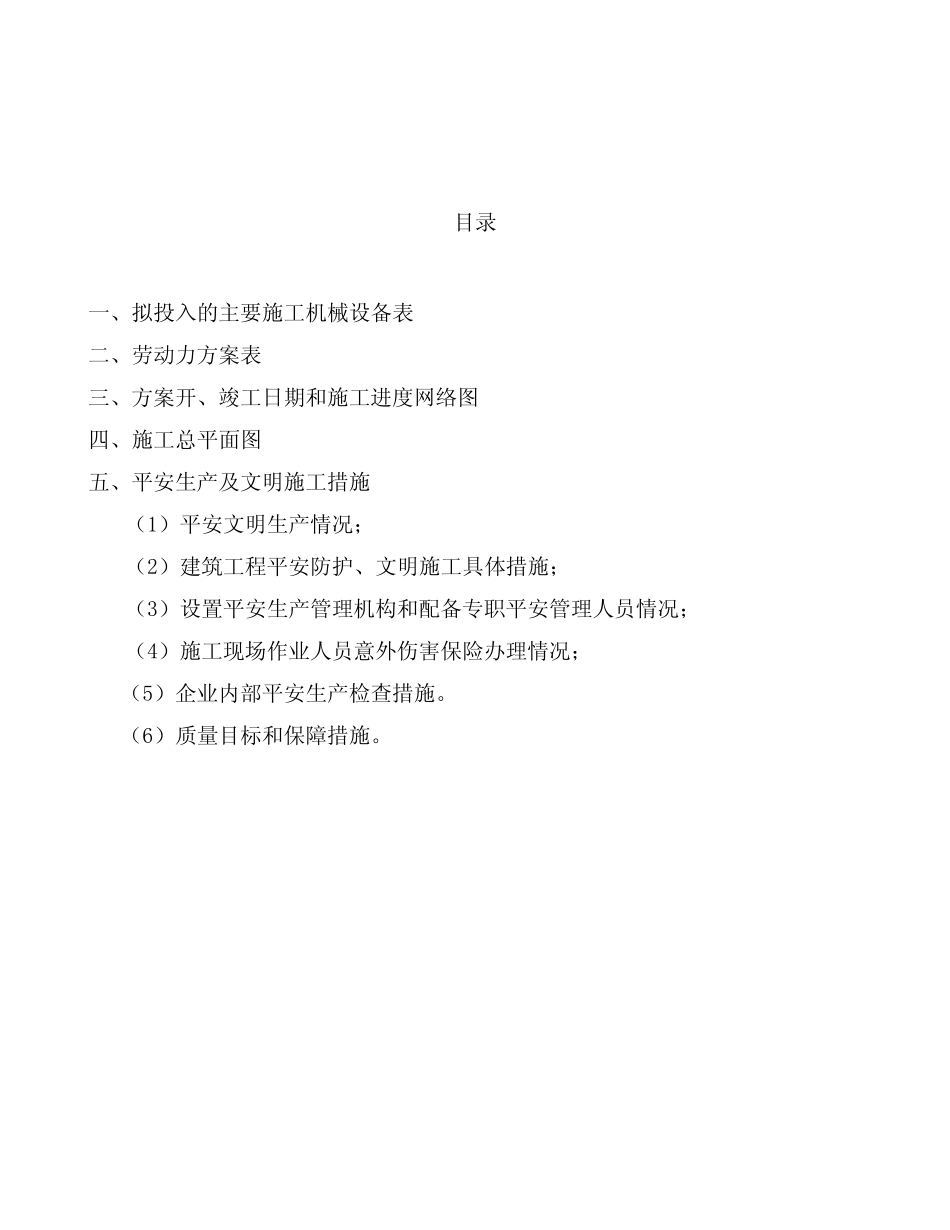

目录一、拟投入的主要施工机械设备表二、劳动力方案表三、方案开、竣工日期和施工进度网络图四、施工总平面图五、平安生产及文明施工措施(1)平安文明生产情况;(2)建筑工程平安防护、文明施工具体措施;(3)设置平安生产管理机构和配备专职平安管理人员情况;(4)施工现场作业人员意外伤害保险办理情况;(5)企业内部平安生产检查措施
(6)质量目标和保障措施

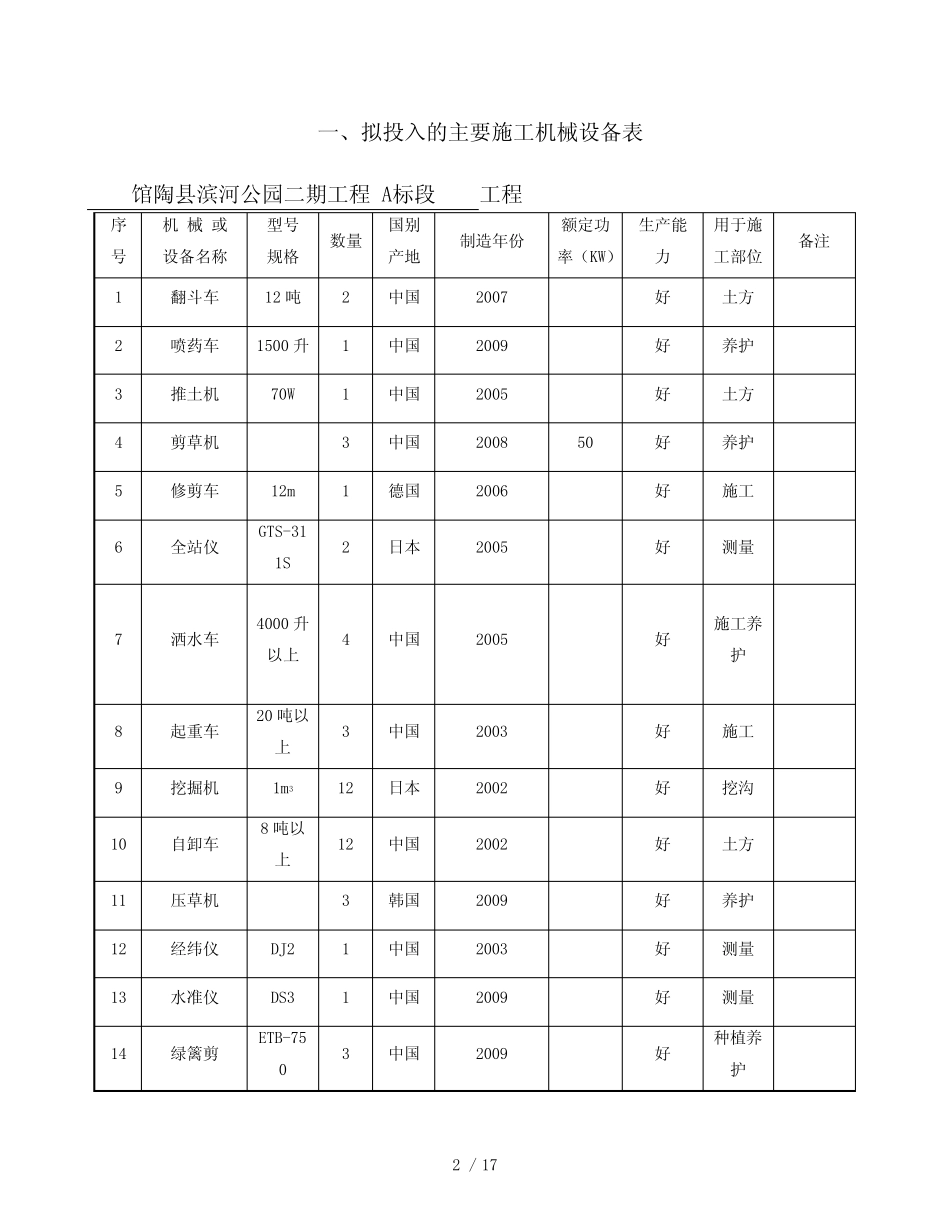

2/17一、拟投入的主要施工机械设备表馆陶县滨河公园二期工程A标段工程序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1翻斗车12吨2中国2007好土方2喷药车1500升1中国2009好养护3推土机70W1中国2005好土方4剪草机3中国200850好养护5修剪车12m1德国2006好施工6全站仪GTS-311S2日本2005好测量7洒水车4000升以上4中国2005好施工养护8起重车20吨以上3中国2003好施工9挖掘机1m312日本2002好挖沟10自卸车8吨以上12中国2002好土方11压草机3韩国2009好养护12经纬仪DJ21中国2003好测量13水准仪DS31中国2009好测量14绿篱剪ETB-7503中国2009好种植养护3/17二、劳动力方案表馆陶县滨河公园二期工程A标段工程单位:人注:1
投标人应按所列格式提交包括分包人在内的估计劳动力方案表
本方案表是以每班八小时工作制为基础编制的
三、方案开、竣工日期和施工进度网络图方案开工日期:2010年8月10日竣工日期:2010年10月10日总工期为60天;附后表3
