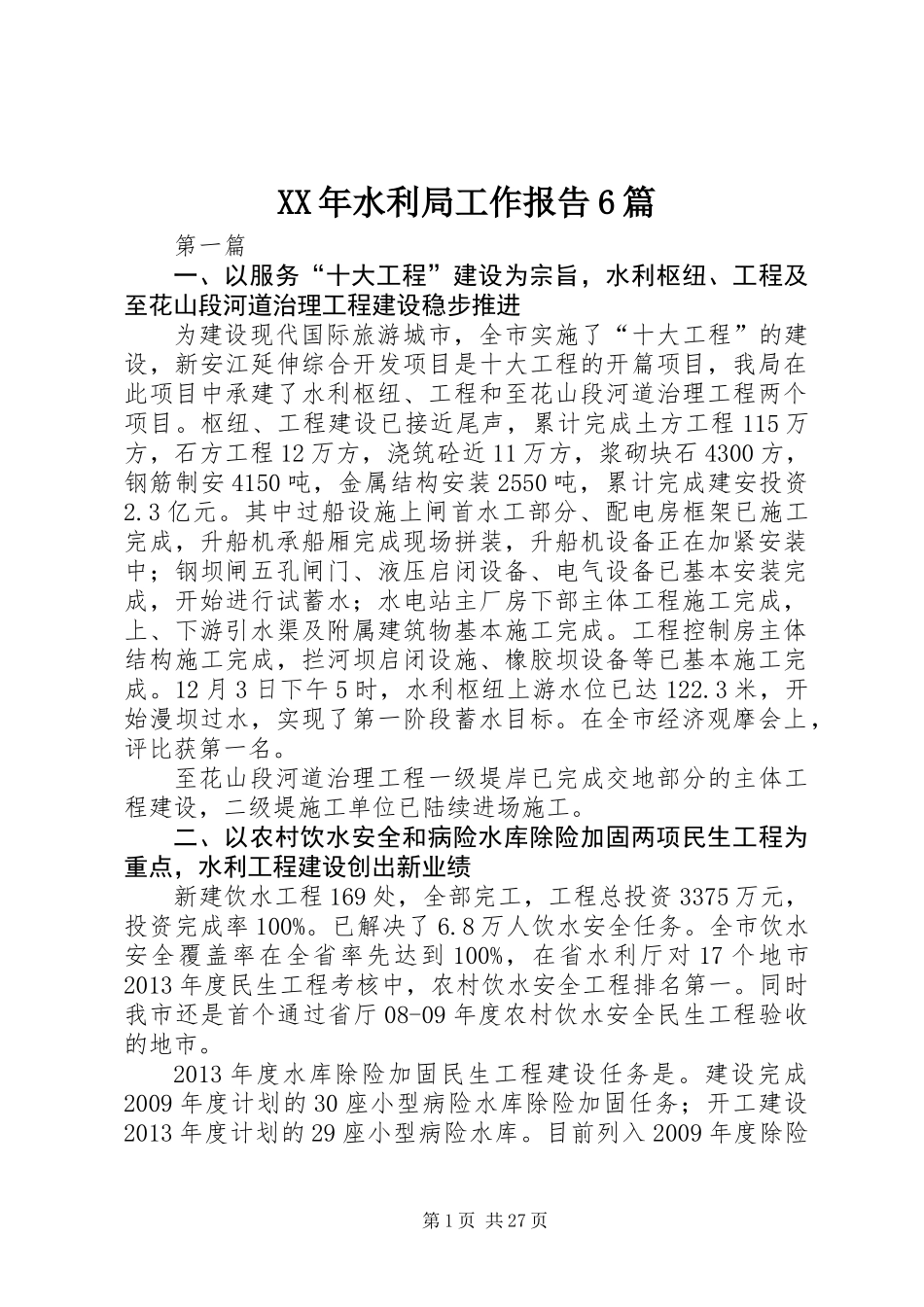

XX年水利局工作报告6篇第一篇一、以服务“十大工程”建设为宗旨,水利枢纽、工程及至花山段河道治理工程建设稳步推进为建设现代国际旅游城市,全市实施了“十大工程”的建设,新安江延伸综合开发项目是十大工程的开篇项目,我局在此项目中承建了水利枢纽、工程和至花山段河道治理工程两个项目
枢纽、工程建设已接近尾声,累计完成土方工程115万方,石方工程12万方,浇筑砼近11万方,浆砌块石4300方,钢筋制安4150吨,金属结构安装2550吨,累计完成建安投资2
其中过船设施上闸首水工部分、配电房框架已施工完成,升船机承船厢完成现场拼装,升船机设备正在加紧安装中;钢坝闸五孔闸门、液压启闭设备、电气设备已基本安装完成,开始进行试蓄水;水电站主厂房下部主体工程施工完成,上、下游引水渠及附属建筑物基本施工完成
工程控制房主体结构施工完成,拦河坝启闭设施、橡胶坝设备等已基本施工完成
12月3日下午5时,水利枢纽上游水位已达122
3米,开始漫坝过水,实现了第一阶段蓄水目标
在全市经济观摩会上,评比获第一名
至花山段河道治理工程一级堤岸已完成交地部分的主体工程建设,二级堤施工单位已陆续进场施工
二、以农村饮水安全和病险水库除险加固两项民生工程为重点,水利工程建设创出新业绩新建饮水工程169处,全部完工,工程总投资3375万元,投资完成率100%
8万人饮水安全任务
全市饮水安全覆盖率在全省率先达到100%,在省水利厅对17个地市2013年度民生工程考核中,农村饮水安全工程排名第一
同时我市还是首个通过省厅08-09年度农村饮水安全民生工程验收的地市
2013年度水库除险加固民生工程建设任务是
建设完成2009年度计划的30座小型病险水库除险加固任务;开工建设2013年度计划的29座小型病险水库
目前列入2009年度除险第1页共27页加固计划的30座小型水库,已全部开工建设,并于20
