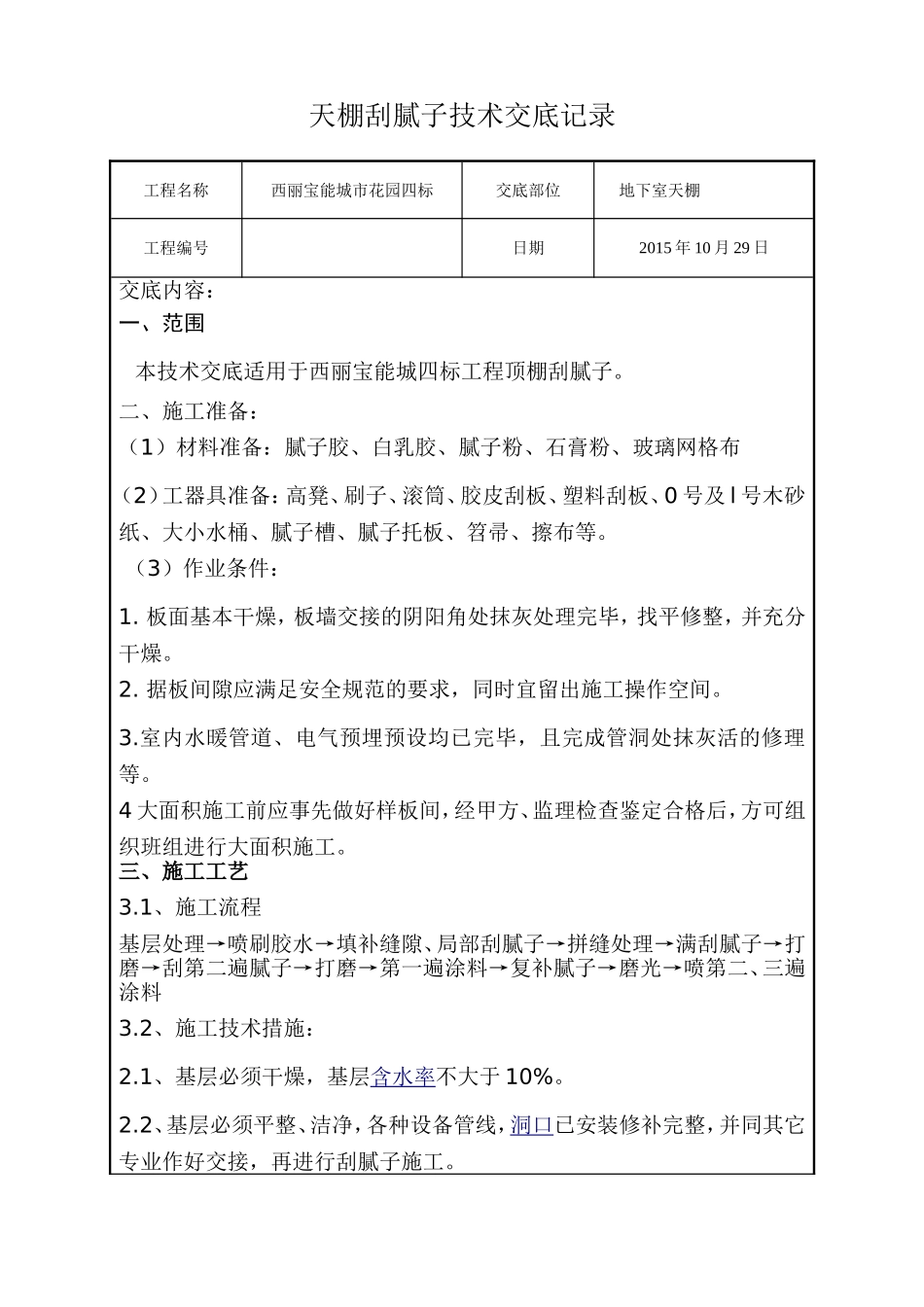

天棚刮腻子技术交底记录工程名称西丽宝能城市花园四标交底部位地下室天棚工程编号日期2015年10月29日交底内容:一、范围本技术交底适用于西丽宝能城四标工程顶棚刮腻子
二、施工准备:(1)材料准备:腻子胶、白乳胶、腻子粉、石膏粉、玻璃网格布(2)工器具准备:高凳、刷子、滚筒、胶皮刮板、塑料刮板、0号及l号木砂纸、大小水桶、腻子槽、腻子托板、笤帚、擦布等
(3)作业条件:1
板面基本干燥,板墙交接的阴阳角处抹灰处理完毕,找平修整,并充分干燥
据板间隙应满足安全规范的要求,同时宜留出施工操作空间
室内水暖管道、电气预埋预设均已完毕,且完成管洞处抹灰活的修理等
4大面积施工前应事先做好样板间,经甲方、监理检查鉴定合格后,方可组织班组进行大面积施工
三、施工工艺3
1、施工流程基层处理→喷刷胶水→填补缝隙、局部刮腻子→拼缝处理→满刮腻子→打磨→刮第二遍腻子→打磨→第一遍涂料→复补腻子→磨光→喷第二、三遍涂料3
2、施工技术措施:2
1、基层必须干燥,基层含水率不大于10%
2、基层必须平整、洁净,各种设备管线,洞口已安装修补完整,并同其它专业作好交接,再进行刮腻子施工
天棚刮腻子技术交底记录工程名称西丽宝能城市花园四标交底部位地下室天棚工程编号日期2015年10月29日2

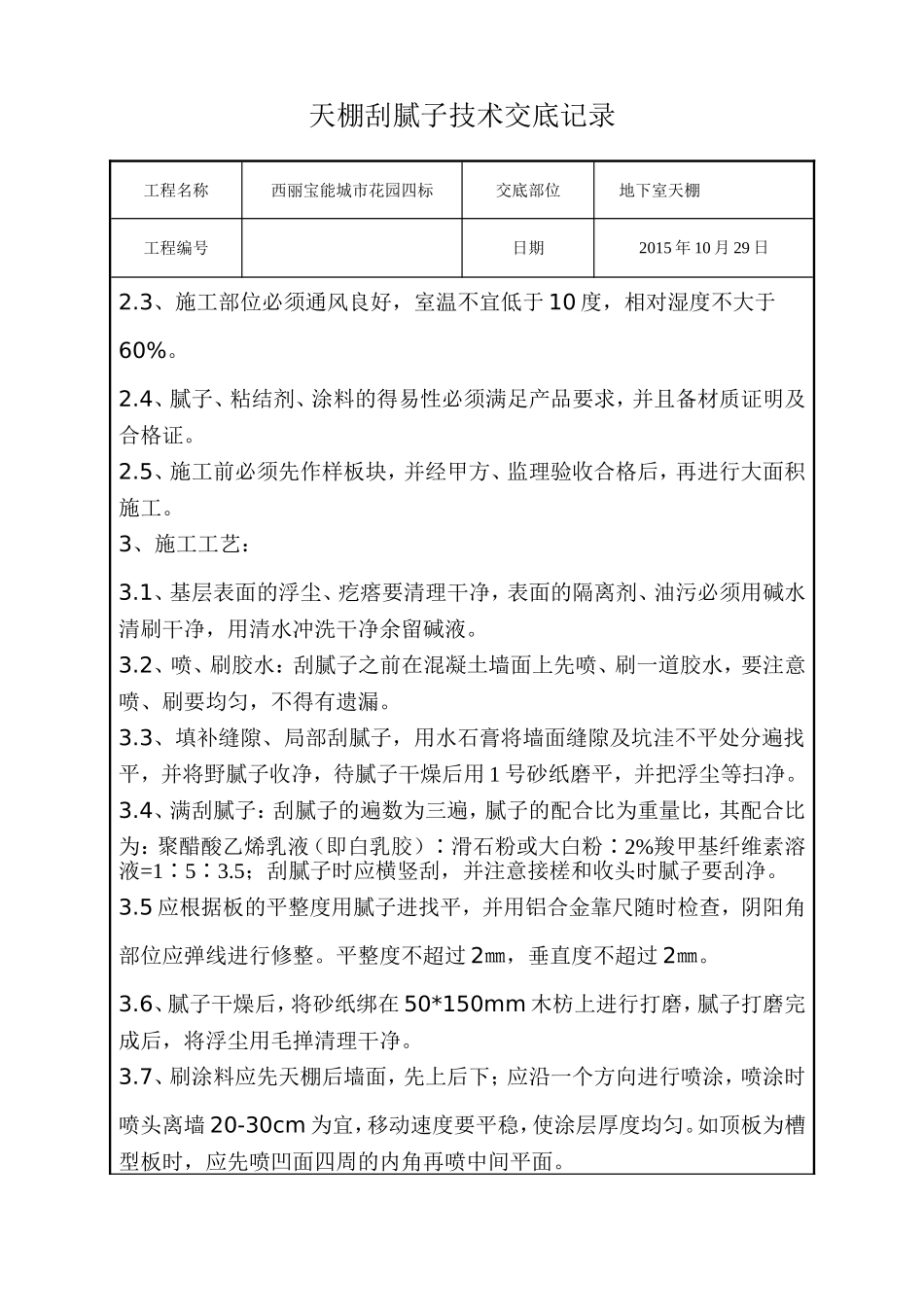

3、施工部位必须通风良好,室温不宜低于10度,相对湿度不大于60%
4、腻子、粘结剂、涂料的得易性必须满足产品要求,并且备材质证明及合格证
5、施工前必须先作样板块,并经甲方、监理验收合格后,再进行大面积施工
3、施工工艺:3
1、基层表面的浮尘、疙瘩要清理干净,表面的隔离剂、油污必须用碱水清刷干净,用清水冲洗干净余留碱液
2、喷、刷胶水:刮腻子之前在混凝土墙面上先喷、刷一道胶水,要注意喷、刷要均匀,不得有遗漏
3、填补缝隙、局部刮腻子,用水石膏将墙面缝隙及坑洼不平处分遍找平,并将野腻子
