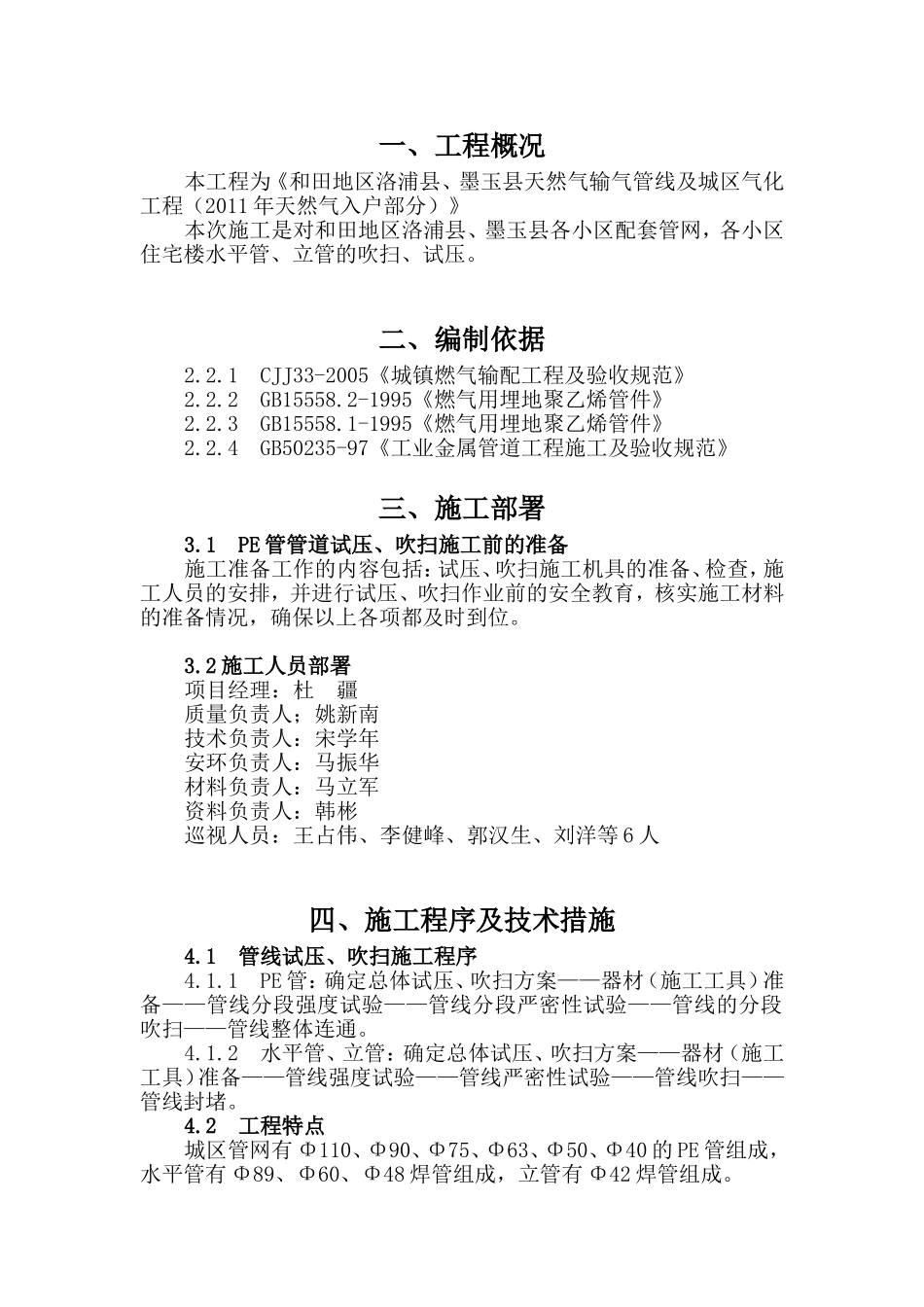

一、工程概况本工程为《和田地区洛浦县、墨玉县天然气输气管线及城区气化工程(2011年天然气入户部分)》本次施工是对和田地区洛浦县、墨玉县各小区配套管网,各小区住宅楼水平管、立管的吹扫、试压
二、编制依据2
1CJJ33-2005《城镇燃气输配工程及验收规范》2
2GB15558
2-1995《燃气用埋地聚乙烯管件》2
3GB15558
1-1995《燃气用埋地聚乙烯管件》2
4GB50235-97《工业金属管道工程施工及验收规范》三、施工部署3
1PE管管道试压、吹扫施工前的准备施工准备工作的内容包括:试压、吹扫施工机具的准备、检查,施工人员的安排,并进行试压、吹扫作业前的安全教育,核实施工材料的准备情况,确保以上各项都及时到位
2施工人员部署项目经理:杜疆质量负责人;姚新南技术负责人:宋学年安环负责人:马振华材料负责人:马立军资料负责人:韩彬巡视人员:王占伟、李健峰、郭汉生、刘洋等6人四、施工程序及技术措施4
1管线试压、吹扫施工程序4
1PE管:确定总体试压、吹扫方案——器材(施工工具)准备——管线分段强度试验——管线分段严密性试验——管线的分段吹扫——管线整体连通
2水平管、立管:确定总体试压、吹扫方案——器材(施工工具)准备——管线强度试验——管线严密性试验——管线吹扫——管线封堵
2工程特点城区管网有Φ110、Φ90、Φ75、Φ63、Φ50、Φ40的PE管组成,水平管有Φ89、Φ60、Φ48焊管组成,立管有Φ42焊管组成
3试压要求4
1试压由施工单位提供施工方案,参与试压的人员必须严格按方案执行
2管道强度试验压力为1
4MPa=0
6MPa;严密性试验压力为0
严密性试压应在强度试压合格后进行,强度试压稳压时间1小时,严密性试压稳压时间24小时
4准备工作4
1由建设方和监理牵头组织
