办公楼土方开挖分项工程施工方案一、施工准备(一)技术准备1
熟悉施工图纸,编制土方开挖施工方案并经审批,对有关施工人员进行技术交底
组织有关人员现场勘察地形、地貌,实地了解施工现场及周围情况
组织测量人员进行桩位交接验收及复测工作,测设土方开挖控制点
(二)主要机具挖掘机、测量仪器、铁锹(尖头与平头两种)、手推车、手锤、梯子、龙门板、小白线等
(三)作业条件1
土方开挖前,应详细查明施工区域内的地下、地上障碍物
对位于基坑、管沟内的管线和已拆除
根据给定的控制坐标和水准点,按建筑总平面图要求,引测到现场
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核
夜间施工时应有足够的照明设施;在危险地段应设置明显标志,并合理安排开挖顺序,防止错挖或超挖
施工机械无法作业的部位,休整边坡坡度及清理槽底等均应配备人工进行
基坑边缘堆置土方或建筑材料或沿挖方边缘移动运输工具和机械,一般应距基坑上部边缘不少于2m,弃土堆置高度不应超过1
重物距边坡距离汽车不小于3m
起重机械不小于4m
二、施工工艺(一)工艺流程测量放线→确定开挖顺序→开挖第一个基坑→开挖第一个基槽→开挖第二各基坑→开挖第二个基槽→以此类推→修坡和清底(二)操作工艺1
开挖坡度确定基坑开挖,应先进行测量定位,抄平放线,开挖基坑下口等于基础尺寸+0
6m,基坑上口尺寸等于基坑下口尺寸+0
基槽开挖宽度等于基础梁宽度+0
在工程施工区域设置测量控制网,包括控制基线、轴线和水平基准点;做好轴线控制测量的校核
控制网应该避开土方机械操作及运输线路,并有保护标志
开挖基坑(槽)时,应合理确定开挖顺序、路线及开挖深度

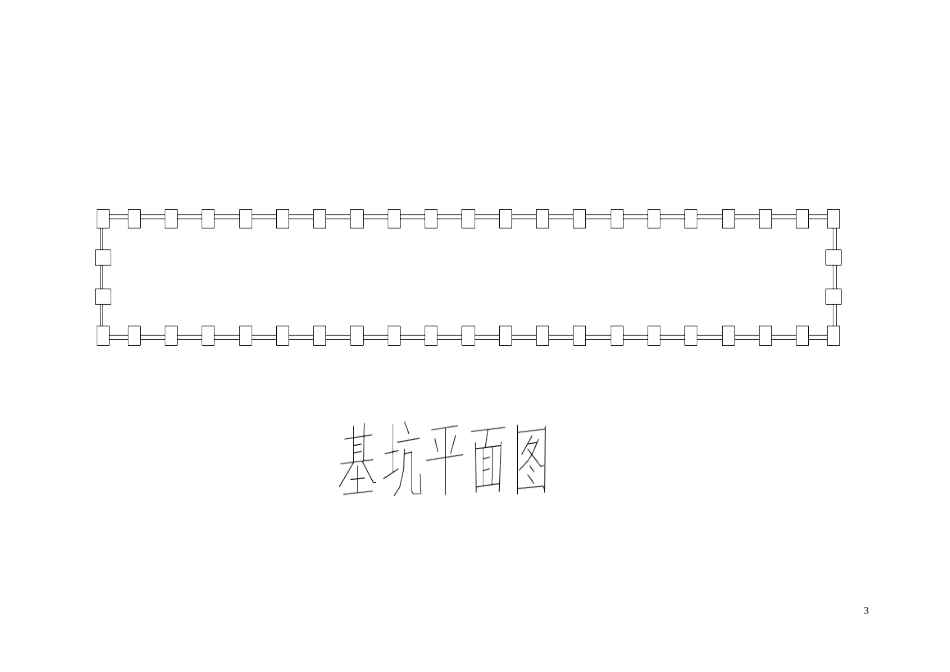

开挖顺序、路线见附图
机械开挖基坑应预留200mm采用人工清理基坑4
在距槽底实际标高500槽帮处,抄出水平线,钉上小木橛,1
