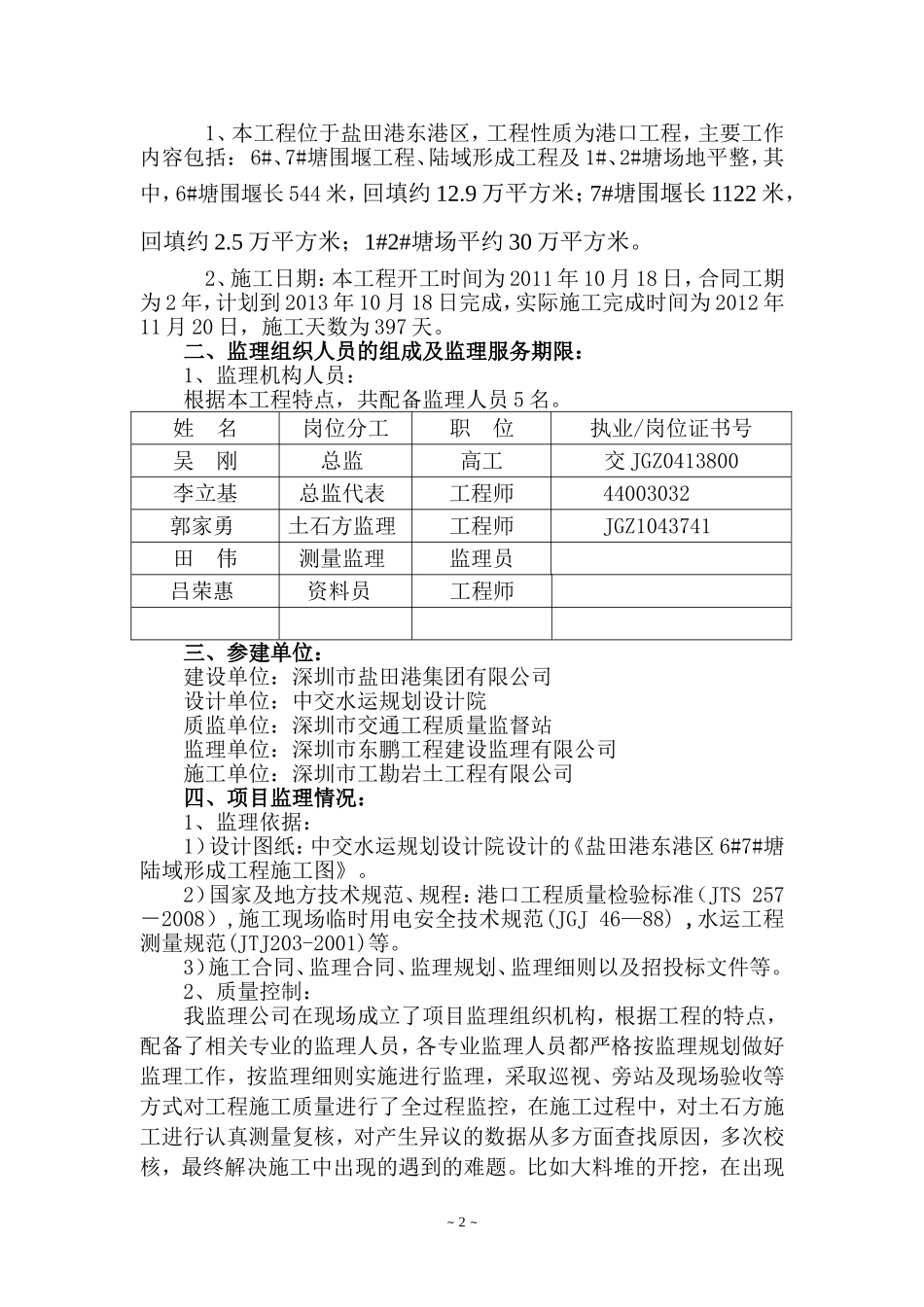

深圳港盐田东港区一期陆域形成工程监理工作总结编制人:吕荣惠审核人:吴刚深圳市东鹏工程建设监理有限公司二○一二年十二月二十日一、工程概况:~1~1、本工程位于盐田港东港区,工程性质为港口工程,主要工作内容包括:6#、7#塘围堰工程、陆域形成工程及1#、2#塘场地平整,其中,6#塘围堰长544米,回填约12
9万平方米;7#塘围堰长1122米,回填约2
5万平方米;1#2#塘场平约30万平方米
2、施工日期:本工程开工时间为2011年10月18日,合同工期为2年,计划到2013年10月18日完成,实际施工完成时间为2012年11月20日,施工天数为397天
二、监理组织人员的组成及监理服务期限:1、监理机构人员:根据本工程特点,共配备监理人员5名
姓名岗位分工职位执业/岗位证书号吴刚总监高工交JGZ0413800李立基总监代表工程师44003032郭家勇土石方监理工程师JGZ1043741田伟测量监理监理员吕荣惠资料员工程师三、参建单位:建设单位:深圳市盐田港集团有限公司设计单位:中交水运规划设计院质监单位:深圳市交通工程质量监督站监理单位:深圳市东鹏工程建设监理有限公司施工单位:深圳市工勘岩土工程有限公司四、项目监理情况:1、监理依据:1)设计图纸:中交水运规划设计院设计的《盐田港东港区6#7#塘陆域形成工程施工图》
2)国家及地方技术规范、规程:港口工程质量检验标准(JTS257-2008),施工现场临时用电安全技术规范(JGJ46—88),水运工程测量规范(JTJ203-2001)等
3)施工合同、监理合同、监理规划、监理细则以及招投标文件等

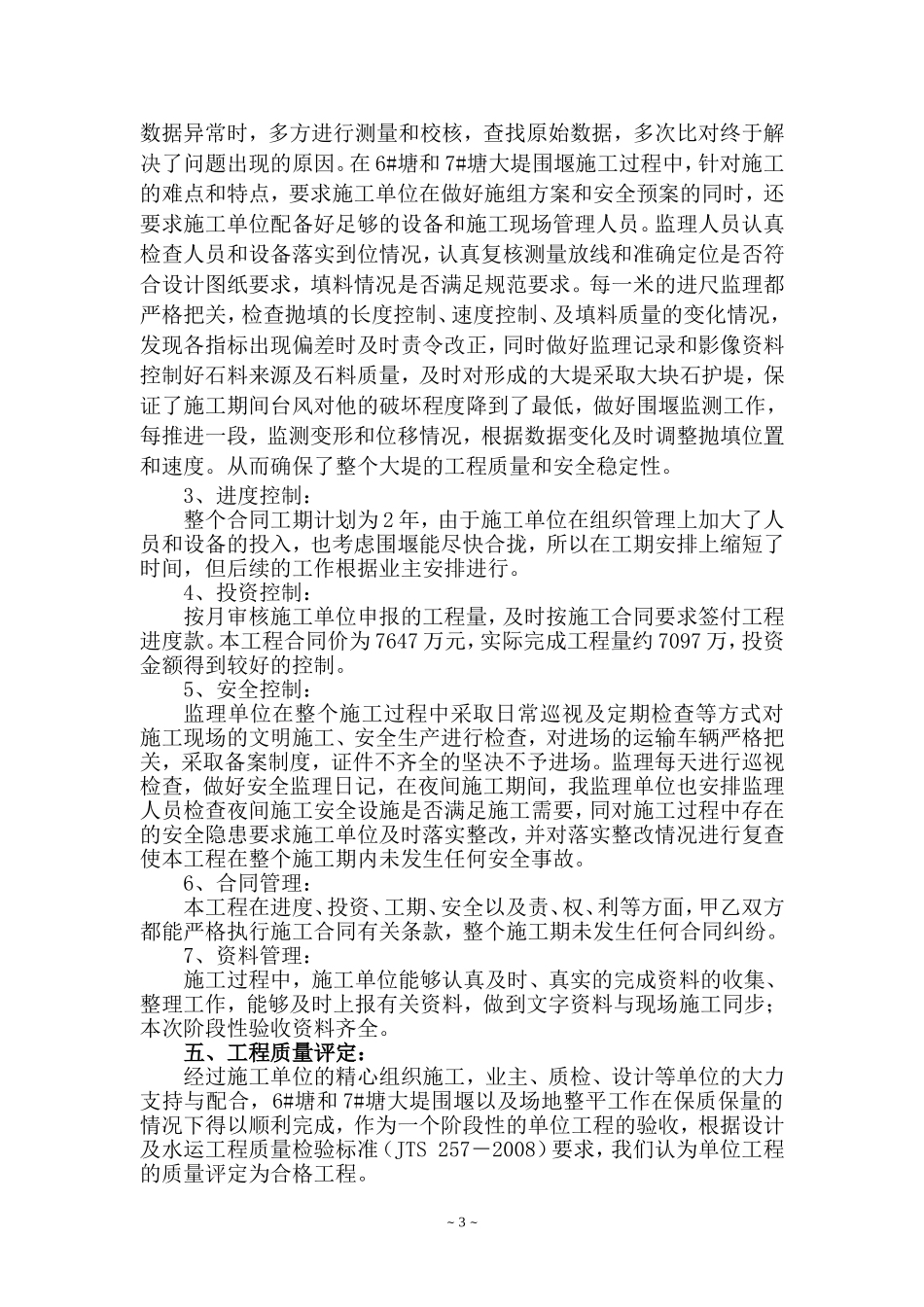

2、质量控制:我监理公司在现场成立了项目监理组织机构,根据工程的特点,配备了相关专业的监理人员,各专业监理人员都严格按监理规划做好监理工作,按监理细则实施进行监理,采取巡视、旁站及现场验收等方式对工程施工质量进行了全过程监控,在施工
