环保再生能源新技术有限公司新建项目场地平整工程土方工程施工总结报告环保再生能源新技术有限公司工程项目部一、工程概况工程名称:环保再生能源新技术有限公司年处理13万吨危废固废项目
建设地点:甘肃-玉门
选址位于喜马拉雅山加气站以东,Y452以北
占地共250000m2,其中位于清泉乡17930
90m2,位于老庙镇232069
10m2,土地性质裸地,全部为国有土地
建设单位:环保再生能源新技术有限公司工程起止时间:本合同原计划开工日期2017年6月29日完工日期为2017年8月7日
实际开工日期为2017年6月30日,完工日期为2017年8月4日
主要工程内容:1、清除戈壁表土、土石方开挖3、挖除季节河床淤泥4、土石方回填二、机构组成项目部的组织机构按决策层、管理层和作业层设置,层层分离,分层建设
项目部组织对现场施工的实施进行监督,严格按项目法对工程进行管理监督

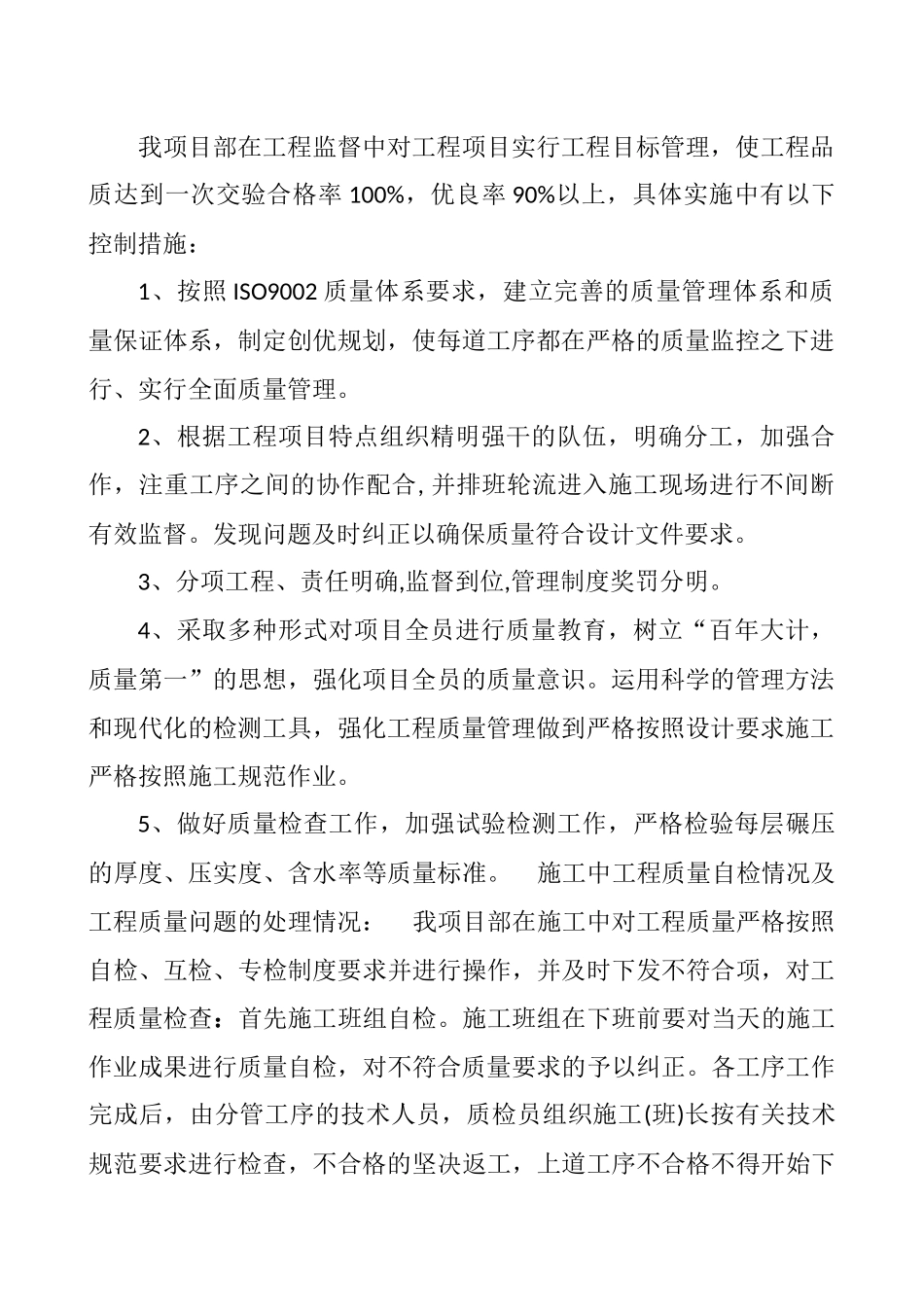

三、质量管理情况质量控制措施:我项目部在工程监督中对工程项目实行工程目标管理,使工程品质达到一次交验合格率100%,优良率90%以上,具体实施中有以下控制措施:1、按照ISO9002质量体系要求,建立完善的质量管理体系和质量保证体系,制定创优规划,使每道工序都在严格的质量监控之下进行、实行全面质量管理
2、根据工程项目特点组织精明强干的队伍,明确分工,加强合作,注重工序之间的协作配合,并排班轮流进入施工现场进行不间断有效监督
发现问题及时纠正以确保质量符合设计文件要求
3、分项工程、责任明确,监督到位,管理制度奖罚分明
4、采取多种形式对项目全员进行质量教育,树立“百年大计,质量第一”的思想,强化项目全员的质量意识
运用科学的管理方法和现代化的检测工具,强化工程质量管理做到严格按照设计要求施工严格按照施工规范作业
5、做好质量检查工作,加强试验检测工作,严格检验每层碾压的厚度、压实度、含水率等质量标准
