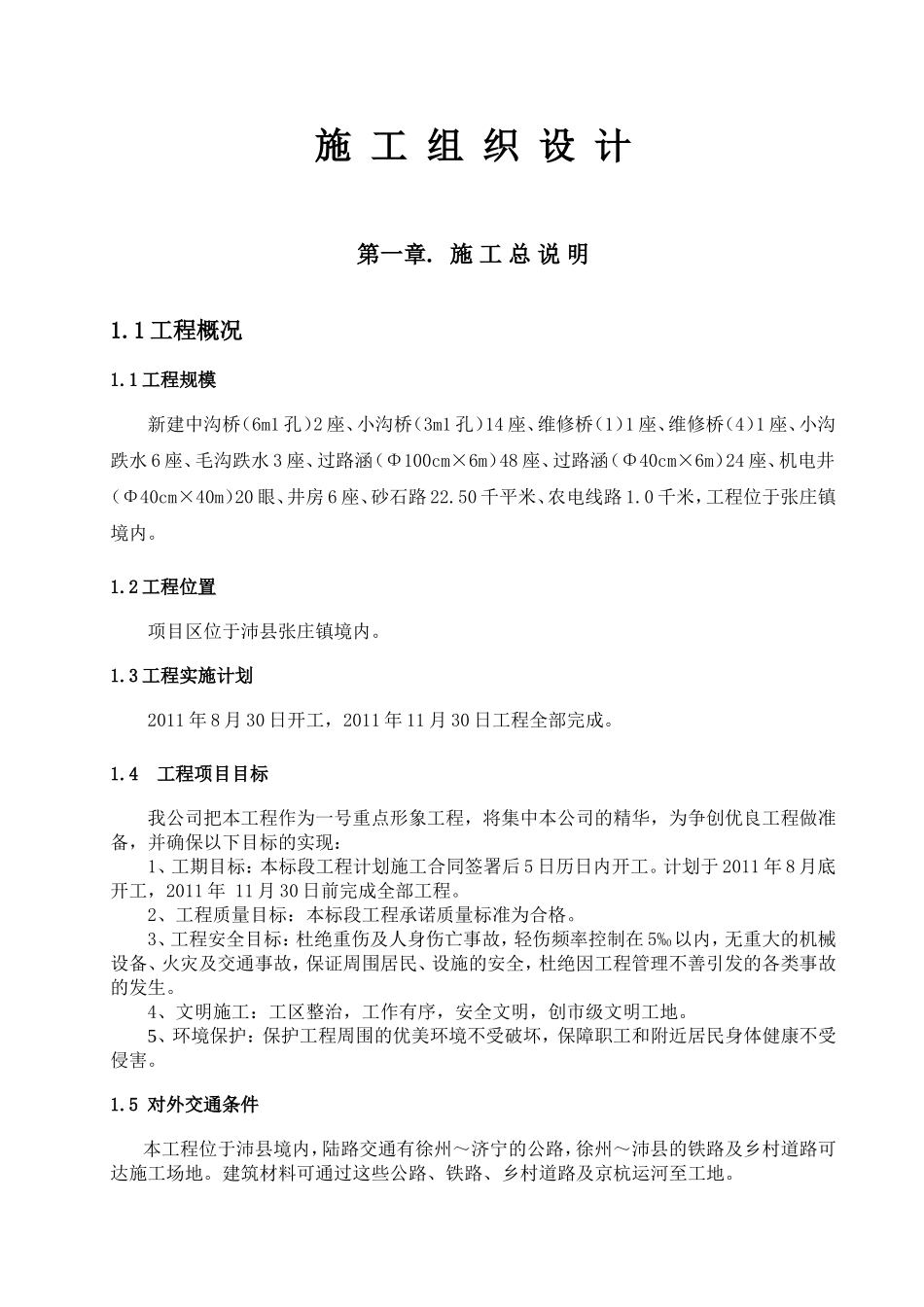

施工组织设计第一章
施工总说明1
1工程概况1
1工程规模新建中沟桥(6m1孔)2座、小沟桥(3m1孔)14座、维修桥(1)1座、维修桥(4)1座、小沟跌水6座、毛沟跌水3座、过路涵(Φ100cm×6m)48座、过路涵(Φ40cm×6m)24座、机电井(Φ40cm×40m)20眼、井房6座、砂石路22
50千平米、农电线路1
0千米,工程位于张庄镇境内
2工程位置项目区位于沛县张庄镇境内
3工程实施计划2011年8月30日开工,2011年11月30日工程全部完成
4工程项目目标我公司把本工程作为一号重点形象工程,将集中本公司的精华,为争创优良工程做准备,并确保以下目标的实现:1、工期目标:本标段工程计划施工合同签署后5日历日内开工
计划于2011年8月底开工,2011年11月30日前完成全部工程
2、工程质量目标:本标段工程承诺质量标准为合格
3、工程安全目标:杜绝重伤及人身伤亡事故,轻伤频率控制在5%0以内,无重大的机械设备、火灾及交通事故,保证周围居民、设施的安全,杜绝因工程管理不善引发的各类事故的发生
4、文明施工:工区整治,工作有序,安全文明,创市级文明工地
5、环境保护:保护工程周围的优美环境不受破坏,保障职工和附近居民身体健康不受侵害
5对外交通条件本工程位于沛县境内,陆路交通有徐州~济宁的公路,徐州~沛县的铁路及乡村道路可达施工场地
建筑材料可通过这些公路、铁路、乡村道路及京杭运河至工地

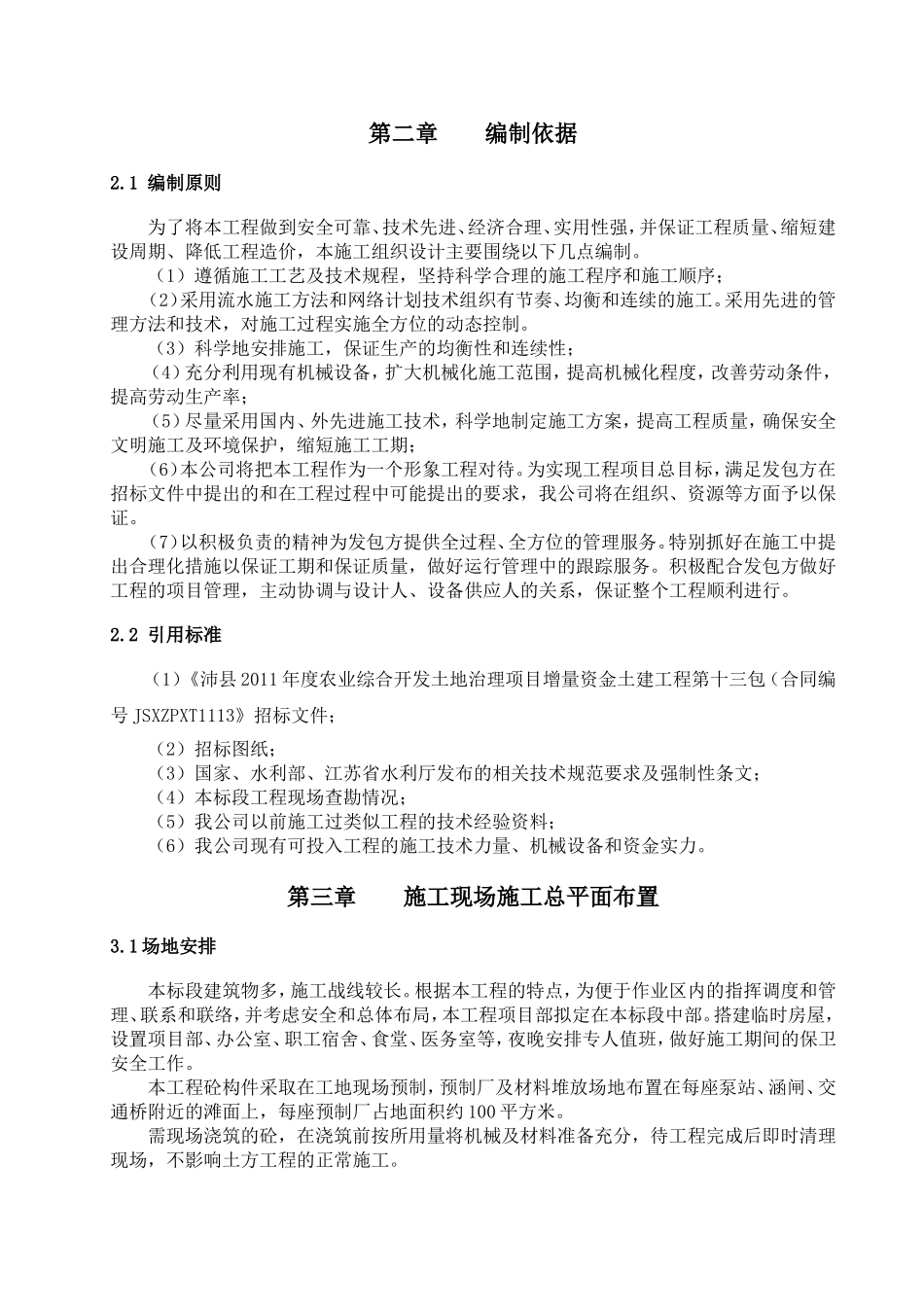

第二章编制依据2
1编制原则为了将本工程做到安全可靠、技术先进、经济合理、实用性强,并保证工程质量、缩短建设周期、降低工程造价,本施工组织设计主要围绕以下几点编制
(1)遵循施工工艺及技术规程,坚持科学合理的施工程序和施工顺序;(2)采用流水施工方法和网络计划技术组织有节奏、均衡和连续的施工
采用先进的管理方法和技术,对施工过程实施全方位的动态控制
