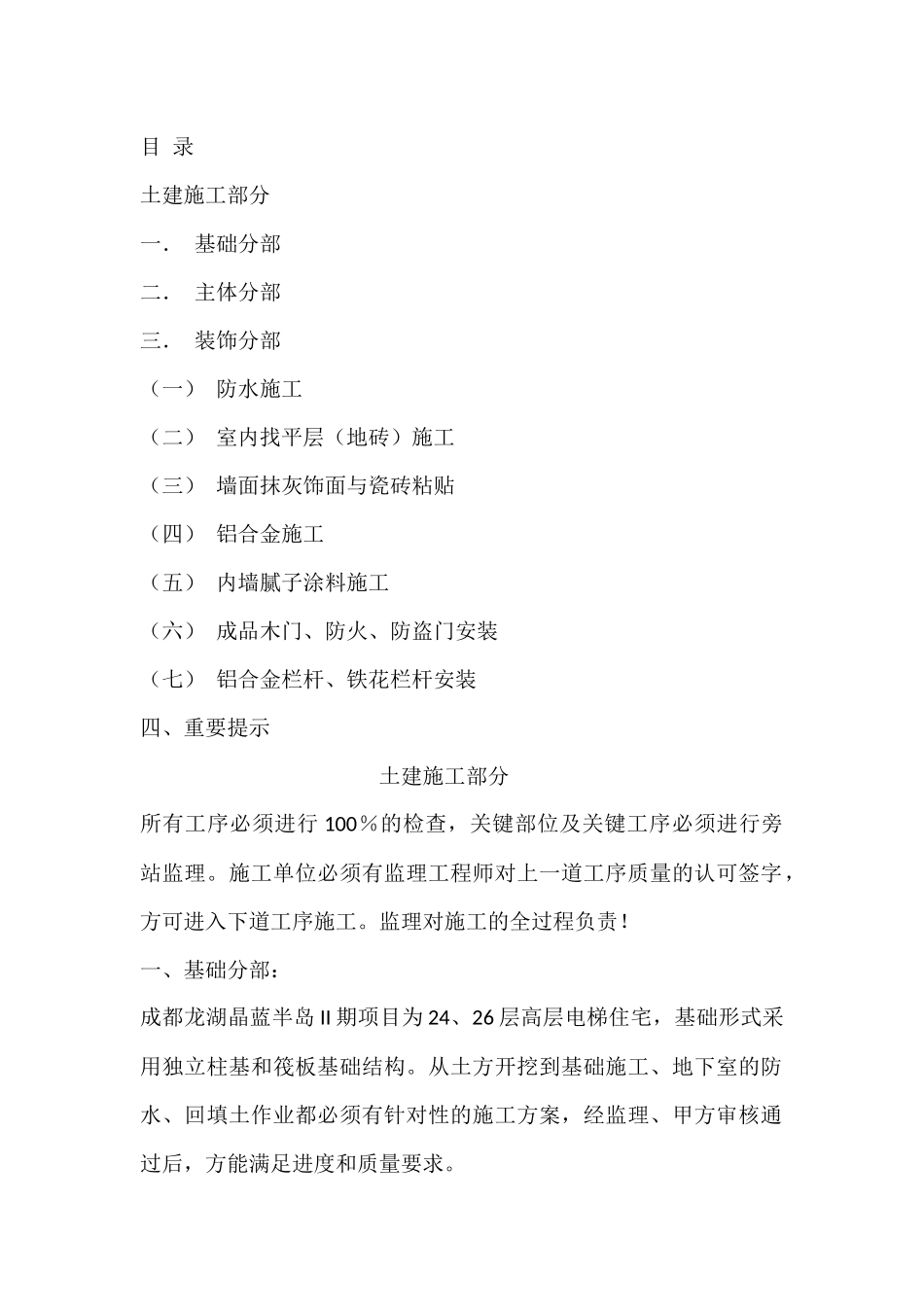

目录土建施工部分一.基础分部二.主体分部三.装饰分部(一)防水施工(二)室内找平层(地砖)施工(三)墙面抹灰饰面与瓷砖粘贴(四)铝合金施工(五)内墙腻子涂料施工(六)成品木门、防火、防盗门安装(七)铝合金栏杆、铁花栏杆安装四、重要提示土建施工部分所有工序必须进行100%的检查,关键部位及关键工序必须进行旁站监理
施工单位必须有监理工程师对上一道工序质量的认可签字,方可进入下道工序施工
监理对施工的全过程负责
一、基础分部:成都龙湖晶蓝半岛II期项目为24、26层高层电梯住宅,基础形式采用独立柱基和筏板基础结构
从土方开挖到基础施工、地下室的防水、回填土作业都必须有针对性的施工方案,经监理、甲方审核通过后,方能满足进度和质量要求

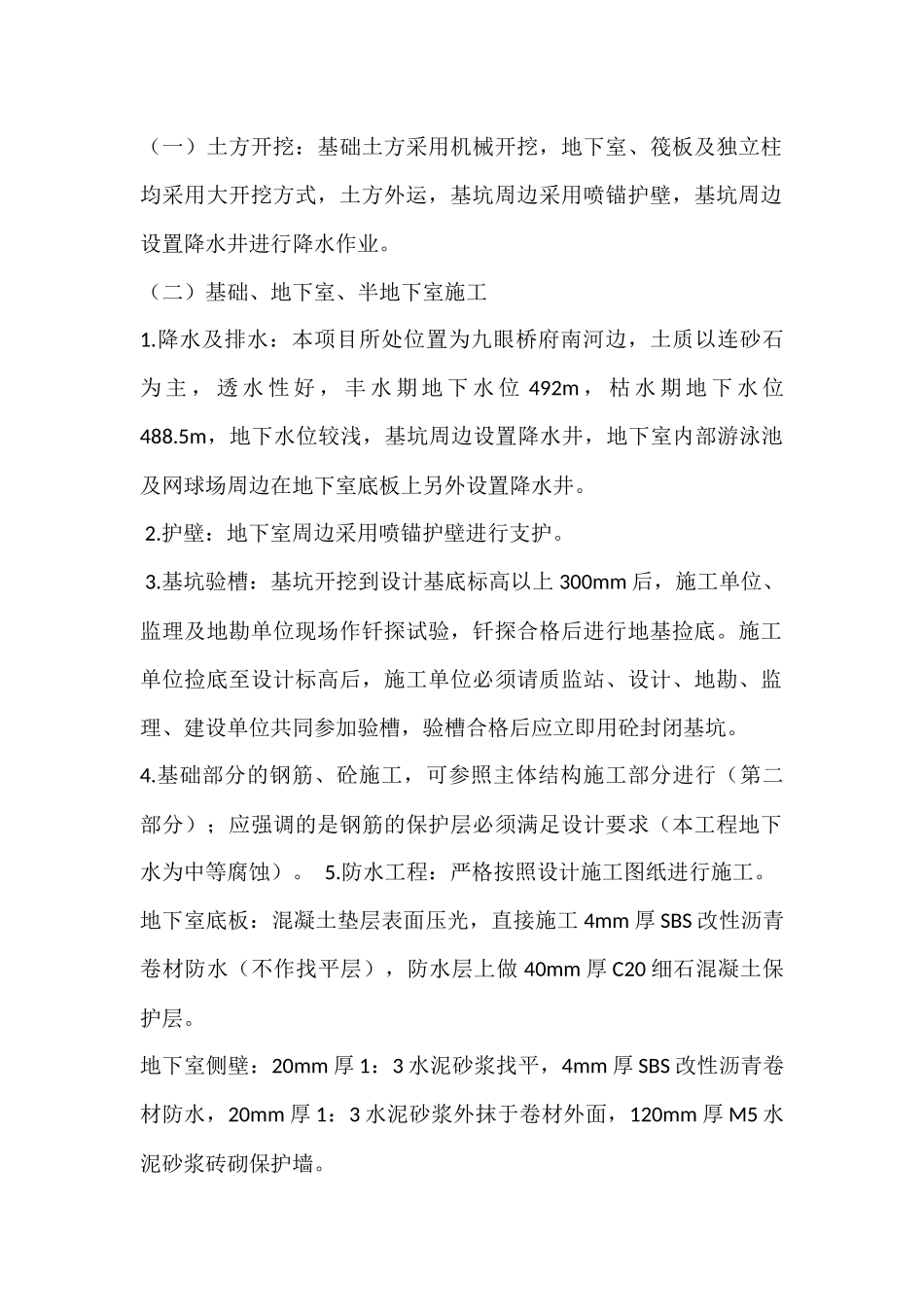

(一)土方开挖:基础土方采用机械开挖,地下室、筏板及独立柱均采用大开挖方式,土方外运,基坑周边采用喷锚护壁,基坑周边设置降水井进行降水作业

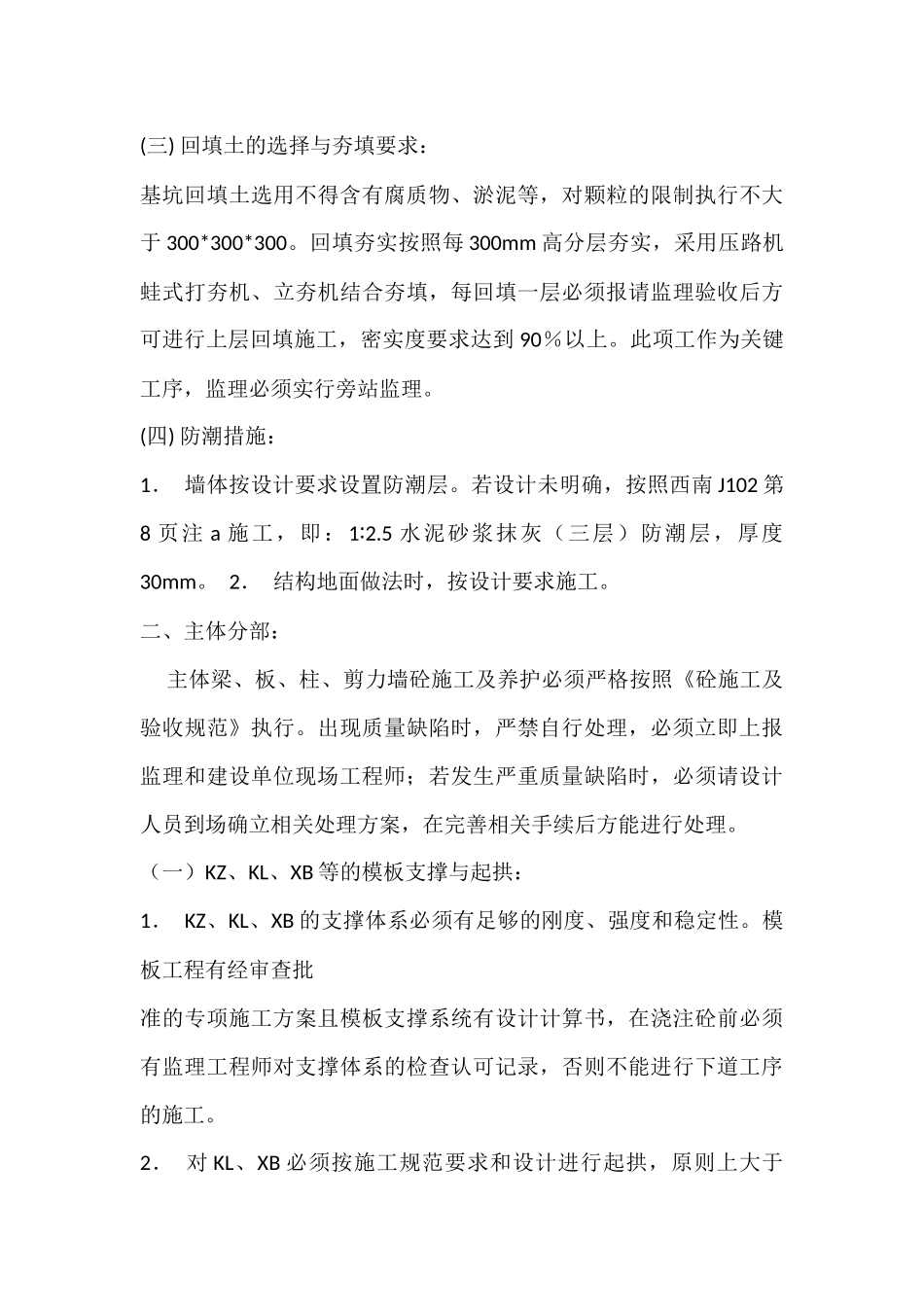

(二)基础、地下室、半地下室施工1
降水及排水:本项目所处位置为九眼桥府南河边,土质以连砂石为主,透水性好,丰水期地下水位492m,枯水期地下水位488
5m,地下水位较浅,基坑周边设置降水井,地下室内部游泳池及网球场周边在地下室底板上另外设置降水井
护壁:地下室周边采用喷锚护壁进行支护
基坑验槽:基坑开挖到设计基底标高以上300mm后,施工单位、监理及地勘单位现场作钎探试验,钎探合格后进行地基捡底
施工单位捡底至设计标高后,施工单位必须请质监站、设计、地勘、监理、建设单位共同参加验槽,验槽合格后应立即用砼封闭基坑
基础部分的钢筋、砼施工,可参照主体结构施工部分进行(第二部分);应强调的是钢筋的保护层必须满足设计要求(本工程地下水为中等腐蚀)
防水工程:严格按照设计施工图纸进行施工
地下室底板:混凝土垫层表面压光,直接施工4mm厚SBS改性沥青卷材防水(不作找平层),防水层上做40mm厚C20细石
