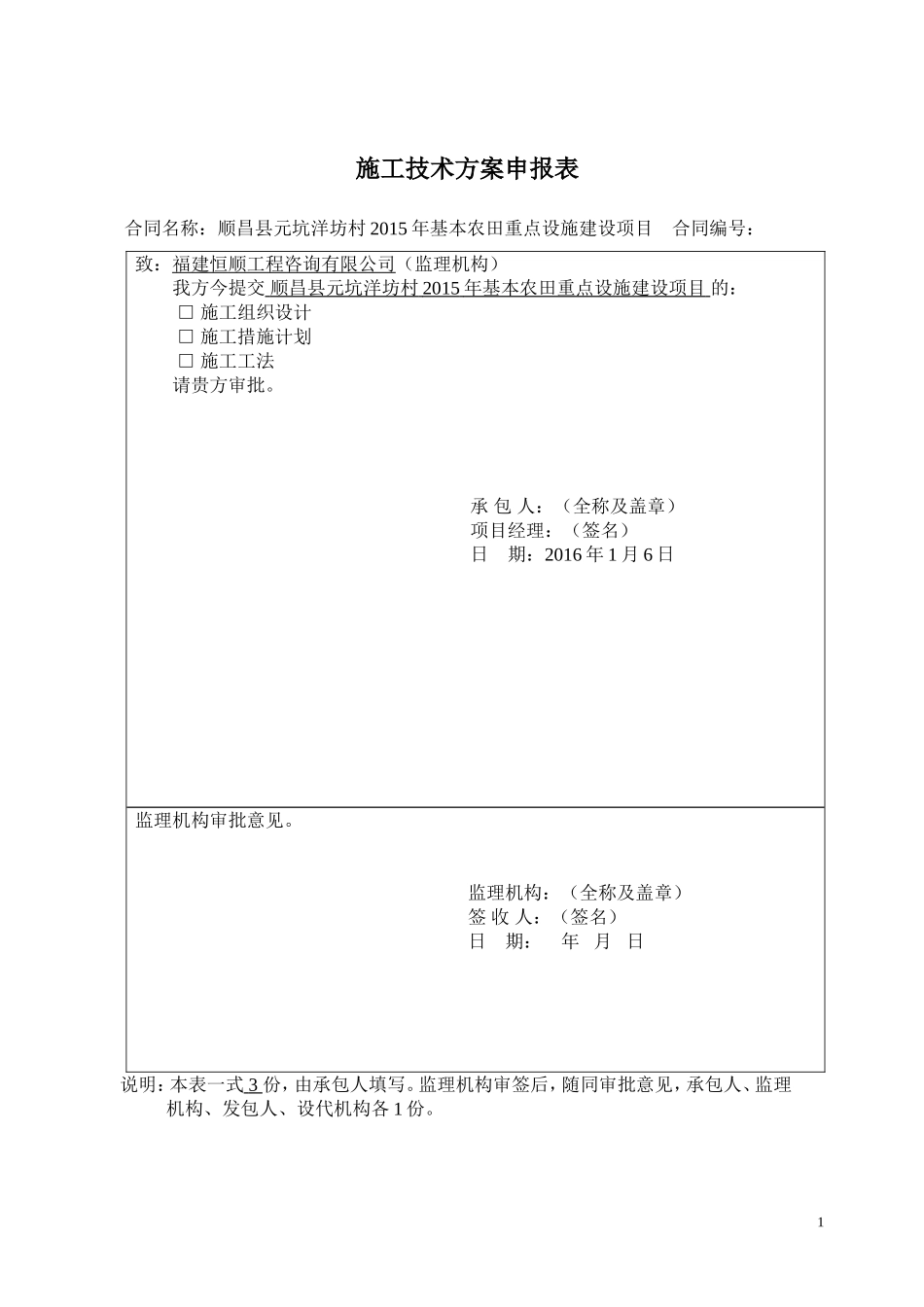

施工技术方案申报表合同名称:顺昌县元坑洋坊村2015年基本农田重点设施建设项目合同编号:致:福建恒顺工程咨询有限公司(监理机构)我方今提交顺昌县元坑洋坊村2015年基本农田重点设施建设项目的:□施工组织设计□施工措施计划□施工工法请贵方审批
承包人:(全称及盖章)项目经理:(签名)日期:2016年1月6日监理机构审批意见
监理机构:(全称及盖章)签收人:(签名)日期:年月日说明:本表一式3份,由承包人填写
监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份

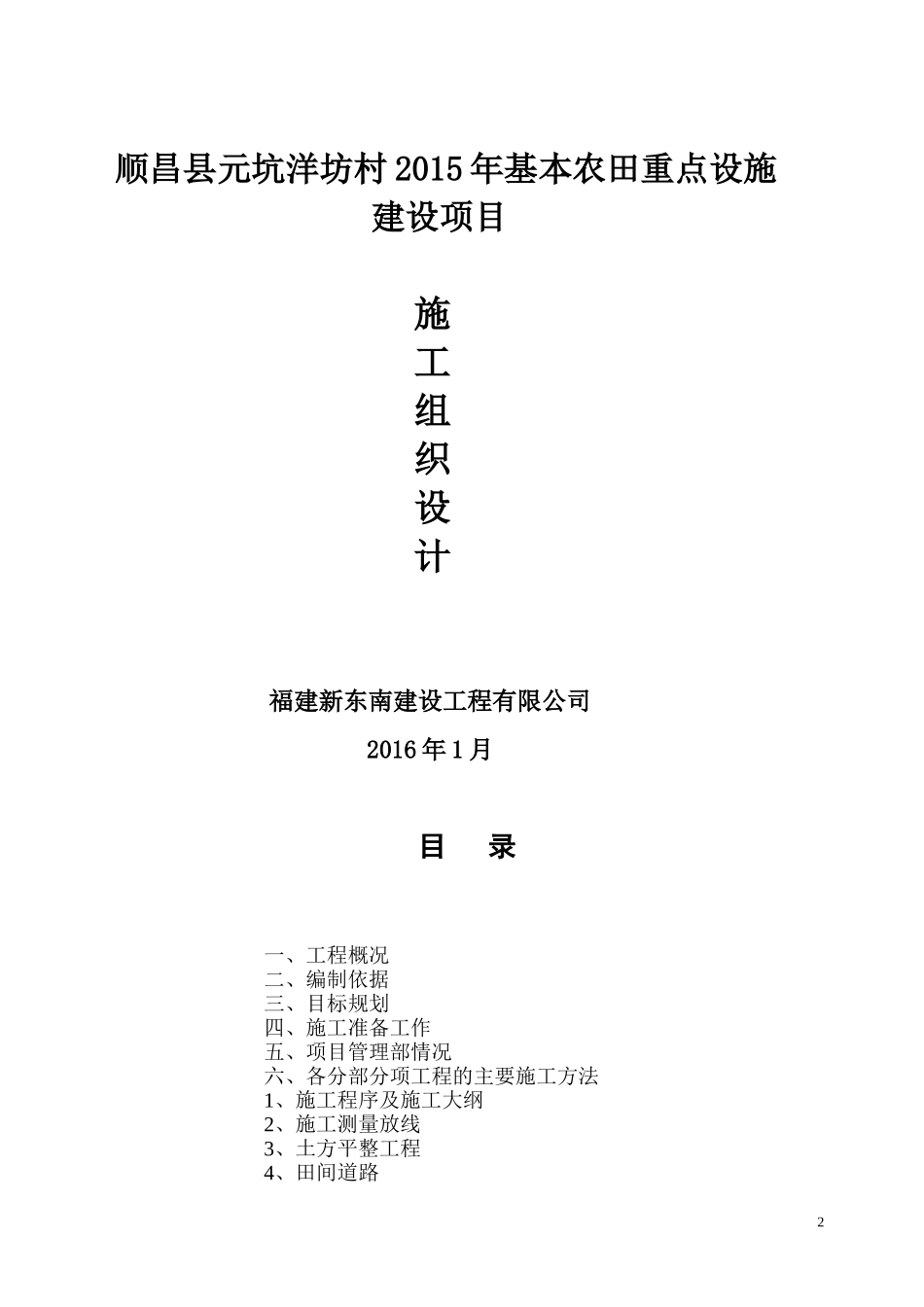

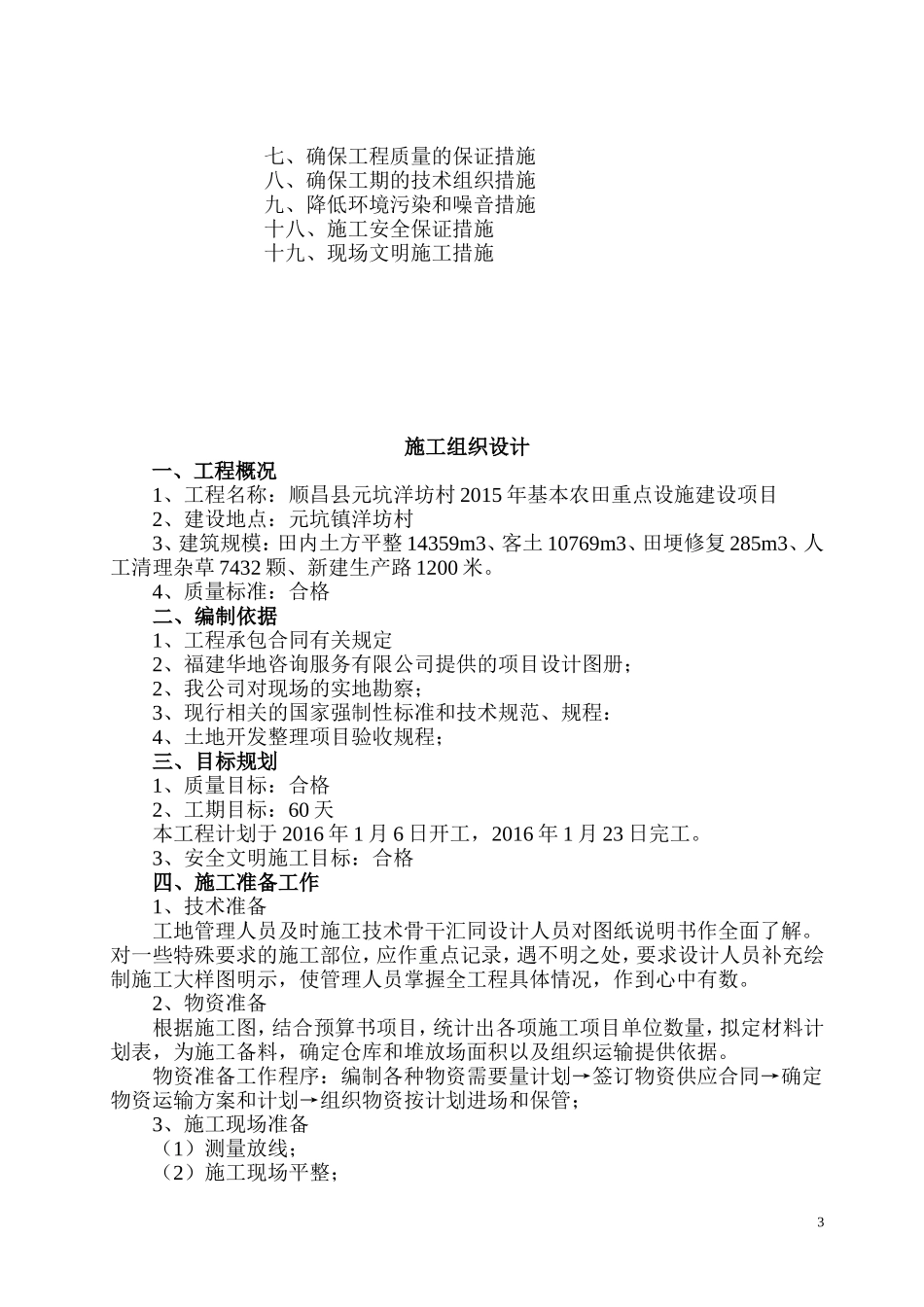

1顺昌县元坑洋坊村2015年基本农田重点设施建设项目施工组织设计福建新东南建设工程有限公司2016年1月目录一、工程概况二、编制依据三、目标规划四、施工准备工作五、项目管理部情况六、各分部分项工程的主要施工方法1、施工程序及施工大纲2、施工测量放线3、土方平整工程4、田间道路2七、确保工程质量的保证措施八、确保工期的技术组织措施九、降低环境污染和噪音措施十八、施工安全保证措施十九、现场文明施工措施施工组织设计一、工程概况1、工程名称:顺昌县元坑洋坊村2015年基本农田重点设施建设项目2、建设地点:元坑镇洋坊村3、建筑规模:田内土方平整14359m3、客土10769m3、田埂修复285m3、人工清理杂草7432颗、新建生产路1200米
4、质量标准:合格二、编制依据1、工程承包合同有关规定2、福建华地咨询服务有限公司提供的项目设计图册;2、我公司对现场的实地勘察;3、现行相关的国家强制性标准和技术规范、规程:4、土地开发整理项目验收规程;三、目标规划1、质量目标:合格2、工期目标:60天本工程计划于2016年1月6日开工,2016年1月23日完工
3、安全文明施工目标:合格四、施工准备工作1、技术准备工地管理人员及时施工技术骨干汇同设计人员对图纸说明书作全面了解
对一些特殊要求的施工部位,应作重点记录,
