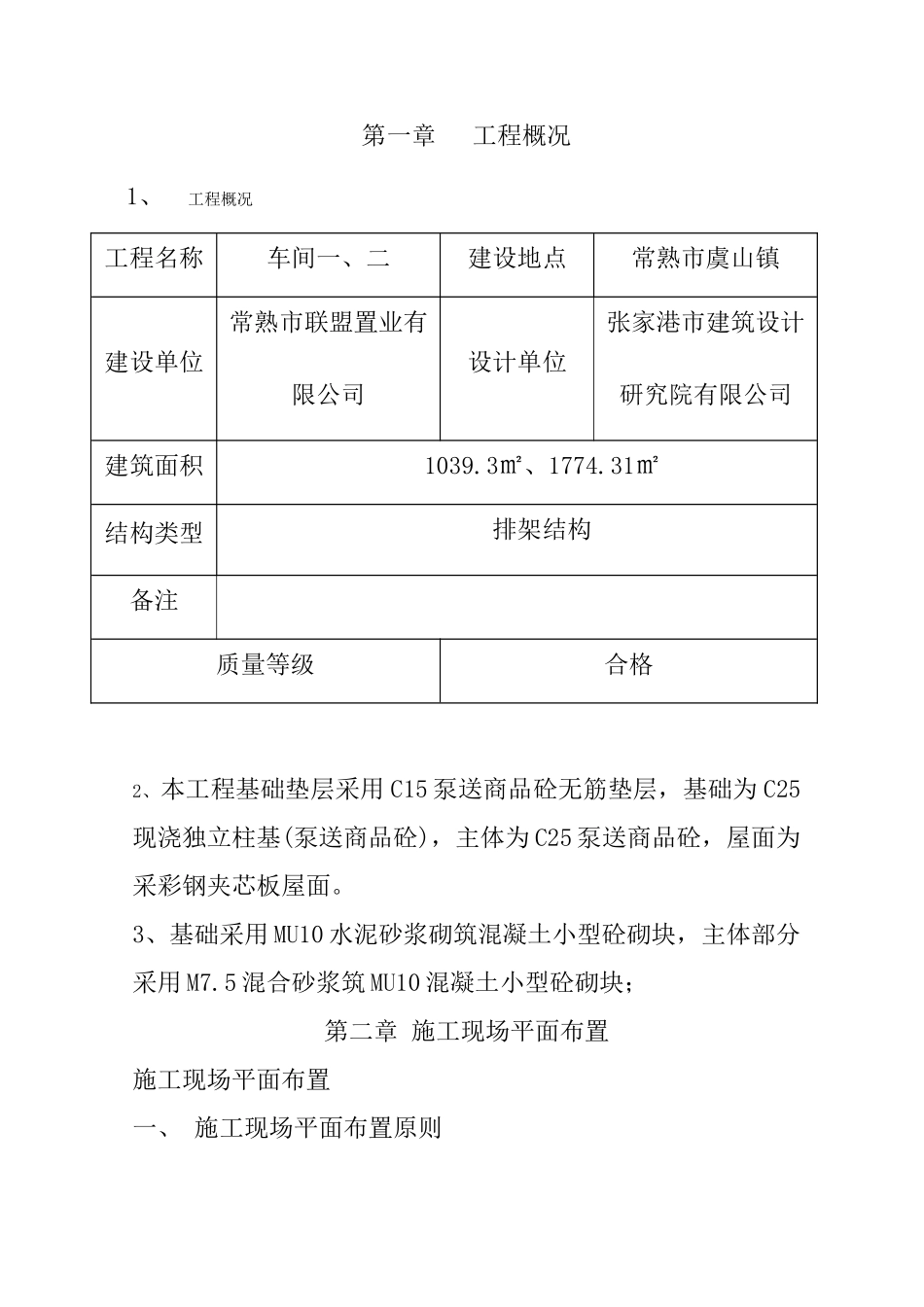

第一章工程概况1、工程概况工程名称车间一、二建设地点常熟市虞山镇建设单位常熟市联盟置业有限公司设计单位张家港市建筑设计研究院有限公司建筑面积1039
3㎡、1774
31㎡结构类型排架结构备注质量等级合格2、本工程基础垫层采用C15泵送商品砼无筋垫层,基础为C25现浇独立柱基(泵送商品砼),主体为C25泵送商品砼,屋面为采彩钢夹芯板屋面
3、基础采用MU10水泥砂浆砌筑混凝土小型砼砌块,主体部分采用M7

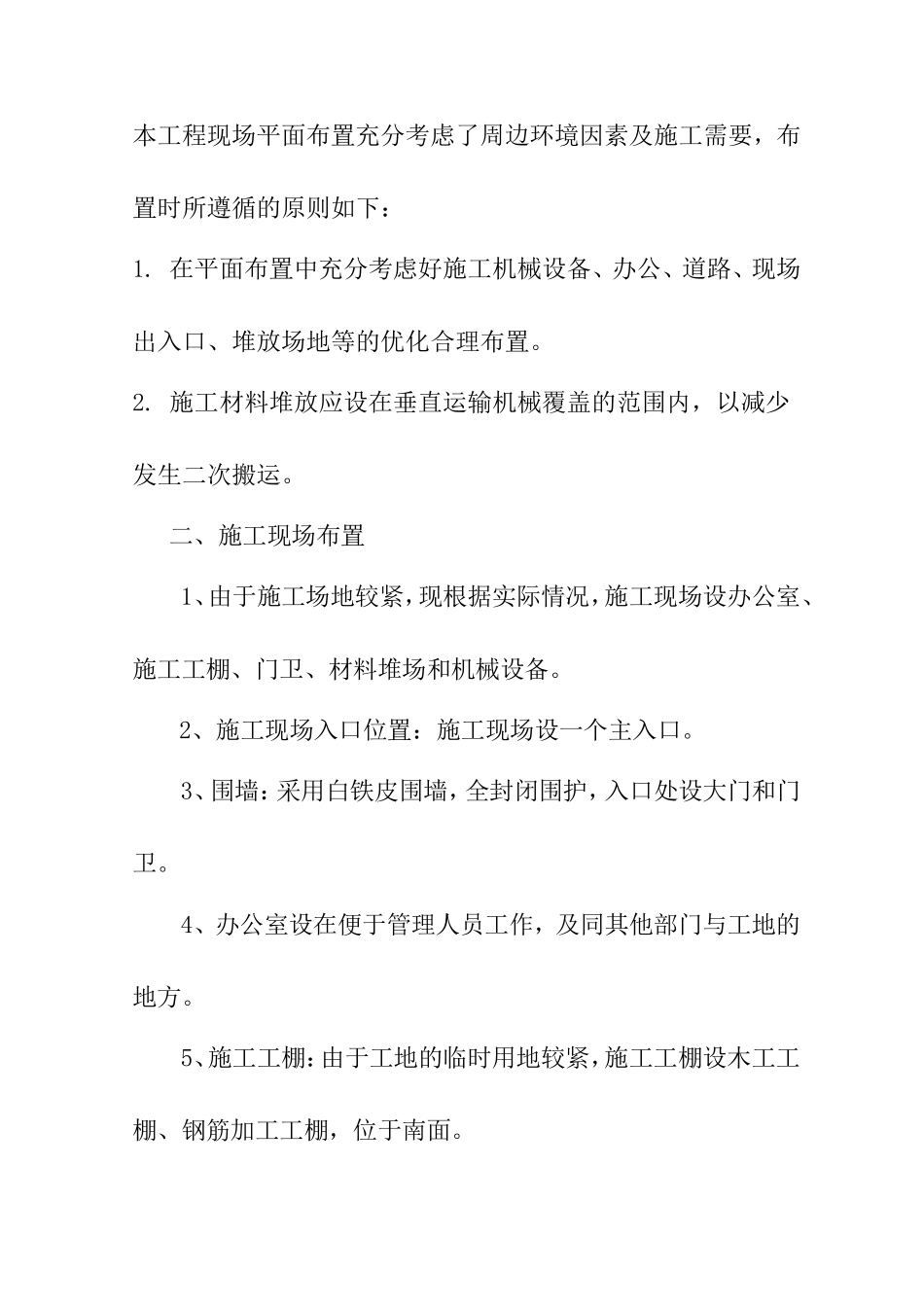

5混合砂浆筑MU10混凝土小型砼砌块;第二章施工现场平面布置施工现场平面布置一、施工现场平面布置原则本工程现场平面布置充分考虑了周边环境因素及施工需要,布置时所遵循的原则如下:1
在平面布置中充分考虑好施工机械设备、办公、道路、现场出入口、堆放场地等的优化合理布置
施工材料堆放应设在垂直运输机械覆盖的范围内,以减少发生二次搬运
二、施工现场布置1、由于施工场地较紧,现根据实际情况,施工现场设办公室、施工工棚、门卫、材料堆场和机械设备
2、施工现场入口位置:施工现场设一个主入口
3、围墙:采用白铁皮围墙,全封闭围护,入口处设大门和门卫
4、办公室设在便于管理人员工作,及同其他部门与工地的地方
5、施工工棚:由于工地的临时用地较紧,施工工棚设木工工棚、钢筋加工工棚,位于南面

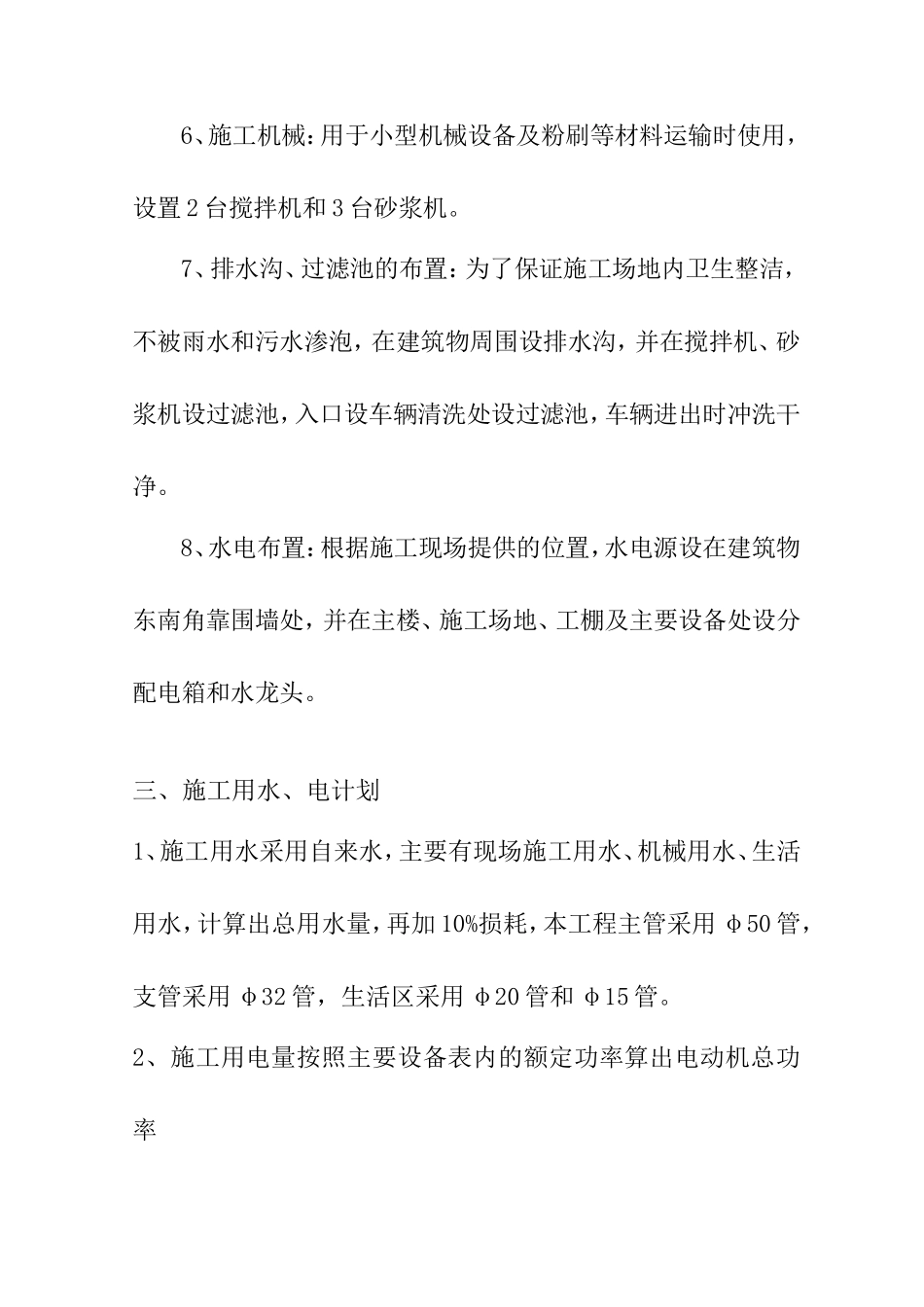

6、施工机械:用于小型机械设备及粉刷等材料运输时使用,设置2台搅拌机和3台砂浆机
7、排水沟、过滤池的布置:为了保证施工场地内卫生整洁,不被雨水和污水渗泡,在建筑物周围设排水沟,并在搅拌机、砂浆机设过滤池,入口设车辆清洗处设过滤池,车辆进出时冲洗干净
8、水电布置:根据施工现场提供的位置,水电源设在建筑物东南角靠围墙处,并在主楼、施工场地、工棚及主要设备处设分配电箱和水龙头
三、施工用水、电计划1、施工用水采用自来水,主要有现场施工用水、机械用水、生活用水,计算出总用水量,再加10%损耗,本工程主管采用
