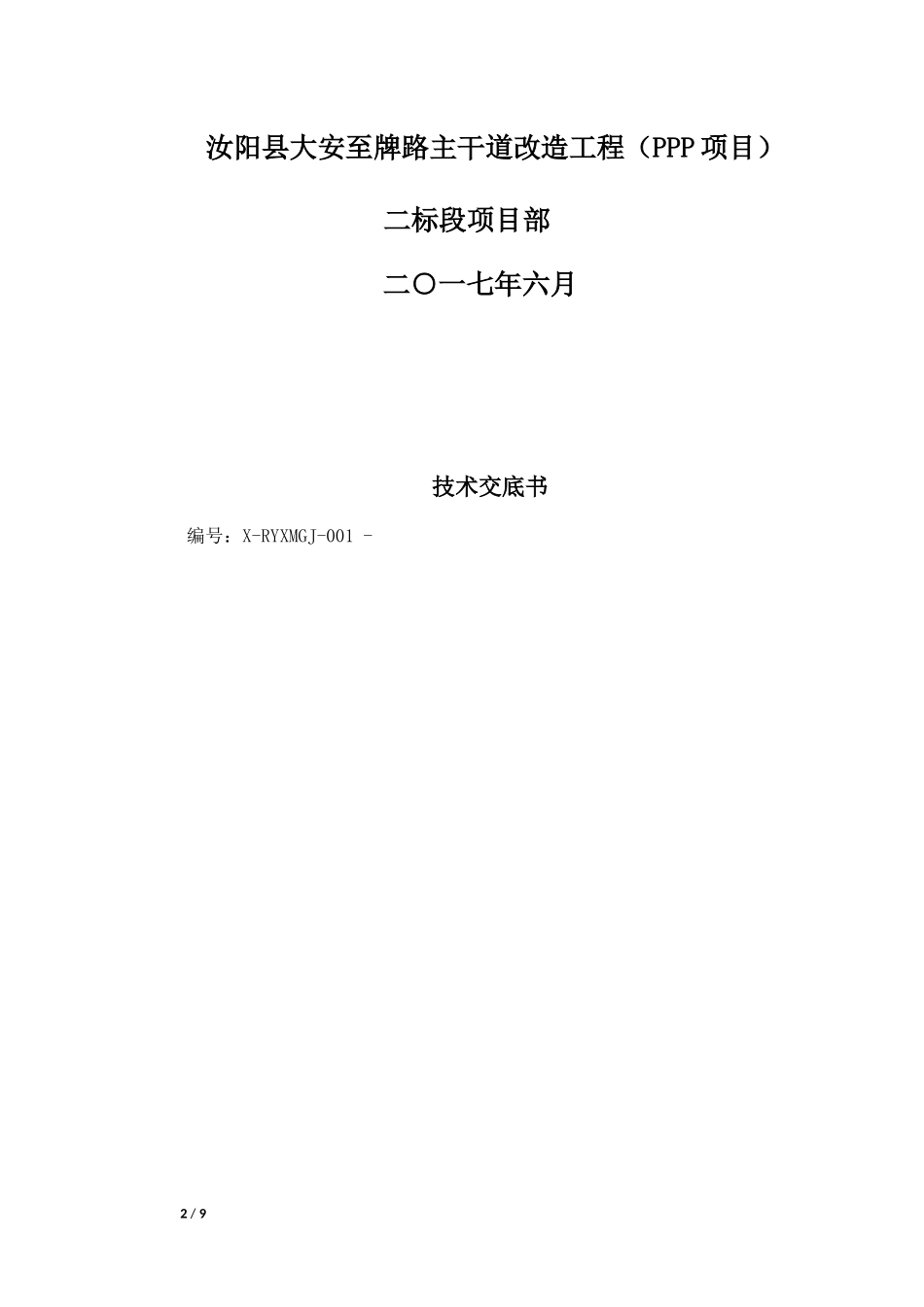

新增国道G344(原S325)洛峪至漫流段改建工程土方路基施工技术交底编制:审核:审批:中国建筑第五工程局有限公司1/9汝阳县大安至牌路主干道改造工程(PPP项目)二标段项目部二○一七年六月技术交底书编号:X-RYXMGJ-001-2/9单位工程名称路基工程分部工程名称路基土石方工程分项工程名称土方路基工序名称填方、挖方交底人审批人接受人日期交底内容:土方路基填、挖方施工一、挖方1、在路基开挖前,应根据设计图纸进行施工测量,包括路基中线、高程的测量、横断面检查与补测
根据中线、设计图标定出路堑顶,确定出路基轮廓
2、路基场地清理(1)路基开工前首先对图纸所示的各类植被、垃圾、有机杂物等进行现场核对和补充调查
(2)将用地范围内的所有植被、垃圾、有机杂物等和原地面顶部20cm范围内草皮和表土进行砍伐和清除运至弃土场
并且有序集中地堆放在弃土场内,供土地复耕和绿化使用
场地清理完成后,应全面进行填前碾压,使其压实度达到规定要求
(3)路基用地范围及取土场范围内的树根采用机械挖除,并将路基范围内的坑穴填平夯实
3、路堑排水系统施工:(1)路堑施工应先做好路堑顶截、排水
(2)挖方区应保证排水通畅,临时排水设施宜与永久性排水设施相结合,并与原有排水系统相适应
(3)排出的水不得损害路基及附近建筑物地基、道路和农田,并不得引起淤积和冲刷
4、路基土方开挖:(1)开挖采取自上而下分层开挖,不得乱挖或超挖
(2)根据开挖地段的路基中线,标高和横断面,精确定出开挖边线
(3)路基开挖逐层施工,土方开挖以挖掘机配自卸式汽车进行挖运
(4)开挖中要注意边坡的整修,避免边坡不顺
开挖边线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动
本交底一式三份,存档,交底人,被交底人各一份
3/9(5)路基开挖中,基于实际情况,如需修改设计边坡坡度、截水沟和边沟的位置及
