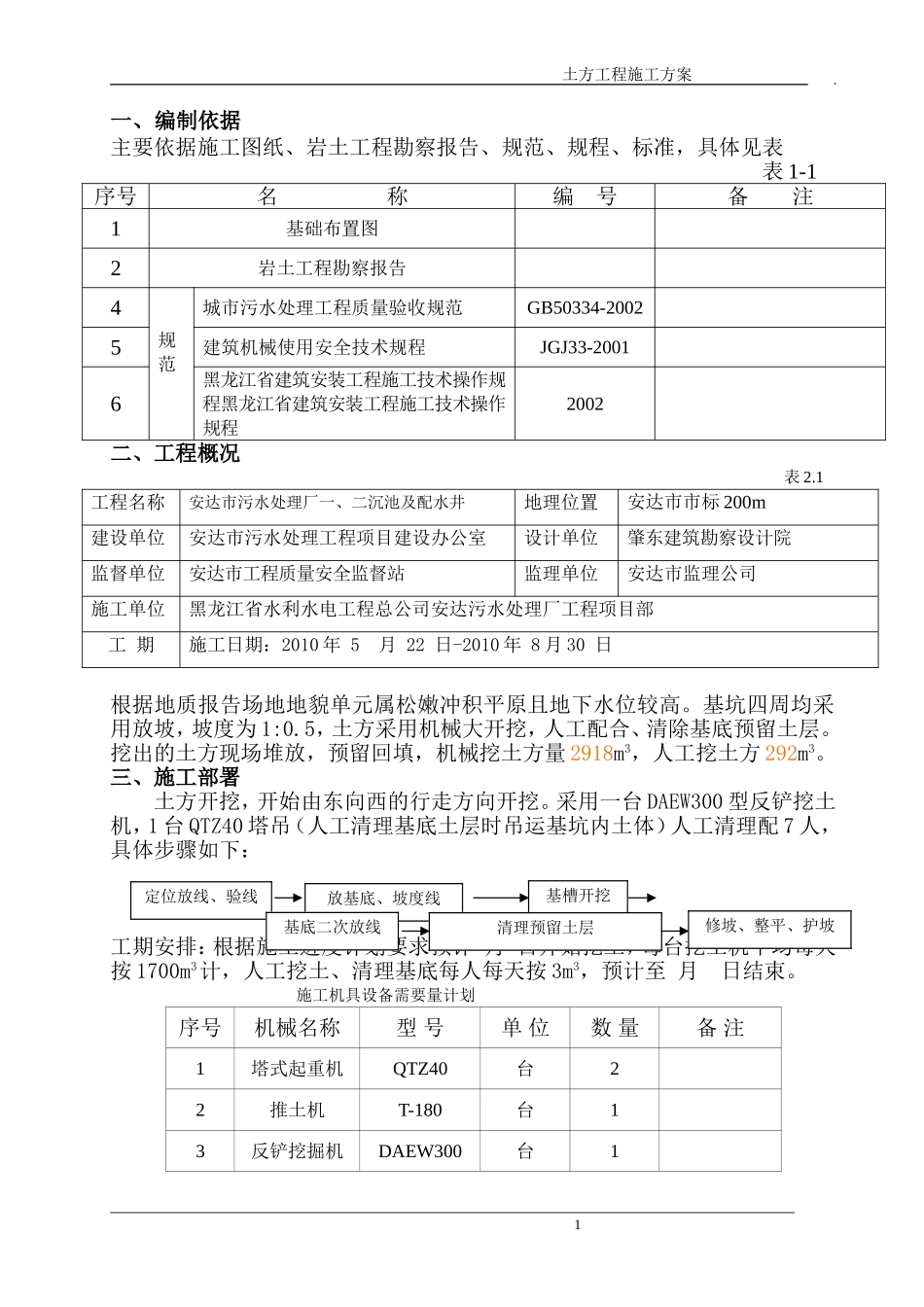

土方工程施工方案一、编制依据主要依据施工图纸、岩土工程勘察报告、规范、规程、标准,具体见表表1-1序号名称编号备注1基础布置图2岩土工程勘察报告4规范城市污水处理工程质量验收规范GB50334-20025建筑机械使用安全技术规程JGJ33-20016黑龙江省建筑安装工程施工技术操作规程黑龙江省建筑安装工程施工技术操作规程2002二、工程概况表2
1工程名称安达市污水处理厂一、二沉池及配水井地理位置安达市市标200m建设单位安达市污水处理工程项目建设办公室设计单位肇东建筑勘察设计院监督单位安达市工程质量安全监督站监理单位安达市监理公司施工单位黑龙江省水利水电工程总公司安达污水处理厂工程项目部工期施工日期:2010年5月22日-2010年8月30日根据地质报告场地地貌单元属松嫩冲积平原且地下水位较高
基坑四周均采用放坡,坡度为1:0
5,土方采用机械大开挖,人工配合、清除基底预留土层
挖出的土方现场堆放,预留回填,机械挖土方量2918m3,人工挖土方292m3
三、施工部署土方开挖,开始由东向西的行走方向开挖
采用一台DAEW300型反铲挖土机,1台QTZ40塔吊(人工清理基底土层时吊运基坑内土体)人工清理配7人,具体步骤如下:工期安排:根据施工进度计划要求预计月日开始挖土,每台挖土机平均每天按1700m3计,人工挖土、清理基底每人每天按3m3,预计至月日结束
施工机具设备需要量计划序号机械名称型号单位数量备注1塔式起重机QTZ40台22推土机T-180台13反铲挖掘机DAEW300台11定位放线、验线放基底、坡度线基槽开挖清理预留土层修坡、整平、护坡基底二次放线土方工程施工方案4装载机LW321F台15铁锹把30劳动力需要量计划工种放线工力工钢筋工砼工电工司机信号工人数21431162四、施工方法4
1土方开挖工程4

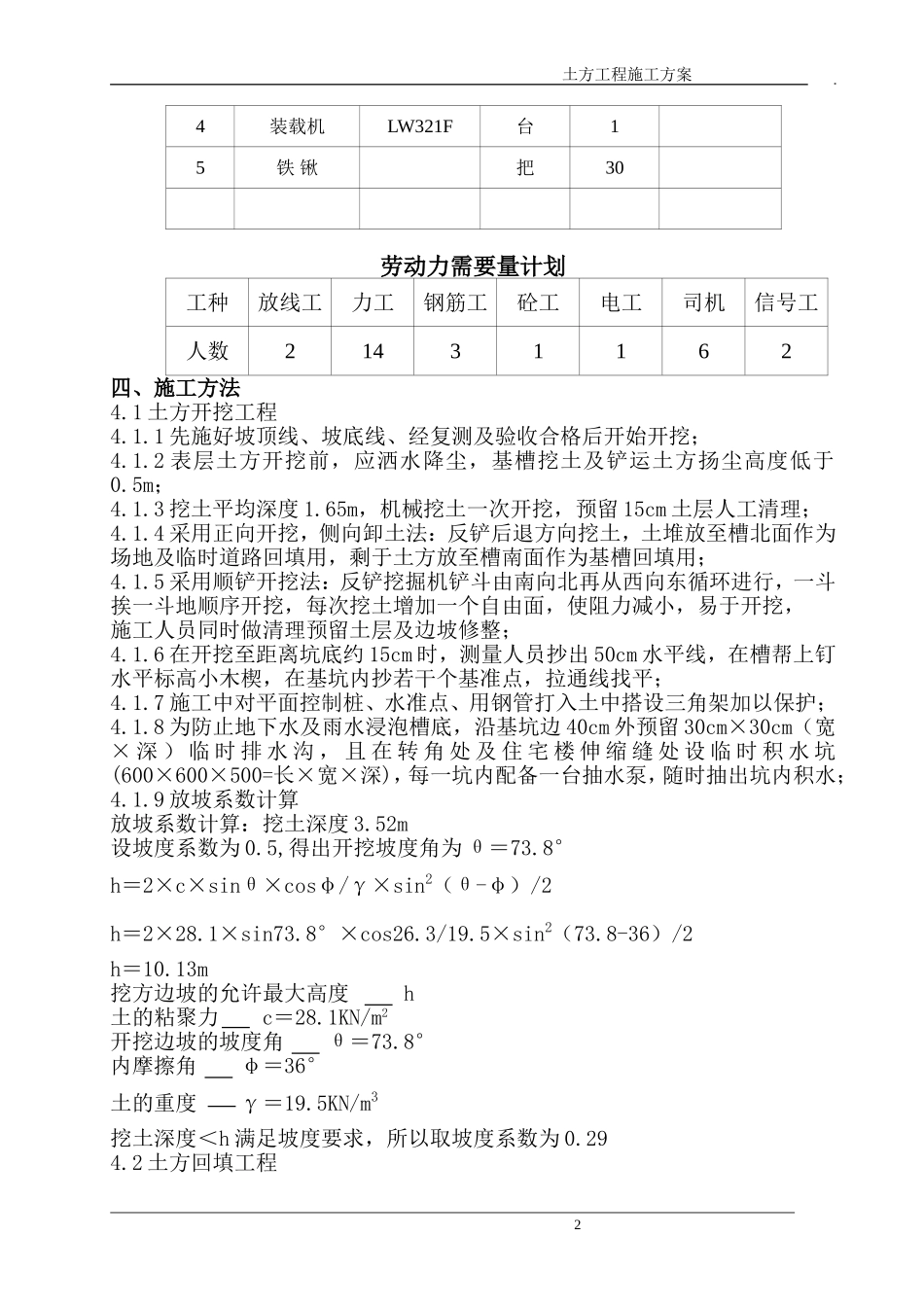

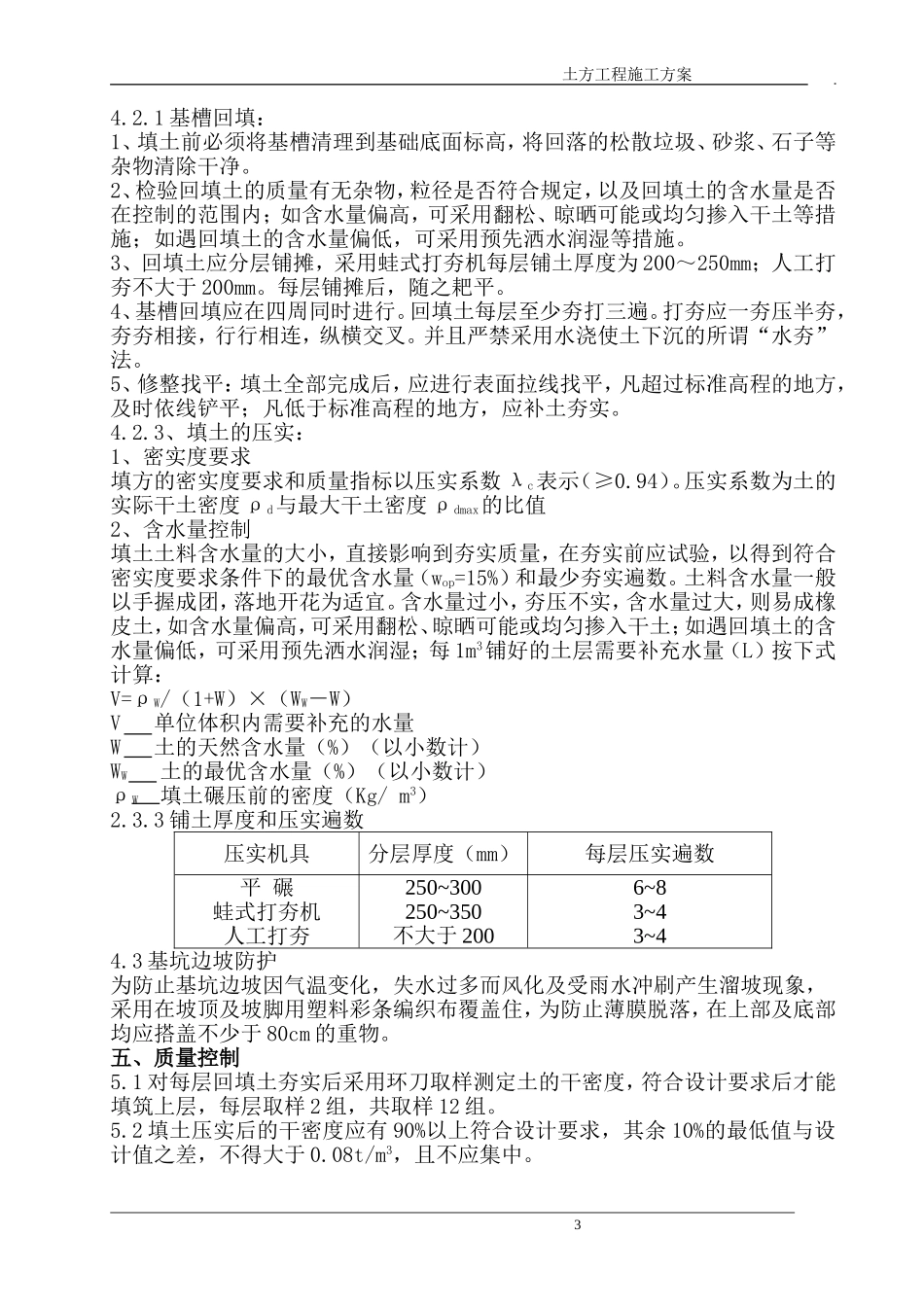

1先施好坡顶线、坡底线、经复测及验收合格后开始开挖;4
