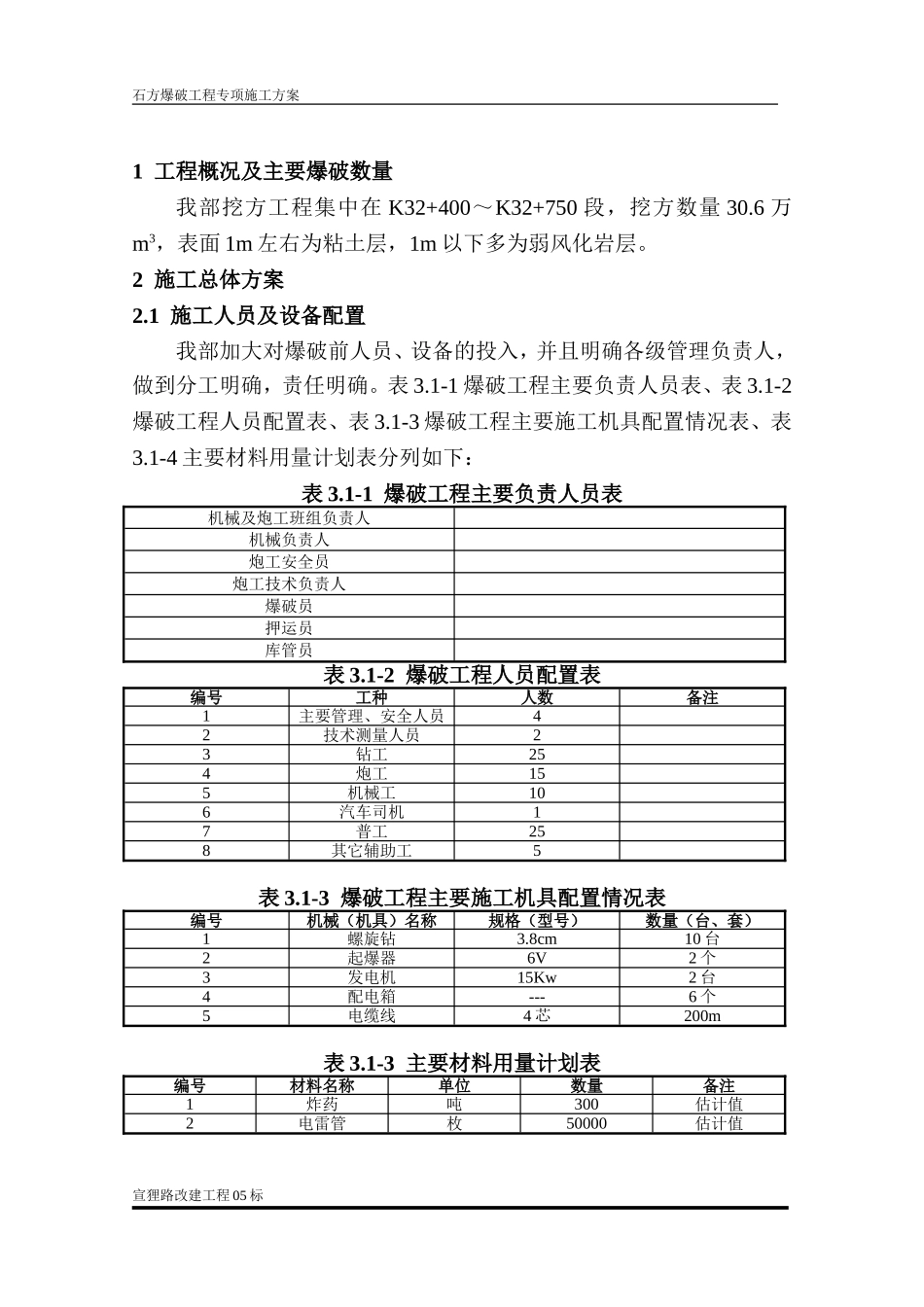

石方爆破工程专项施工方案1工程概况及主要爆破数量我部挖方工程集中在K32+400~K32+750段,挖方数量30
6万m3,表面1m左右为粘土层,1m以下多为弱风化岩层
2施工总体方案2
1施工人员及设备配置我部加大对爆破前人员、设备的投入,并且明确各级管理负责人,做到分工明确,责任明确
1-1爆破工程主要负责人员表、表3
1-2爆破工程人员配置表、表3
1-3爆破工程主要施工机具配置情况表、表3
1-4主要材料用量计划表分列如下:表3
1-1爆破工程主要负责人员表机械及炮工班组负责人机械负责人炮工安全员炮工技术负责人爆破员押运员库管员表3
1-2爆破工程人员配置表编号工种人数备注1主要管理、安全人员42技术测量人员23钻工254炮工155机械工106汽车司机17普工258其它辅助工5表3
1-3爆破工程主要施工机具配置情况表编号机械(机具)名称规格(型号)数量(台、套)1螺旋钻3
8cm10台2起爆器6V2个3发电机15Kw2台4配电箱---6个5电缆线4芯200m表3
1-3主要材料用量计划表编号材料名称单位数量备注1炸药吨300估计值2电雷管枚50000估计值宣狸路改建工程05标石方爆破工程专项施工方案2
2施工用电现场施工用电采用发电机自发电的方式供电,配置15kw发电机两台,保证施工使用
3施工用水爆破现场取用河水及山边低洼地池水
两处河水经试验室检测合格,均可用于爆破工程施工
4施工总体方法挖方段长约350米,其中居民房屋较多,施工环境较差
综合考虑到工期进度要求以及周边环境的安全,挖方段石质路堑的边坡一律采用光面爆破,必要时采用覆盖草袋的方法施工,以保边坡的美观、稳定及居民区的安全;取土场石方爆破采用松动爆破和控制爆破的方法施工
我公司在各种复杂的环境中,采用各种爆破方法,完成过大量的、各种要求的爆破工程
在本工程的石方爆破工程中,我部准备采用浅
