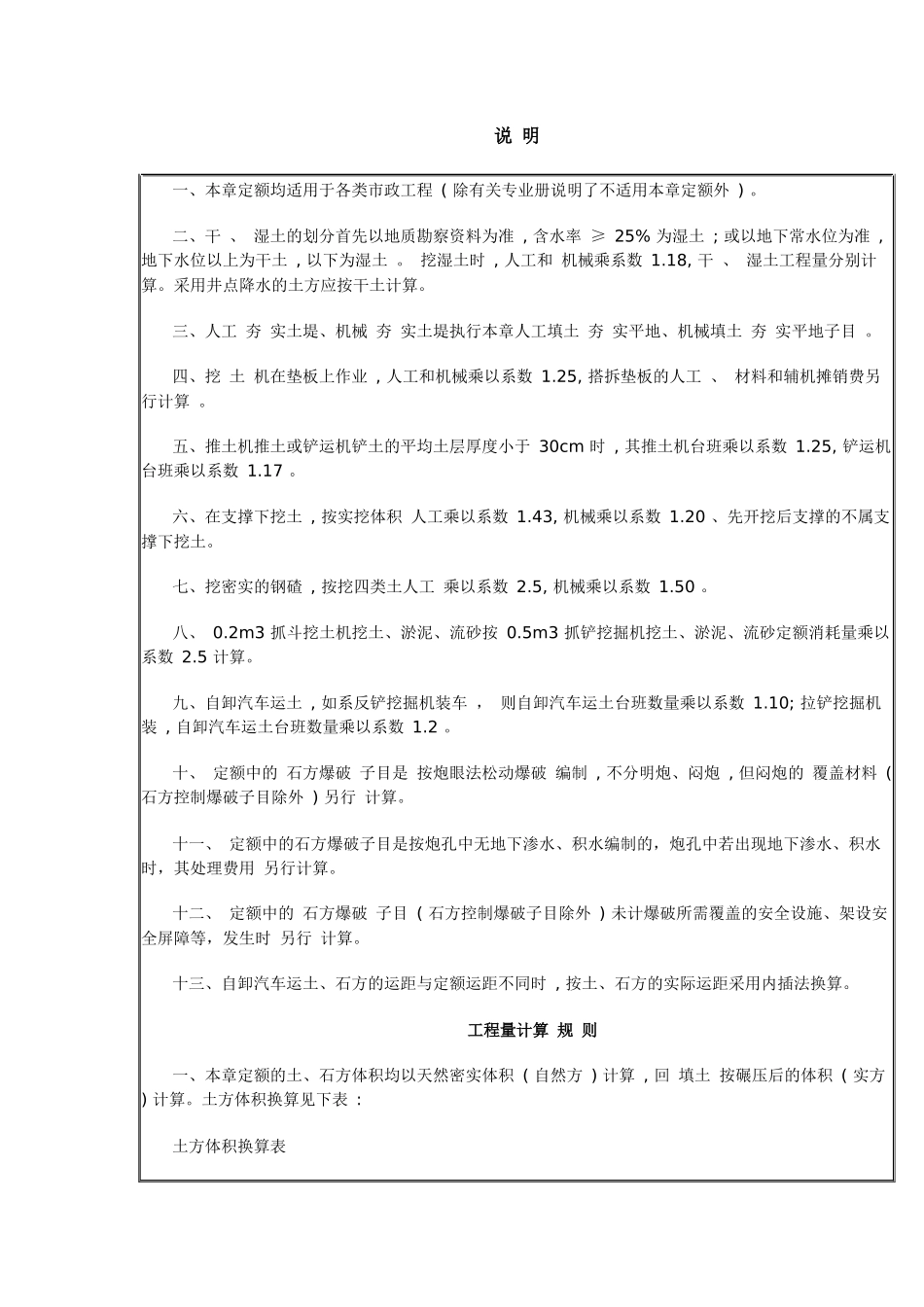

说明一、本章定额均适用于各类市政工程(除有关专业册说明了不适用本章定额外)
二、干、湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准,地下水位以上为干土,以下为湿土
挖湿土时,人工和机械乘系数1
18,干、湿土工程量分别计算
采用井点降水的土方应按干土计算
三、人工夯实土堤、机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目
四、挖土机在垫板上作业,人工和机械乘以系数1
25,搭拆垫板的人工、材料和辅机摊销费另行计算
五、推土机推土或铲运机铲土的平均土层厚度小于30cm时,其推土机台班乘以系数1
25,铲运机台班乘以系数1
六、在支撑下挖土,按实挖体积人工乘以系数1
43,机械乘以系数1
20、先开挖后支撑的不属支撑下挖土
七、挖密实的钢碴,按挖四类土人工乘以系数2
5,机械乘以系数1
2m3抓斗挖土机挖土、淤泥、流砂按0
5m3抓铲挖掘机挖土、淤泥、流砂定额消耗量乘以系数2
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1
10;拉铲挖掘机装,自卸汽车运土台班数量乘以系数1
十、定额中的石方爆破子目是按炮眼法松动爆破编制,不分明炮、闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算
十一、定额中的石方爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算
十二、定额中的石方爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架设安全屏障等,发生时另行计算
十三、自卸汽车运土、石方的运距与定额运距不同时,按土、石方的实际运距采用内插法换算
工程量计算规则一、本章定额的土、石方体积均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算

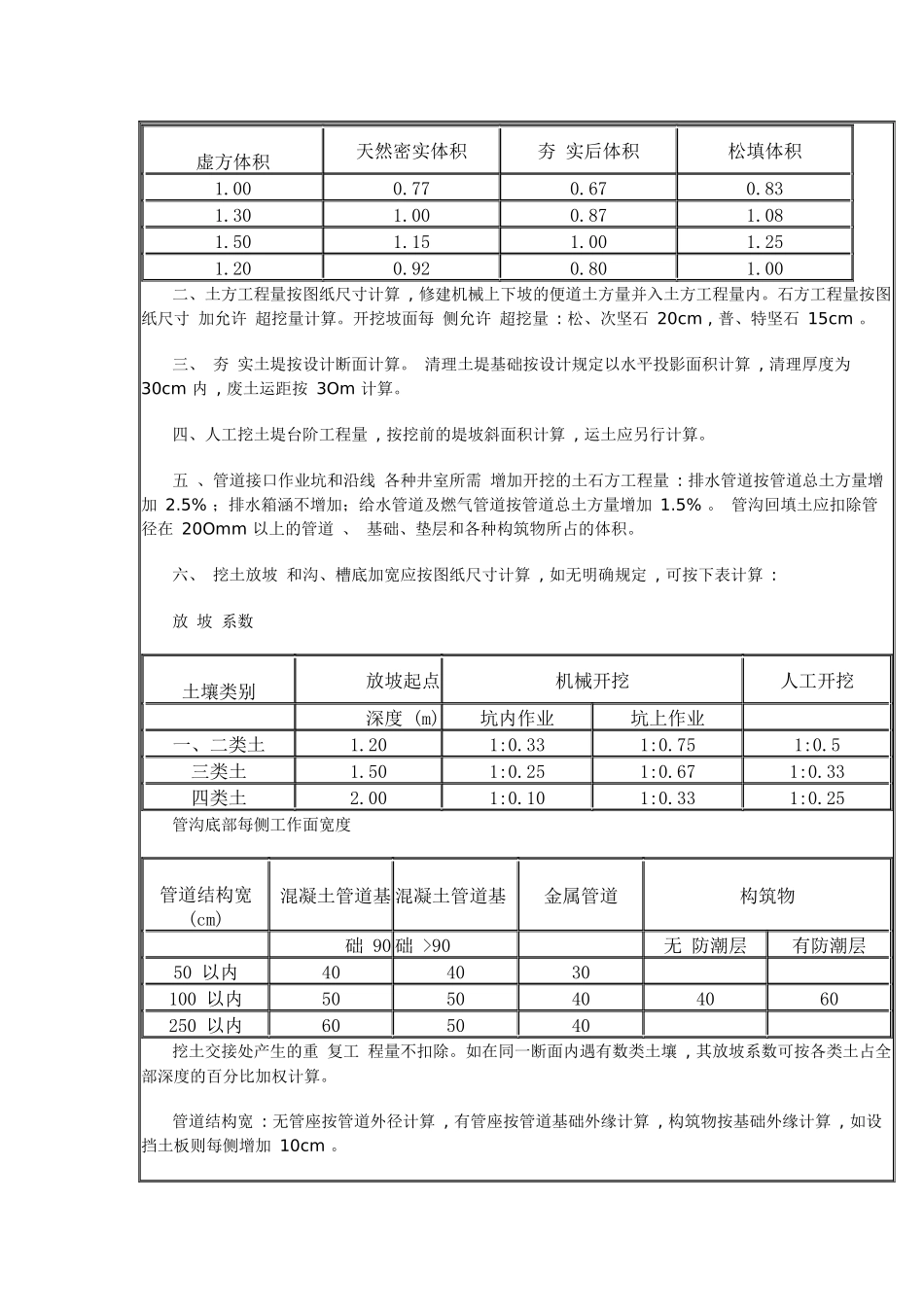

土方体积换算见下表:土方体积换算表虚方体积天然密实体积夯实后体积松填体积1
