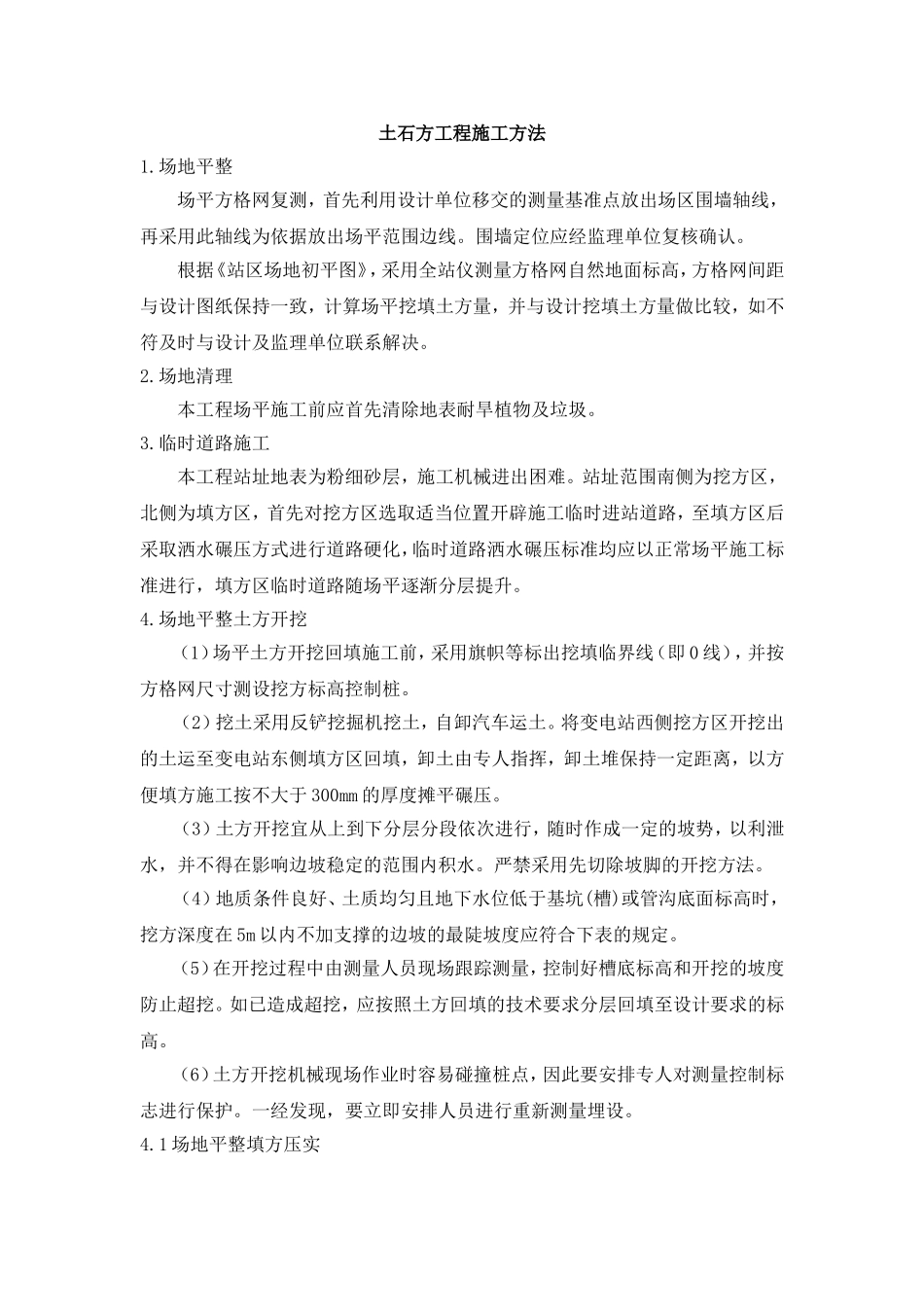

土石方工程施工方法1
场地平整场平方格网复测,首先利用设计单位移交的测量基准点放出场区围墙轴线,再采用此轴线为依据放出场平范围边线
围墙定位应经监理单位复核确认
根据《站区场地初平图》,采用全站仪测量方格网自然地面标高,方格网间距与设计图纸保持一致,计算场平挖填土方量,并与设计挖填土方量做比较,如不符及时与设计及监理单位联系解决
场地清理本工程场平施工前应首先清除地表耐旱植物及垃圾
临时道路施工本工程站址地表为粉细砂层,施工机械进出困难
站址范围南侧为挖方区,北侧为填方区,首先对挖方区选取适当位置开辟施工临时进站道路,至填方区后采取洒水碾压方式进行道路硬化,临时道路洒水碾压标准均应以正常场平施工标准进行,填方区临时道路随场平逐渐分层提升
场地平整土方开挖(1)场平土方开挖回填施工前,采用旗帜等标出挖填临界线(即0线),并按方格网尺寸测设挖方标高控制桩
(2)挖土采用反铲挖掘机挖土,自卸汽车运土
将变电站西侧挖方区开挖出的土运至变电站东侧填方区回填,卸土由专人指挥,卸土堆保持一定距离,以方便填方施工按不大于300mm的厚度摊平碾压
(3)土方开挖宜从上到下分层分段依次进行,随时作成一定的坡势,以利泄水,并不得在影响边坡稳定的范围内积水
严禁采用先切除坡脚的开挖方法
(4)地质条件良好、土质均匀且地下水位低于基坑(槽)或管沟底面标高时,挖方深度在5m以内不加支撑的边坡的最陡坡度应符合下表的规定
(5)在开挖过程中由测量人员现场跟踪测量,控制好槽底标高和开挖的坡度防止超挖
如已造成超挖,应按照土方回填的技术要求分层回填至设计要求的标高
(6)土方开挖机械现场作业时容易碰撞桩点,因此要安排专人对测量控制标志进行保护
一经发现,要立即安排人员进行重新测量埋设

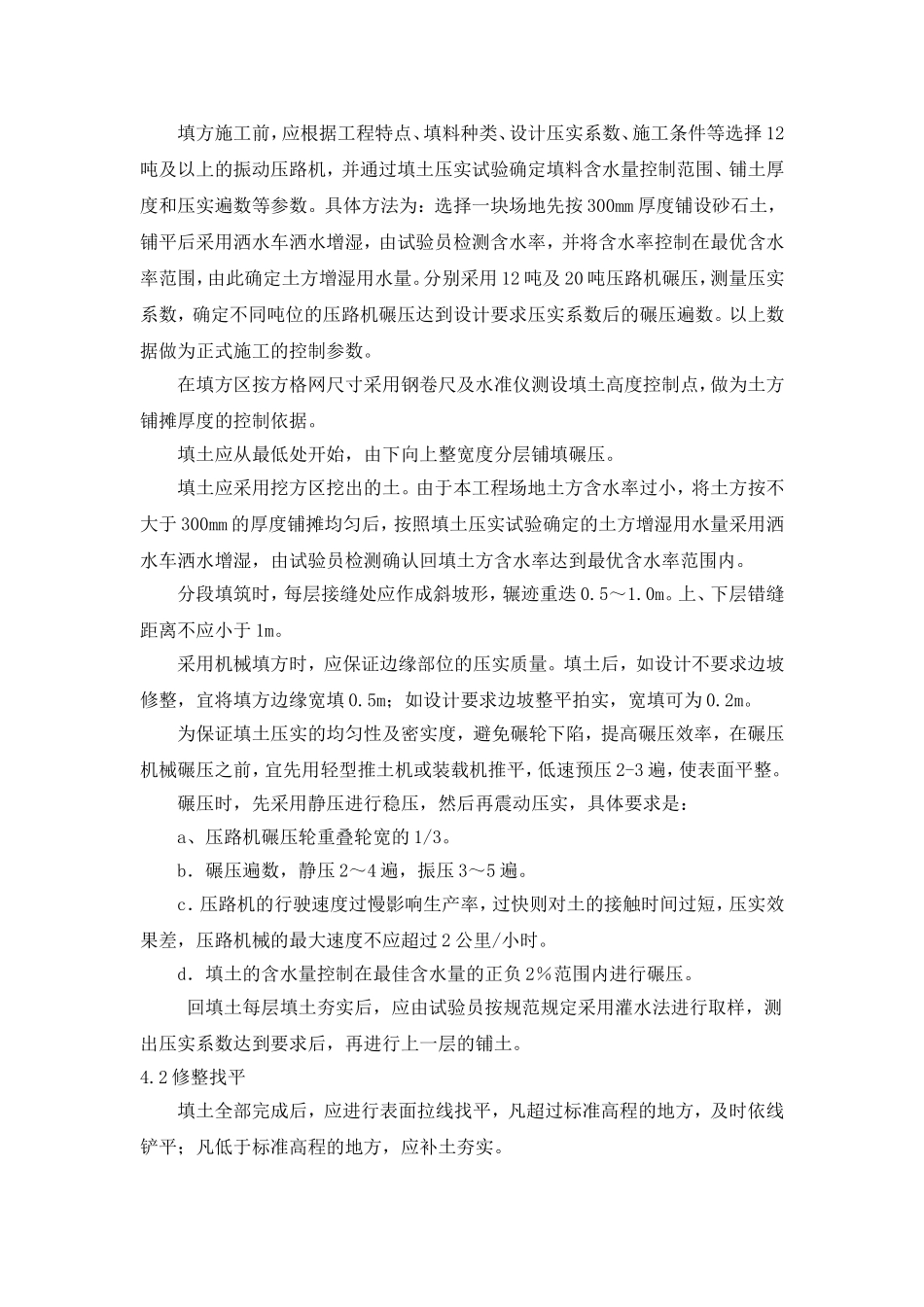

1场地平整填方压实填方施工前,应根据工程特点、填料种类、设计压实系数、施工条件等选择12吨及以上的振动压路机,
