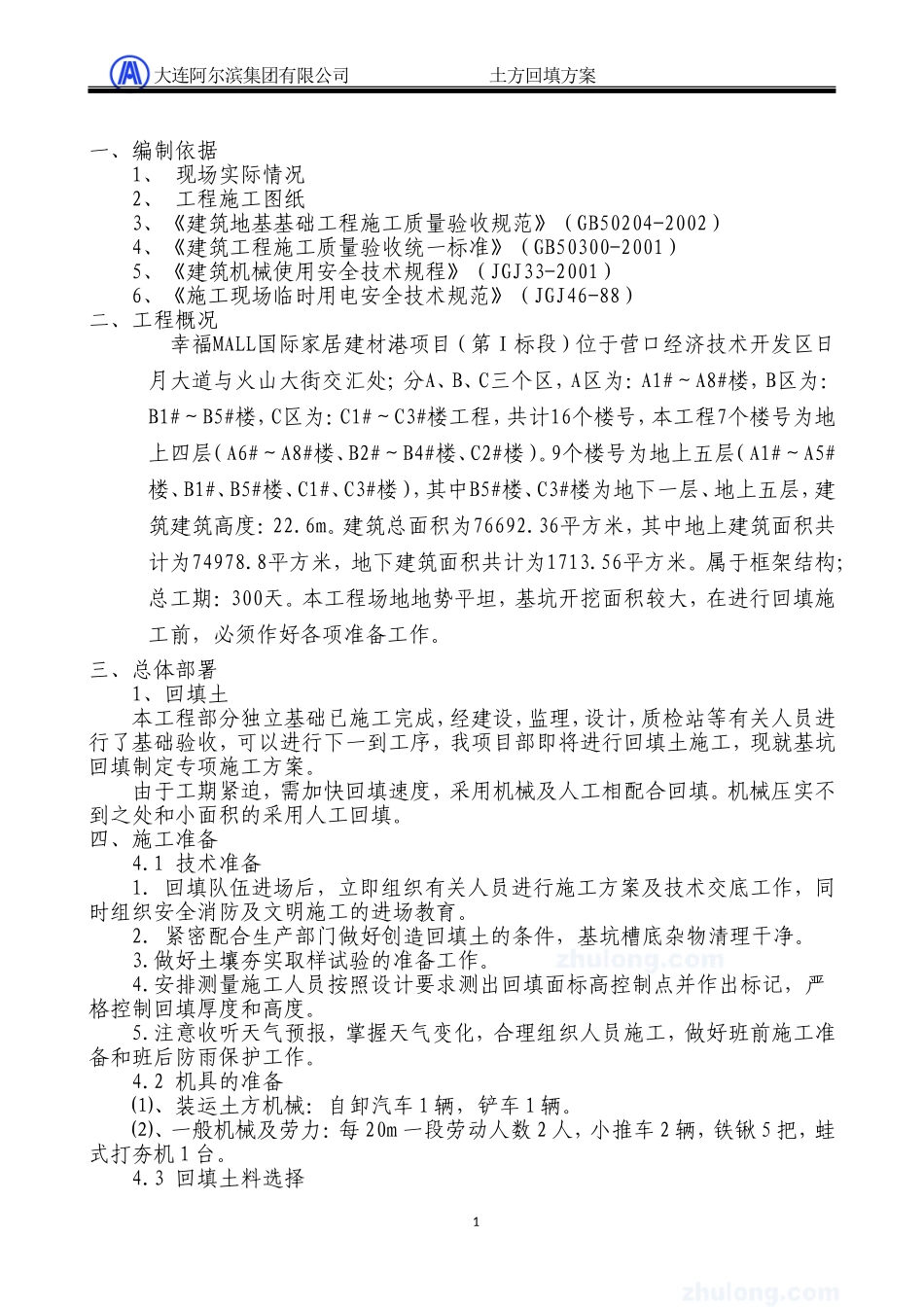

目录一、编制依据二、工程概况三、总体部署四、施工准备五、主要施工方法及施工注意点六、质量标准七、各项管理措施大连阿尔滨集团有限公司土方回填方案2大连阿尔滨集团有限公司土方回填方案一、编制依据1、现场实际情况2、工程施工图纸3、《建筑地基基础工程施工质量验收规范》(GB50204-2002)4、《建筑工程施工质量验收统一标准》(GB50300-2001)5、《建筑机械使用安全技术规程》(JGJ33-2001)6、《施工现场临时用电安全技术规范》(JGJ46-88)二、工程概况幸福MALL国际家居建材港项目(第Ⅰ标段)位于营口经济技术开发区日月大道与火山大街交汇处;分A、B、C三个区,A区为:A1#~A8#楼,B区为:B1#~B5#楼,C区为:C1#~C3#楼工程,共计16个楼号,本工程7个楼号为地上四层(A6#~A8#楼、B2#~B4#楼、C2#楼)
9个楼号为地上五层(A1#~A5#楼、B1#、B5#楼、C1#、C3#楼),其中B5#楼、C3#楼为地下一层、地上五层,建筑建筑高度:22
建筑总面积为76692
36平方米,其中地上建筑面积共计为74978
8平方米,地下建筑面积共计为1713
属于框架结构;总工期:300天
本工程场地地势平坦,基坑开挖面积较大,在进行回填施工前,必须作好各项准备工作
三、总体部署1、回填土本工程部分独立基础已施工完成,经建设,监理,设计,质检站等有关人员进行了基础验收,可以进行下一到工序,我项目部即将进行回填土施工,现就基坑回填制定专项施工方案
由于工期紧迫,需加快回填速度,采用机械及人工相配合回填
机械压实不到之处和小面积的采用人工回填
四、施工准备4
1技术准备1
回填队伍进场后,立即组织有关人员进行施工方案及技术交底工作,同时组织安全消防及文明施工的进场教育
紧密配合生产部门做好创造回填土的条件,基坑槽底杂物清理
