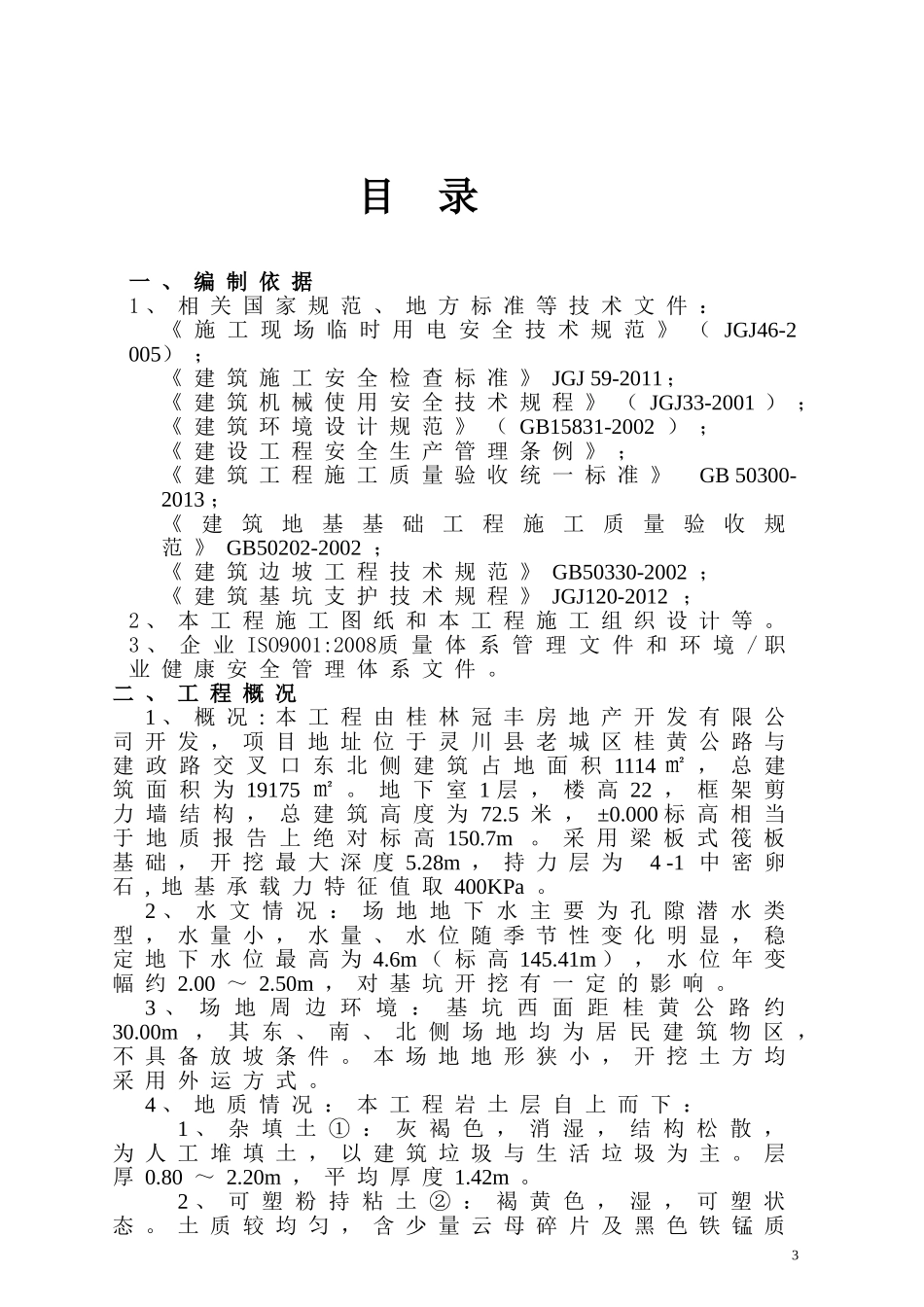

桂林市芳香路B20地块回建小区1#~3#楼及地下车库项目土方开挖施工方案编制单位:桂林建昌建设有限公司编制人:编制日期:年月日1土方开挖施工方案审批表项目名称桂林市芳香路B20地块回建小区1#~3#楼及地下车库项目经理蒋贵强项目技术负责人高云编制人编制日期安全主管部门意见:审核人:年月日总工办意见:审核人:年月日总工程师意见:审批人:(章)年月日2目录一、编制依据1、相关国家规范、地方标准等技术文件:《施工现场临时用电安全技术规范》(JGJ46-2005);《建筑施工安全检查标准》JGJ59-2011;《建筑机械使用安全技术规程》(JGJ33-2001);《建筑环境设计规范》(GB15831-2002);《建设工程安全生产管理条例》;《建筑工程施工质量验收统一标准》GB50300-2013;《建筑地基基础工程施工质量验收规范》GB50202-2002;《建筑边坡工程技术规范》GB50330-2002;《建筑基坑支护技术规程》JGJ120-2012;2、本工程施工图纸和本工程施工组织设计等。3、企业ISO9001:2008质量体系管理文件和环境/职业健康安全管理体系文件。二、工程概况1、概况:本工程由桂林冠丰房地产开发有限公司开发,项目地址位于灵川县老城区桂黄公路与建政路交叉口东北侧建筑占地面积1114㎡,总建筑面积为19175㎡。地下室1层,楼高22,框架剪力墙结构,总建筑高度为72.5米,±0.000标高相当于地质报告上绝对标高150.7m。采用梁板式筏板基础,开挖最大深度5.28m,持力层为4-1中密卵石,地基承载力特征值取400KPa。2、水文情况:场地地下水主要为孔隙潜水类型,水量小,水量、水位随季节性变化明显,稳定地下水位最高为4.6m(标高145.41m),水位年变幅约2.00~2.50m,对基坑开挖有一定的影响。3、场地周边环境:基坑西面距桂黄公路约30.00m,其东、南、北侧场地均为居民建筑物区,不具备放坡条件。本场地地形狭小,开挖土方均采用外运方式。4、地质情况:本工程岩土层自上而下:1、杂填土①:灰褐色,消湿,结构松散,为人工堆填土,以建筑垃圾与生活垃圾为主。层厚0.80~2.20m,平均厚度1.42m。2、可塑粉持粘土②:褐黄色,湿,可塑状态。土质较均匀,含少量云母碎片及黑色铁锰质3氧化物。层厚0.50~3.50m,平均厚度为2.14m。3、粉砂③:褐色,湿,主要矿物成分为石英,次为云母和铁锰质结核,砂颗粒呈圆~亚圆形,级配好。层厚0.4~1.90m,平均厚度为1.22m。4、卵石④:黄褐色~灰褐色,湿~饱和,成份只要为石英砂岩,次为脉石英,呈圆~亚圆形,卵石坚硬,呈中~微风化。分为中密卵石④-1和稍密卵石④-2两个亚层:(1)中密卵石④-1:湿~饱和,中密状,层厚1.10~5.40m。该层在场地内分布稳定,厚度较大,强度较高,工程性能好。(2)稍密卵石④-2:湿~饱和,稍密状,层厚1.00~2.70m。该层在场地局部有分布,厚度变化较大,不均匀,强度和工程性能一般,埋藏较深。5、灰岩⑤:黑~灰黑色,晶质结构,中~厚层状块构造,含有燧石灰岩和薄层硅质岩,最大高差3.33m。岩面埋深标高140.34m.三、总体施工部署1、作业片区划分;2、人力投入;3、施工机械配置;4、进度计划5、土石方开挖;6人力、物力的应急准备;7、基坑支护;8、抽水机械布置;9、临时用电线路的布置1、作业片区划分由于本工程东、南、北三面为居民区,西面靠近桂黄公路,故土方从南面逐次向西面大面积开挖。2、人力投入表2工种人数(人)备注土方工40抽水工30电工8机械工15风炮工36普通工35钢筋工30模板工503、施工机械配置表3名称型号及规格数量挖掘机斗容1.0m³2台自卸机10吨15辆4潜水泵4吋5台泥浆机4吋10台塔吊TC56121台空压风炮机3.5KW12台水钻孔机2.5KW12台钢筋弯曲机1台调直机1台切断机1台电焊机23KW2台4、施工进度(见附表).5、土石方开挖,进行交叉作业6、人力、物力的准备①物力:配置10台4吋泥浆泵、5台4吋潜水泵,抽干作业面积水,保证施工进度。②人力:随时准备30-50人,配合机械进行二次搬移施工设备,确保设备的安全,同时增加安全巡视,发现异常情况,及时解决。7、基坑支护本工程工作面狭窄,基坑支护祥见专项方案。8、抽水机械的布置由于本工程基础低于常年水位较多,渗水量较大,开挖时沿基坑四周布置抽水机械,4吋潜...
