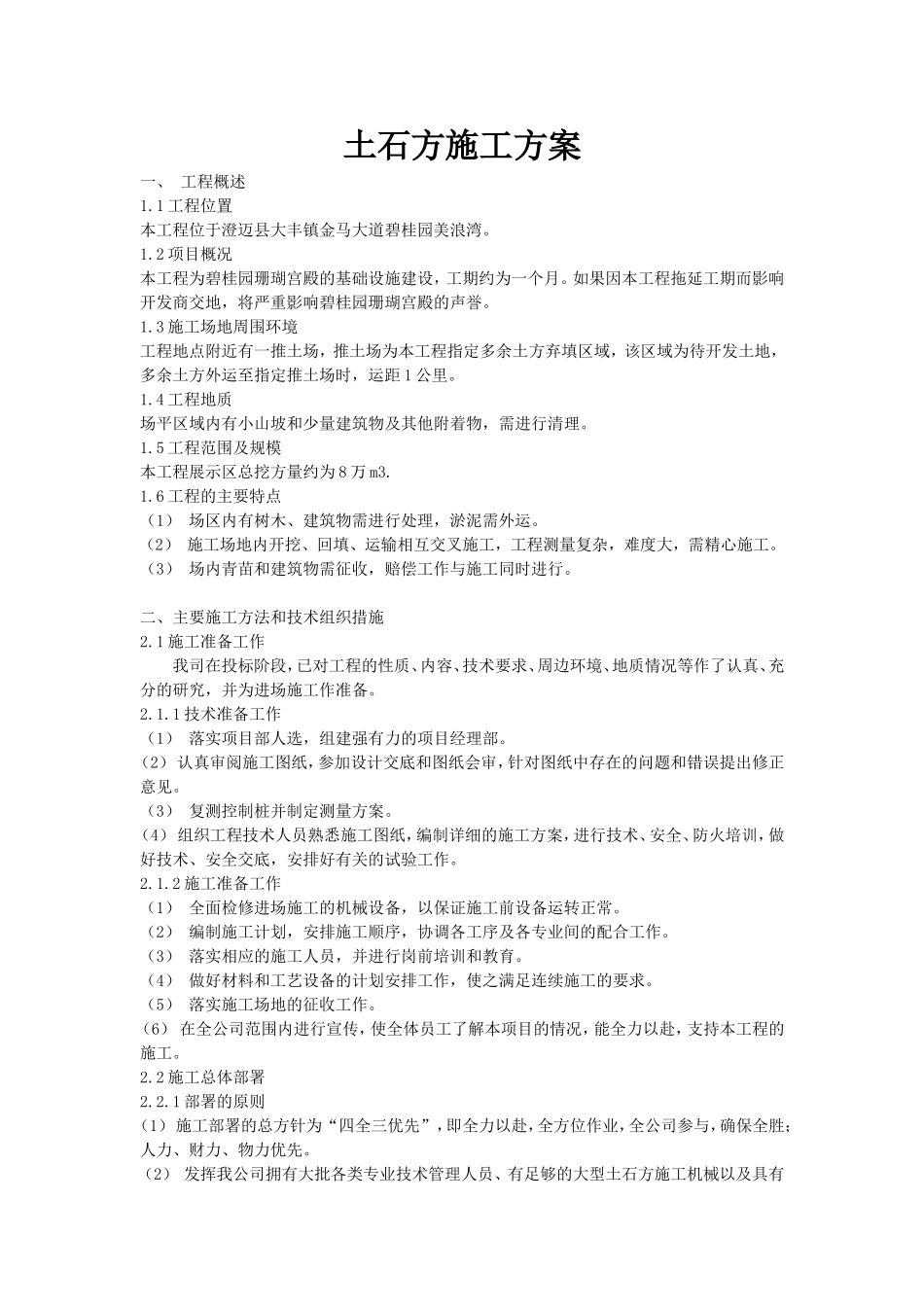

土石方施工方案一、工程概述1
1工程位置本工程位于澄迈县大丰镇金马大道碧桂园美浪湾
2项目概况本工程为碧桂园珊瑚宫殿的基础设施建设,工期约为一个月
如果因本工程拖延工期而影响开发商交地,将严重影响碧桂园珊瑚宫殿的声誉
3施工场地周围环境工程地点附近有一推土场,推土场为本工程指定多余土方弃填区域,该区域为待开发土地,多余土方外运至指定推土场时,运距1公里
4工程地质场平区域内有小山坡和少量建筑物及其他附着物,需进行清理
5工程范围及规模本工程展示区总挖方量约为8万m3
6工程的主要特点(1)场区内有树木、建筑物需进行处理,淤泥需外运
(2)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工
(3)场内青苗和建筑物需征收,赔偿工作与施工同时进行

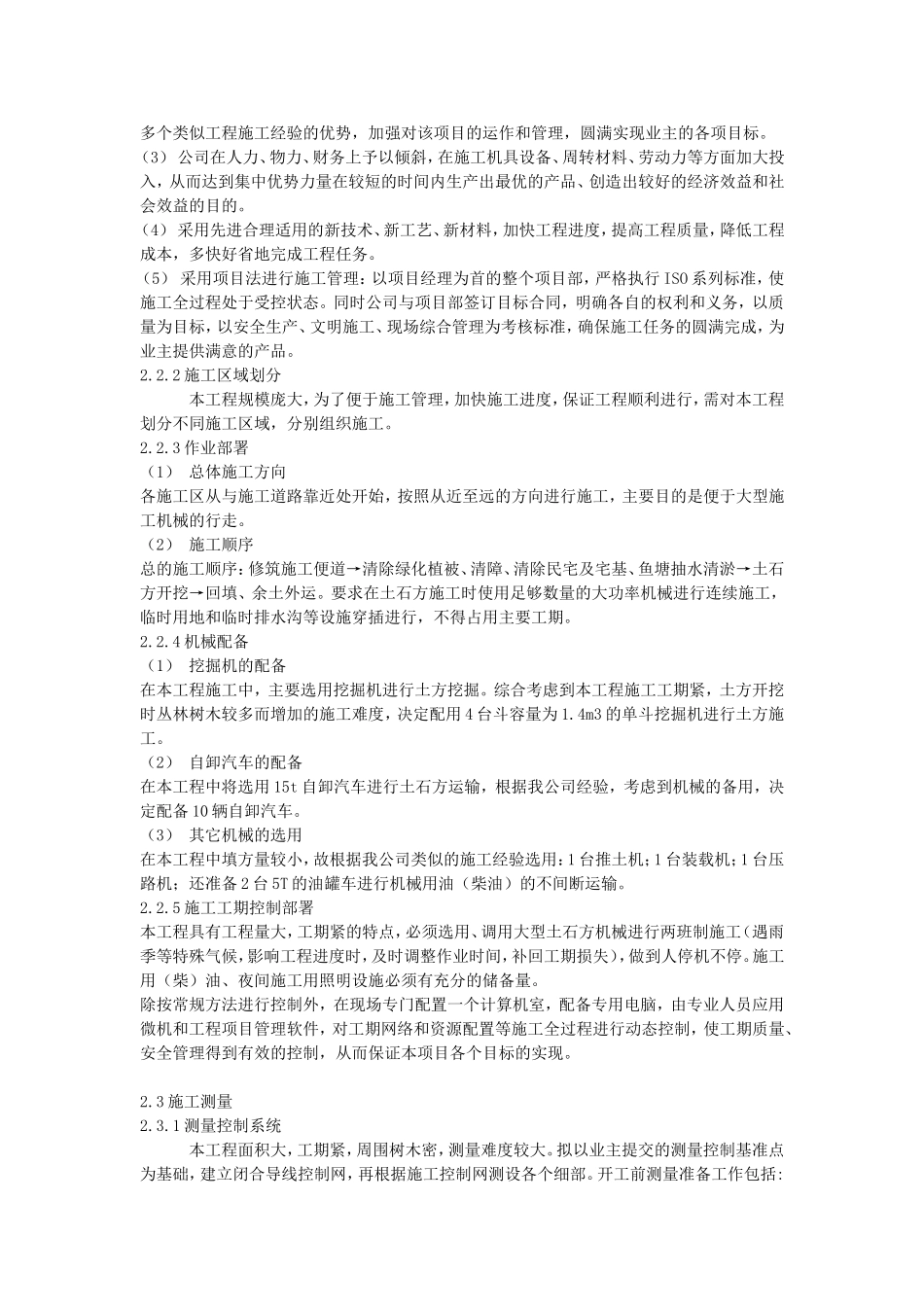

二、主要施工方法和技术组织措施2
1施工准备工作我司在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为进场施工作准备
1技术准备工作(1)落实项目部人选,组建强有力的项目经理部
(2)认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见
(3)复测控制桩并制定测量方案
(4)组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作
2施工准备工作(1)全面检修进场施工的机械设备,以保证施工前设备运转正常
(2)编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作
(3)落实相应的施工人员,并进行岗前培训和教育
(4)做好材料和工艺设备的计划安排工作,使之满足连续施工的要求
(5)落实施工场地的征收工作
(6)在全公司范围内进行宣传,使全体员工了解本项目的情况,能全力以赴,支持本工程的施工
2施工总体部署2
1部署的原则(1)施工部署的总方针
