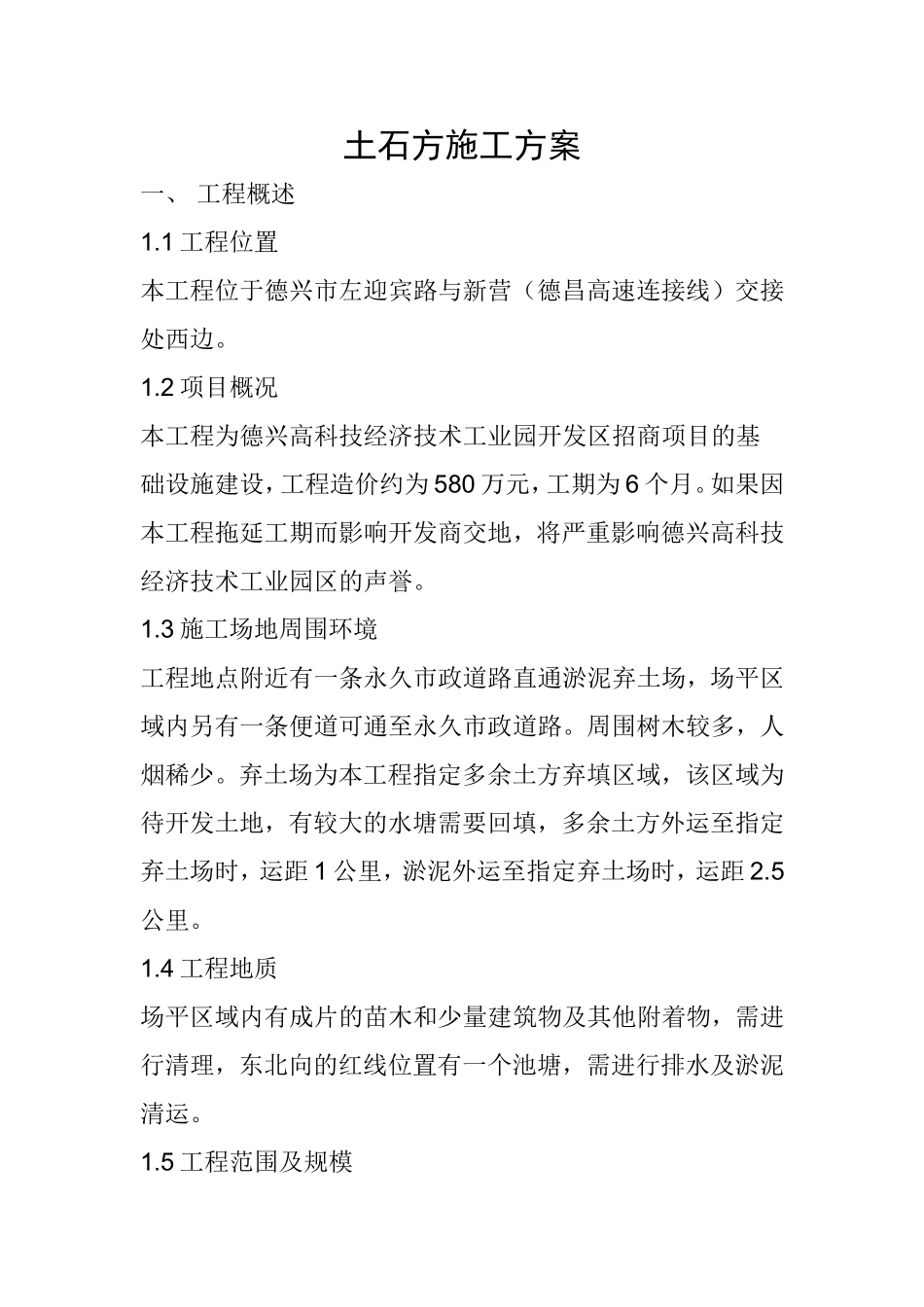

土石方施工方案一、工程概述1
1工程位置本工程位于德兴市左迎宾路与新营(德昌高速连接线)交接处西边
2项目概况本工程为德兴高科技经济技术工业园开发区招商项目的基础设施建设,工程造价约为580万元,工期为6个月
如果因本工程拖延工期而影响开发商交地,将严重影响德兴高科技经济技术工业园区的声誉
3施工场地周围环境工程地点附近有一条永久市政道路直通淤泥弃土场,场平区域内另有一条便道可通至永久市政道路
周围树木较多,人烟稀少
弃土场为本工程指定多余土方弃填区域,该区域为待开发土地,有较大的水塘需要回填,多余土方外运至指定弃土场时,运距1公里,淤泥外运至指定弃土场时,运距2
4工程地质场平区域内有成片的苗木和少量建筑物及其他附着物,需进行清理,东北向的红线位置有一个池塘,需进行排水及淤泥清运

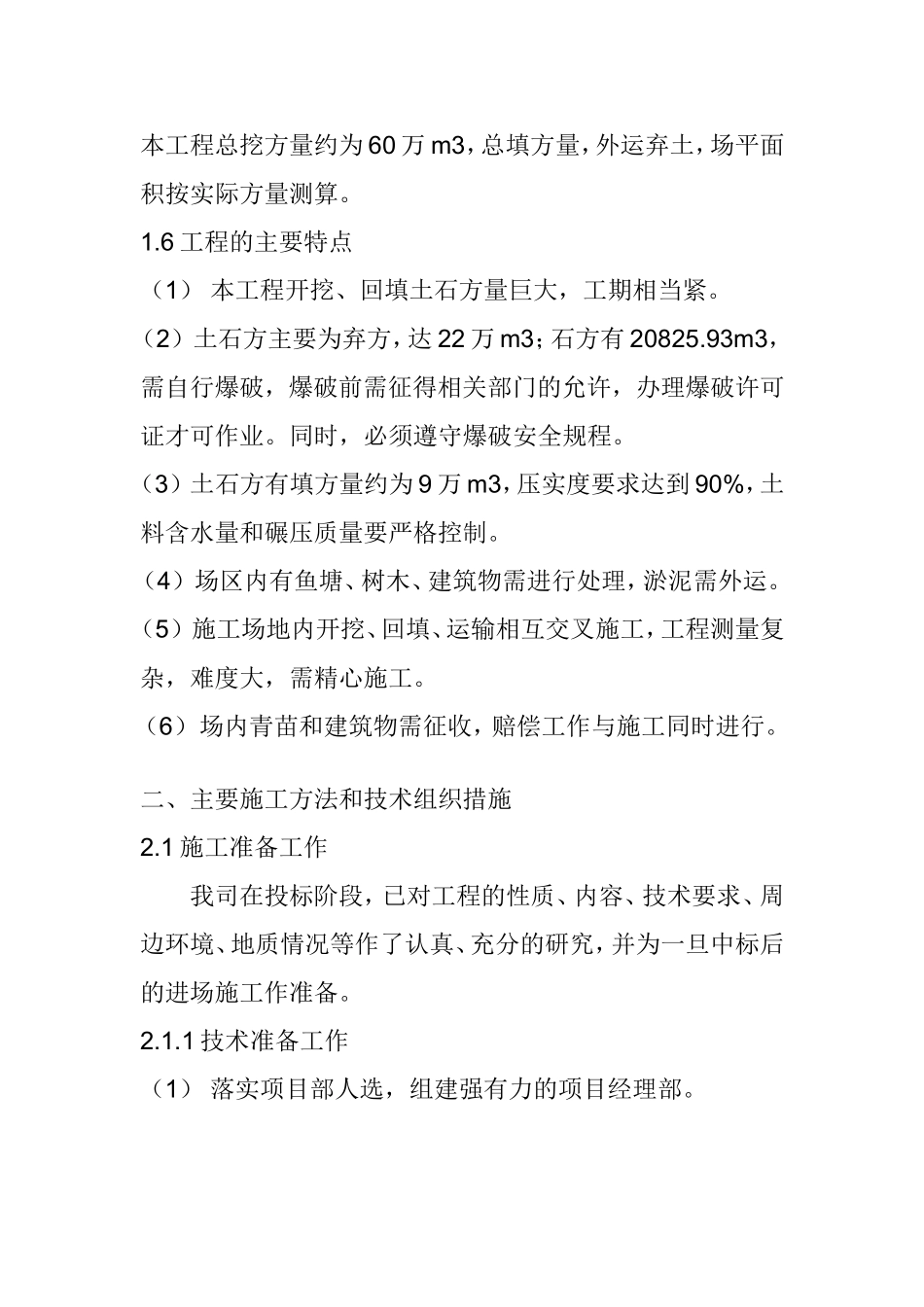

5工程范围及规模本工程总挖方量约为60万m3,总填方量,外运弃土,场平面积按实际方量测算
6工程的主要特点(1)本工程开挖、回填土石方量巨大,工期相当紧
(2)土石方主要为弃方,达22万m3;石方有20825
93m3,需自行爆破,爆破前需征得相关部门的允许,办理爆破许可证才可作业
同时,必须遵守爆破安全规程
(3)土石方有填方量约为9万m3,压实度要求达到90%,土料含水量和碾压质量要严格控制
(4)场区内有鱼塘、树木、建筑物需进行处理,淤泥需外运
(5)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工
(6)场内青苗和建筑物需征收,赔偿工作与施工同时进行
二、主要施工方法和技术组织措施2
1施工准备工作我司在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,并为一旦中标后的进场施工作准备

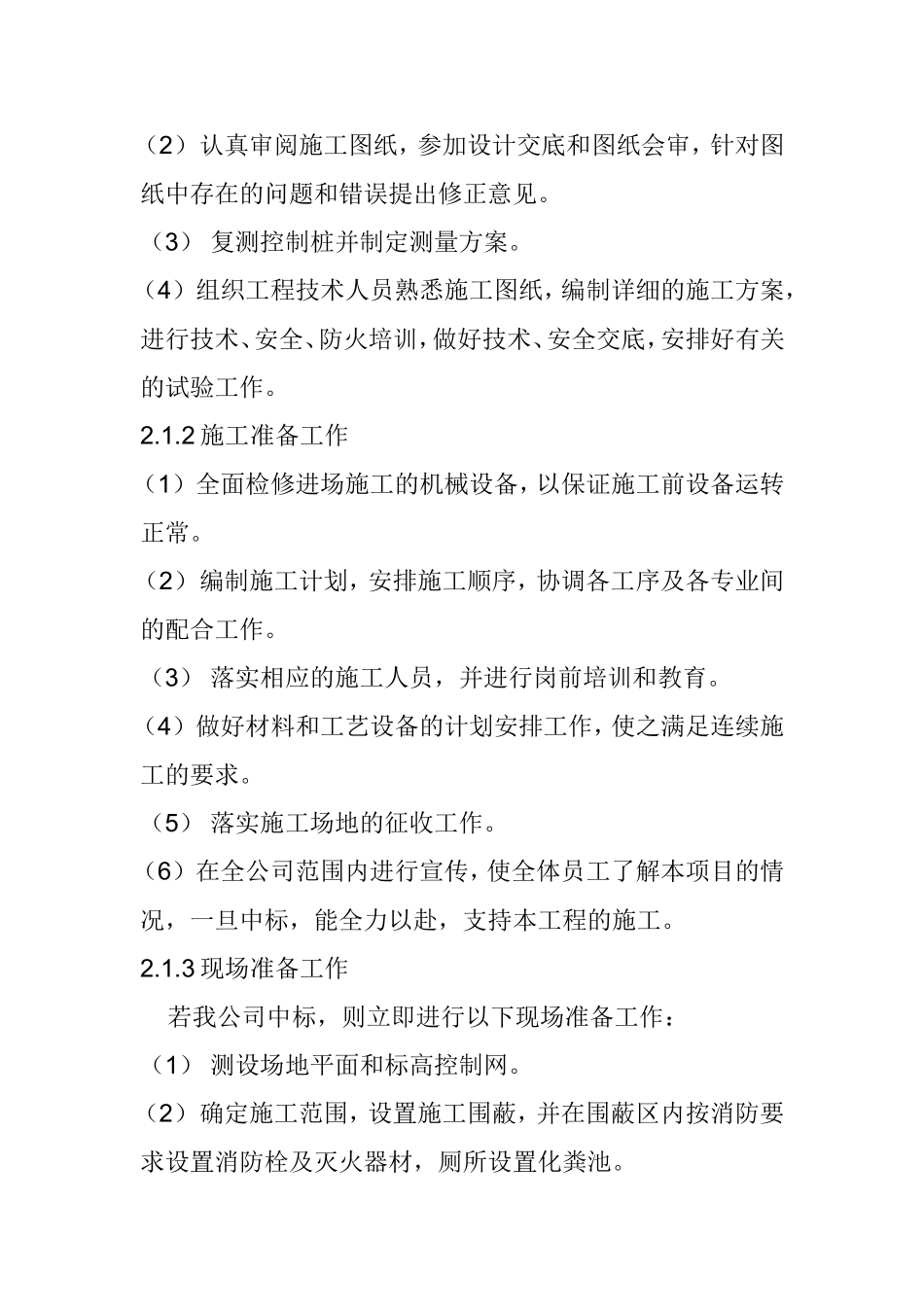

1技术准备工作(1)落实项目部人选,组建强有力的项目经理部
(2)认真审阅施工图纸,参加设计交底和图纸会审,针对
