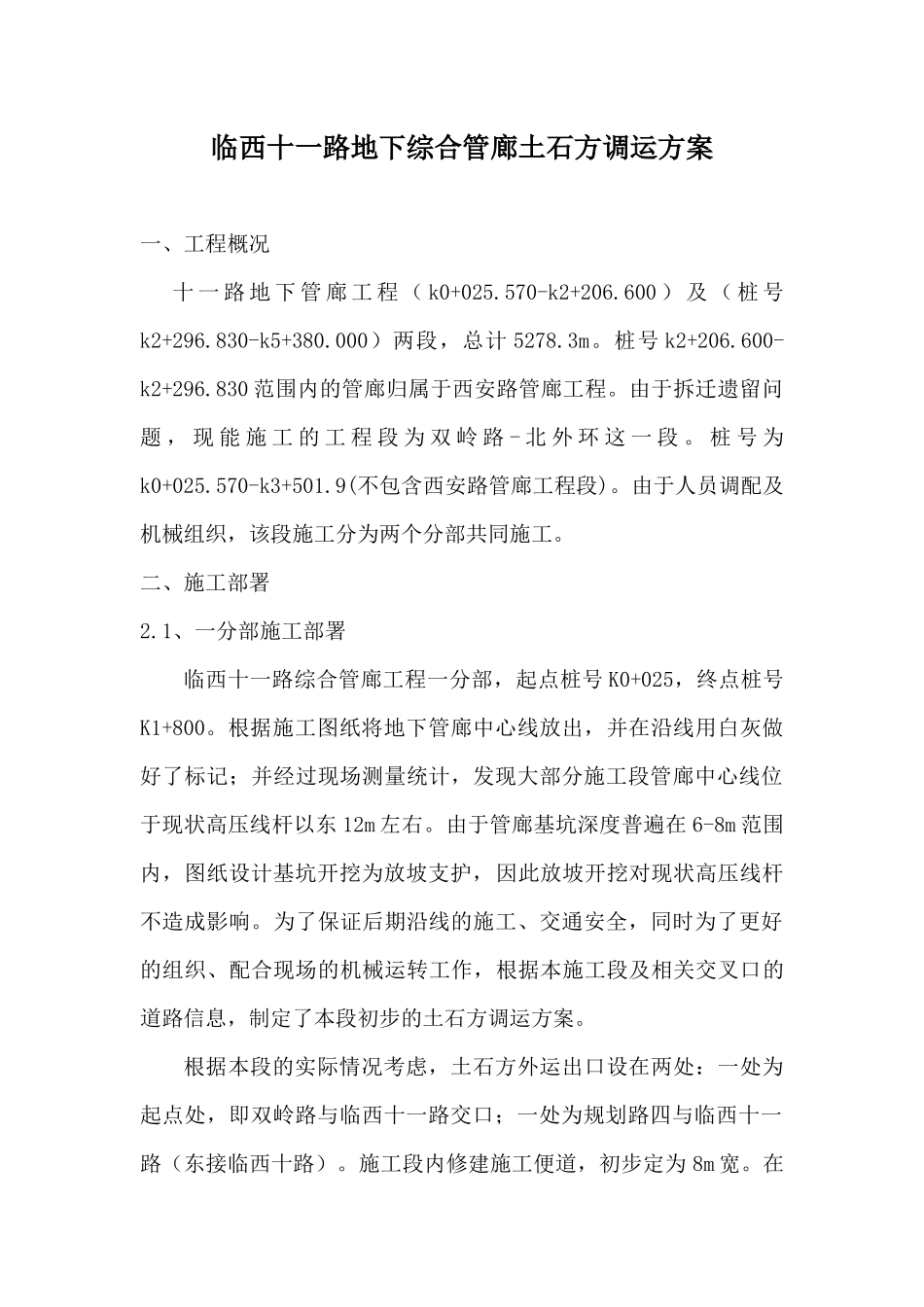

临西十一路地下综合管廊土石方调运方案一、工程概况十一路地下管廊工程(k0+025
570-k2+206
600)及(桩号k2+296
830-k5+380
000)两段,总计5278
桩号k2+206
600-k2+296
830范围内的管廊归属于西安路管廊工程
由于拆迁遗留问题,现能施工的工程段为双岭路-北外环这一段
桩号为k0+025
570-k3+501
9(不包含西安路管廊工程段)
由于人员调配及机械组织,该段施工分为两个分部共同施工
二、施工部署2
1、一分部施工部署临西十一路综合管廊工程一分部,起点桩号K0+025,终点桩号K1+800
根据施工图纸将地下管廊中心线放出,并在沿线用白灰做好了标记;并经过现场测量统计,发现大部分施工段管廊中心线位于现状高压线杆以东12m左右
由于管廊基坑深度普遍在6-8m范围内,图纸设计基坑开挖为放坡支护,因此放坡开挖对现状高压线杆不造成影响
为了保证后期沿线的施工、交通安全,同时为了更好的组织、配合现场的机械运转工作,根据本施工段及相关交叉口的道路信息,制定了本段初步的土石方调运方案
根据本段的实际情况考虑,土石方外运出口设在两处:一处为起点处,即双岭路与临西十一路交口;一处为规划路四与临西十一路(东接临西十路)
施工段内修建施工便道,初步定为8m宽

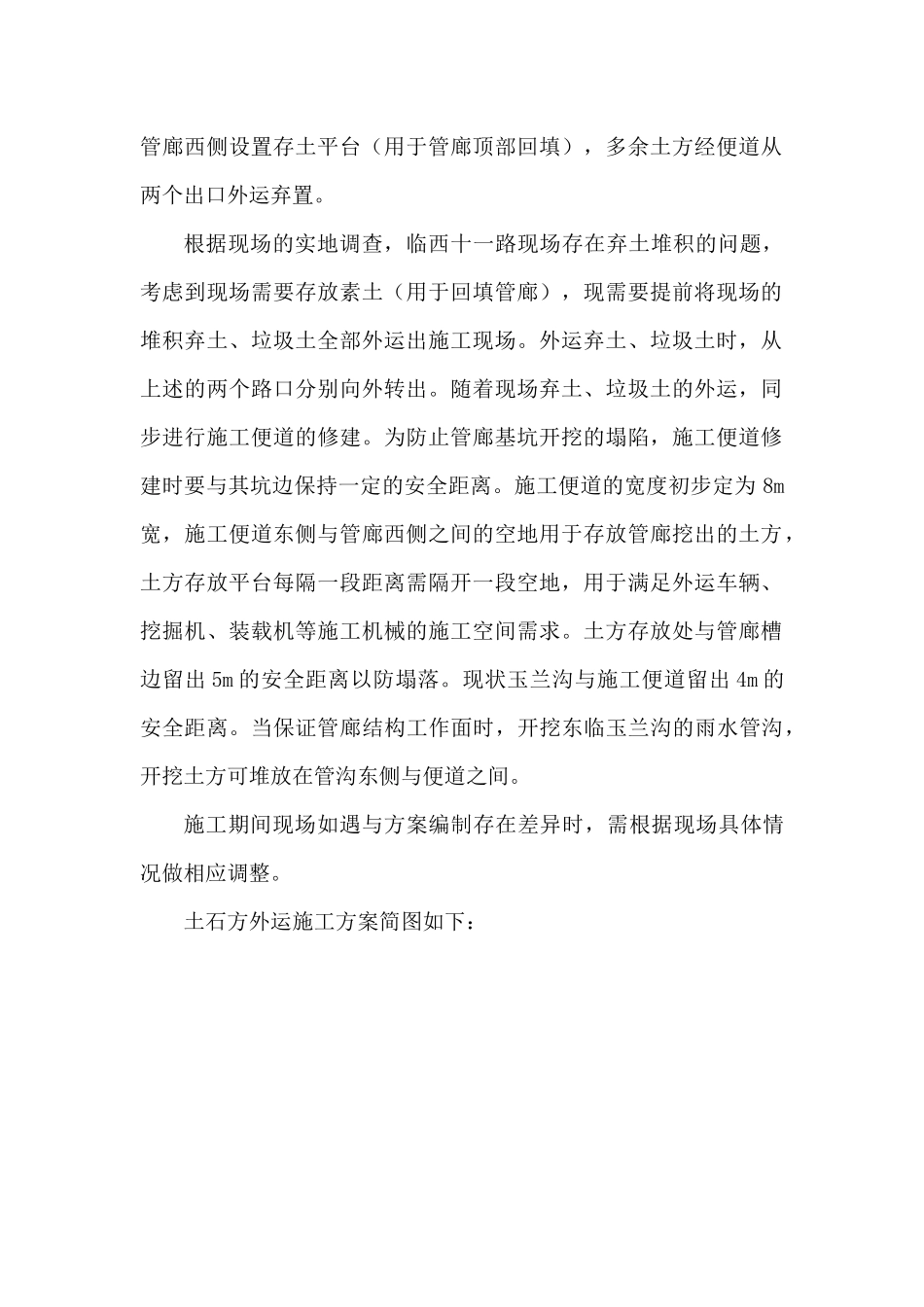

在管廊西侧设置存土平台(用于管廊顶部回填),多余土方经便道从两个出口外运弃置
根据现场的实地调查,临西十一路现场存在弃土堆积的问题,考虑到现场需要存放素土(用于回填管廊),现需要提前将现场的堆积弃土、垃圾土全部外运出施工现场
外运弃土、垃圾土时,从上述的两个路口分别向外转出
随着现场弃土、垃圾土的外运,同步进行施工便道的修建
为防止管廊基坑开挖的塌陷,施工便道修建时要与其坑边保持一定的安全距离

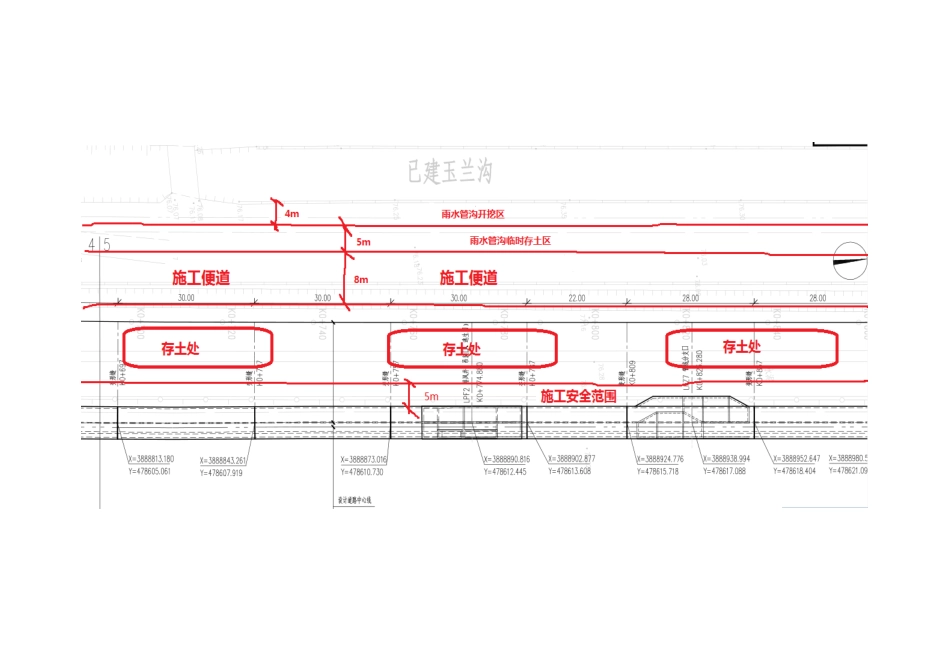

施工便道的宽度初步定为8m宽,施工便道东侧与管廊西侧之间的空地用于存放管廊挖出的土
