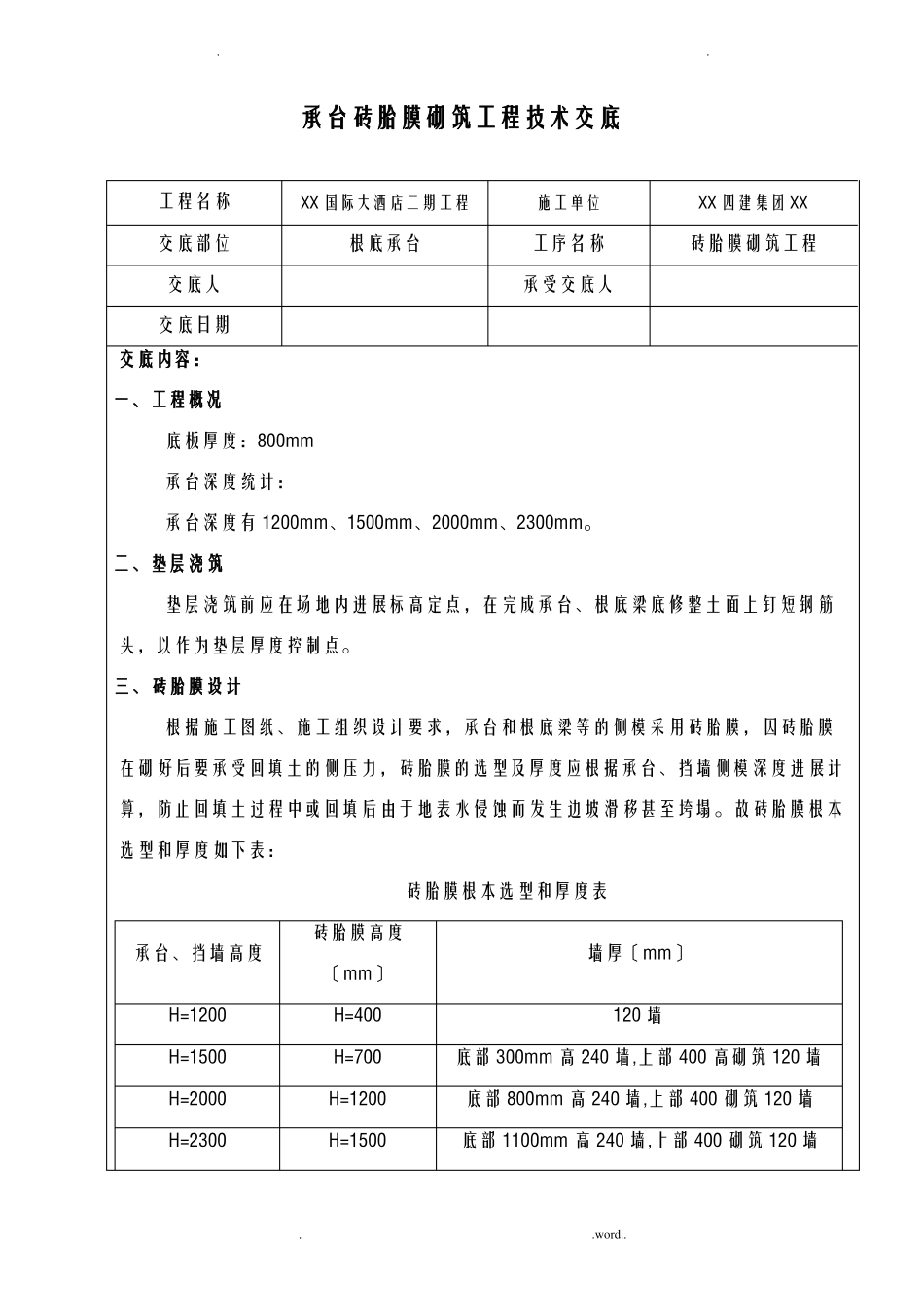

承台砖胎膜砌筑工程技术交底工程名称交底部位交底人交底日期交底内容:一、工程概况XX国际大酒店二期工程施工单位XX四建集团XX根底承台工序名称承受交底人砖胎膜砌筑工程底板厚度:800mm承台深度统计:承台深度有1200mm、1500mm、2000mm、2300mm
二、垫层浇筑垫层浇筑前应在场地内进展标高定点,在完成承台、根底梁底修整土面上钉短钢筋头,以作为垫层厚度控制点
三、砖胎膜设计根据施工图纸、施工组织设计要求,承台和根底梁等的侧模采用砖胎膜,因砖胎膜在砌好后要承受回填土的侧压力,砖胎膜的选型及厚度应根据承台、挡墙侧模深度进展计算,防止回填土过程中或回填后由于地表水侵蚀而发生边坡滑移甚至垮塌
故砖胎膜根本选型和厚度如下表:砖胎膜根本选型和厚度表承台、挡墙高度H=1200H=1500H=2000H=2300砖胎膜高度〔mm〕H=400H=700H=1200H=1500墙厚〔mm〕120墙底部300mm高240墙,上部400高砌筑120墙底部800mm高240墙,上部400砌筑120墙底部1100mm高240墙,上部400砌筑120墙
墙长超过3米必须在中部设置一道砖柱,砖柱为(墙厚+120)mm×(墙厚+120)mm
砖胎膜砌筑砂浆采用M5砂浆、Mu10砖砌筑
24小时前方才可填土打夯
注意:砖胎膜放样每侧放大20mm,以防止砖胎膜抹灰和防水及防水保护层施工后承台尺寸缩小

四、砖胎膜砌筑1、工艺流程拌制砂浆→施工准备〔放线、立皮数杆〕→排砖撂底→砌砖墙→自检、检验评定2、砖胎模砌筑砖胎模砌筑前,根底垫层外表应清扫干净,洒水湿润
先盘墙角,每次盘角高度不应超过五皮砖,随盘随靠平、吊直
放线时,在砖胎模内侧预留10mm的抹灰厚度,10mm防水保护层,保证承台构造截面尺寸

根据皮数杆最下面一层砖的底标高,拉线检查根底垫层外表标高,如第一层砖的水平灰缝大于2
