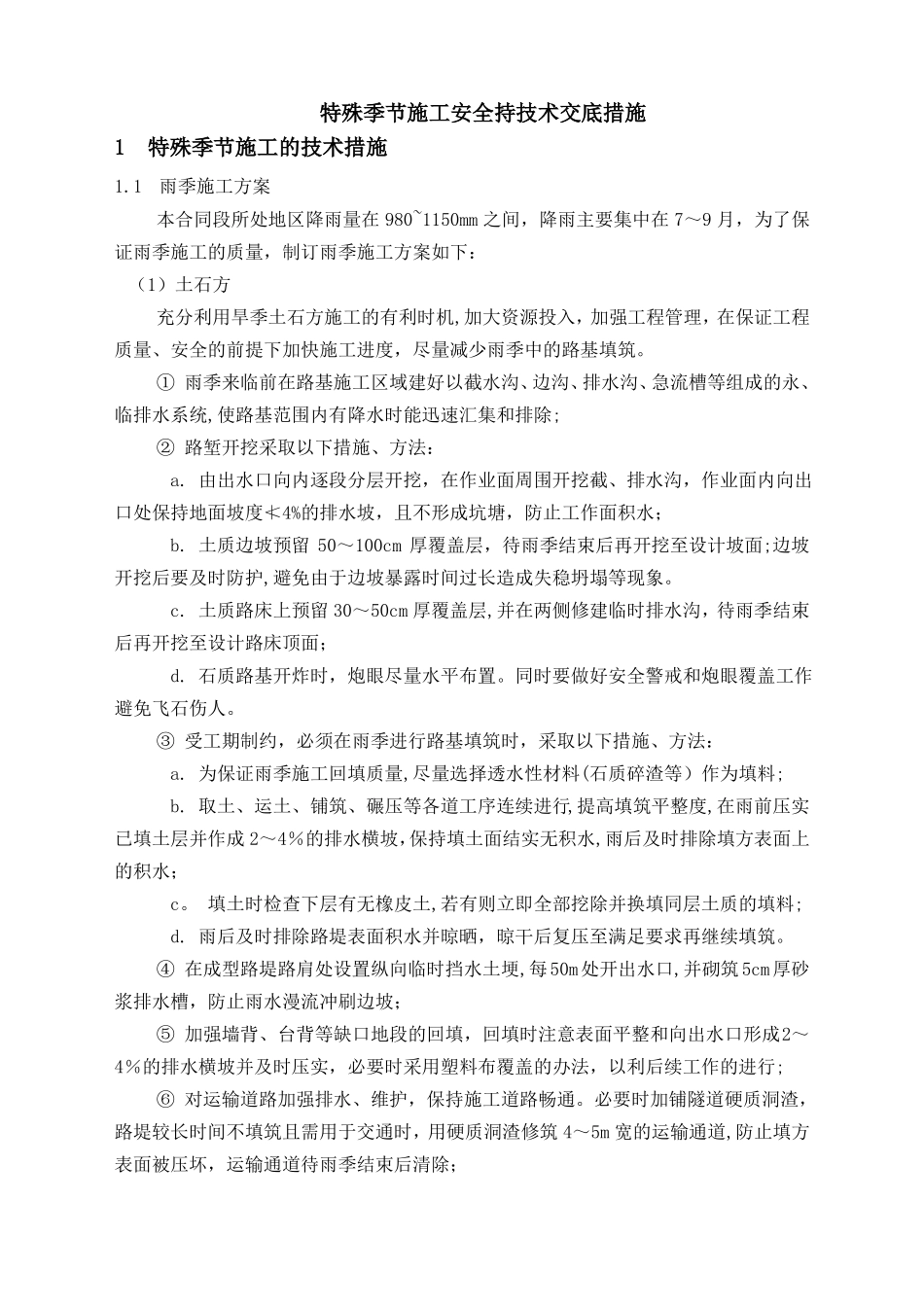

特殊季节施工安全持技术交底措施1特殊季节施工的技术措施1
1雨季施工方案本合同段所处地区降雨量在980~1150mm之间,降雨主要集中在7~9月,为了保证雨季施工的质量,制订雨季施工方案如下:(1)土石方充分利用旱季土石方施工的有利时机,加大资源投入,加强工程管理,在保证工程质量、安全的前提下加快施工进度,尽量减少雨季中的路基填筑
①雨季来临前在路基施工区域建好以截水沟、边沟、排水沟、急流槽等组成的永、临排水系统,使路基范围内有降水时能迅速汇集和排除;②路堑开挖采取以下措施、方法:a
由出水口向内逐段分层开挖,在作业面周围开挖截、排水沟,作业面内向出口处保持地面坡度≮4%的排水坡,且不形成坑塘,防止工作面积水;b
土质边坡预留50~100cm厚覆盖层,待雨季结束后再开挖至设计坡面;边坡开挖后要及时防护,避免由于边坡暴露时间过长造成失稳坍塌等现象
土质路床上预留30~50cm厚覆盖层,并在两侧修建临时排水沟,待雨季结束后再开挖至设计路床顶面;d
石质路基开炸时,炮眼尽量水平布置
同时要做好安全警戒和炮眼覆盖工作避免飞石伤人
③受工期制约,必须在雨季进行路基填筑时,采取以下措施、方法:a
为保证雨季施工回填质量,尽量选择透水性材料(石质碎渣等)作为填料;b
取土、运土、铺筑、碾压等各道工序连续进行,提高填筑平整度,在雨前压实已填土层并作成2~4%的排水横坡,保持填土面结实无积水,雨后及时排除填方表面上的积水;c
填土时检查下层有无橡皮土,若有则立即全部挖除并换填同层土质的填料;d
雨后及时排除路堤表面积水并晾晒,晾干后复压至满足要求再继续填筑

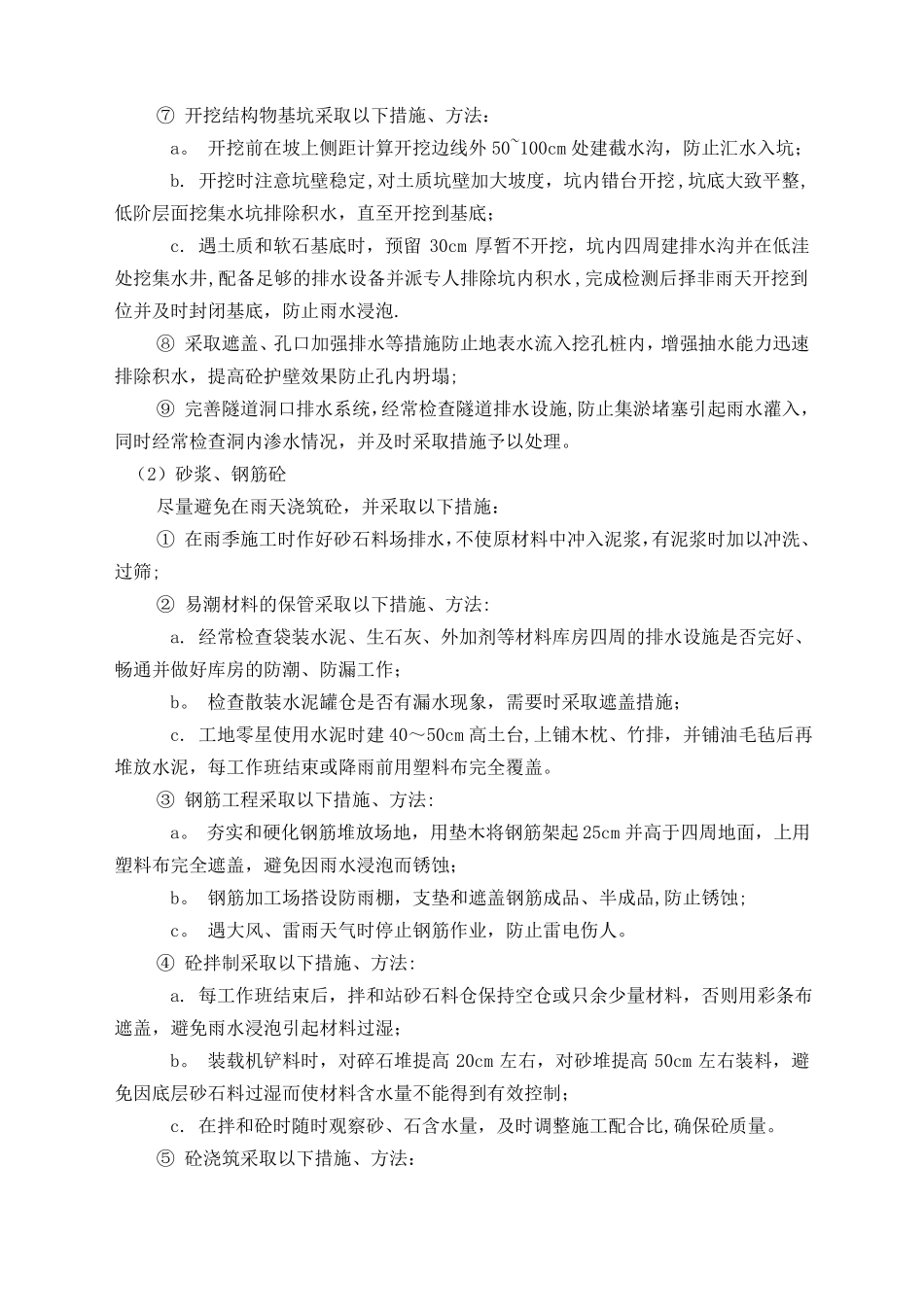

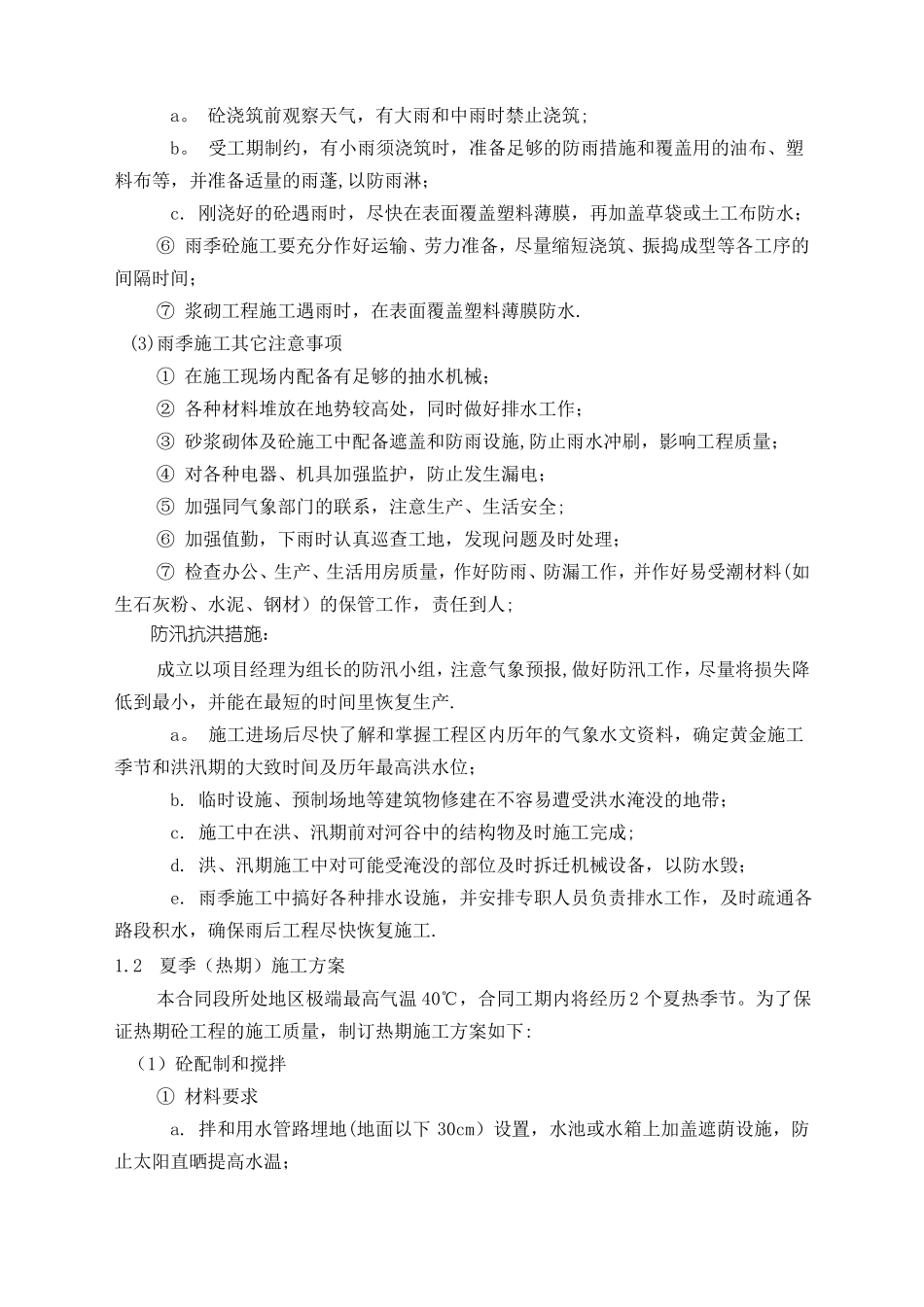

④在成型路堤路肩处设置纵向临时挡水土埂,每50m处开出水口,并砌筑5cm厚砂浆排水槽,防止雨水漫流冲刷边坡;⑤加强墙背、台背等缺口地段的回填,回填时注意表面平整和向出水口形成2~4%的排水横坡并及时压实,必要时采用塑料布覆盖的办法,以
