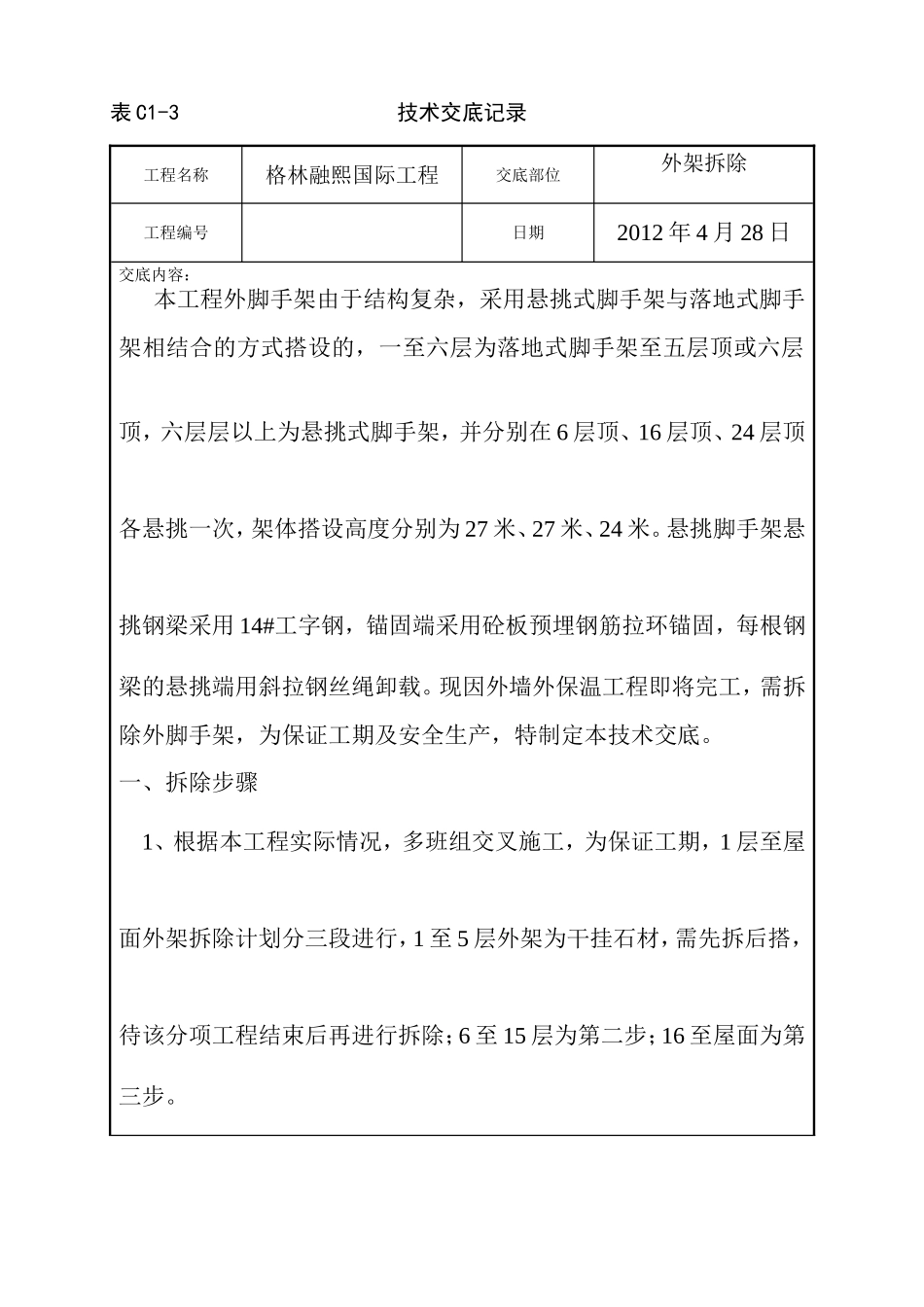

表C1-3技术交底记录工程名称格林融熙国际工程交底部位外架拆除工程编号日期2012年4月28日交底内容:本工程外脚手架由于结构复杂,采用悬挑式脚手架与落地式脚手架相结合的方式搭设的,一至六层为落地式脚手架至五层顶或六层顶,六层层以上为悬挑式脚手架,并分别在6层顶、16层顶、24层顶各悬挑一次,架体搭设高度分别为27米、27米、24米
悬挑脚手架悬挑钢梁采用14#工字钢,锚固端采用砼板预埋钢筋拉环锚固,每根钢梁的悬挑端用斜拉钢丝绳卸载
现因外墙外保温工程即将完工,需拆除外脚手架,为保证工期及安全生产,特制定本技术交底
一、拆除步骤1、根据本工程实际情况,多班组交叉施工,为保证工期,1层至屋面外架拆除计划分三段进行,1至5层外架为干挂石材,需先拆后搭,待该分项工程结束后再进行拆除;6至15层为第二步;16至屋面为第三步

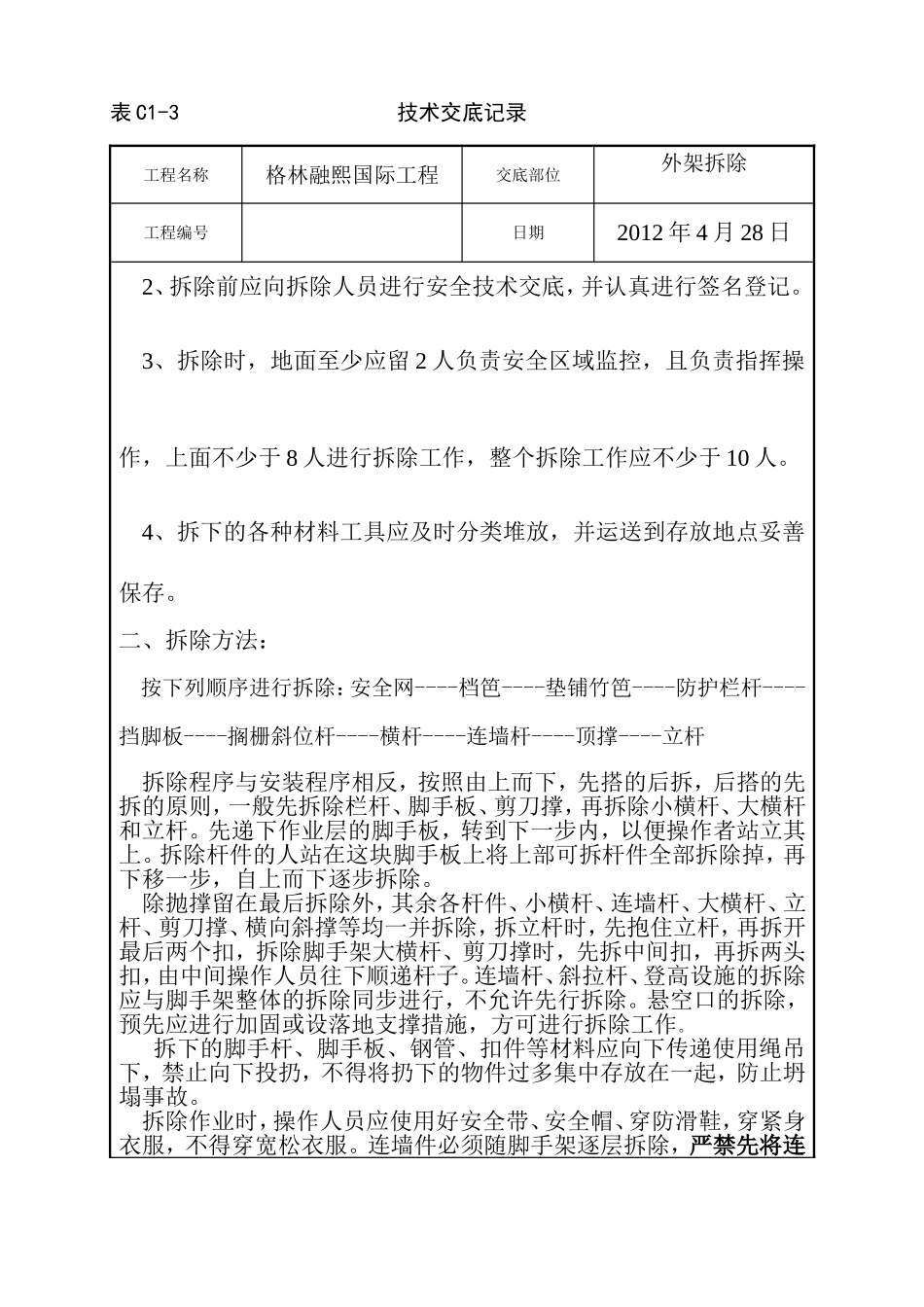

表C1-3技术交底记录工程名称格林融熙国际工程交底部位外架拆除工程编号日期2012年4月28日2、拆除前应向拆除人员进行安全技术交底,并认真进行签名登记
3、拆除时,地面至少应留2人负责安全区域监控,且负责指挥操作,上面不少于8人进行拆除工作,整个拆除工作应不少于10人
4、拆下的各种材料工具应及时分类堆放,并运送到存放地点妥善保存
二、拆除方法:按下列顺序进行拆除:安全网----档笆----垫铺竹笆----防护栏杆----挡脚板----搁栅斜位杆----横杆----连墙杆----顶撑----立杆拆除程序与安装程序相反,按照由上而下,先搭的后拆,后搭的先拆的原则,一般先拆除栏杆、脚手板、剪刀撑,再拆除小横杆、大横杆和立杆
先递下作业层的脚手板,转到下一步内,以便操作者站立其上
拆除杆件的人站在这块脚手板上将上部可拆杆件全部拆除掉,再下移一步,自上而下逐步拆除

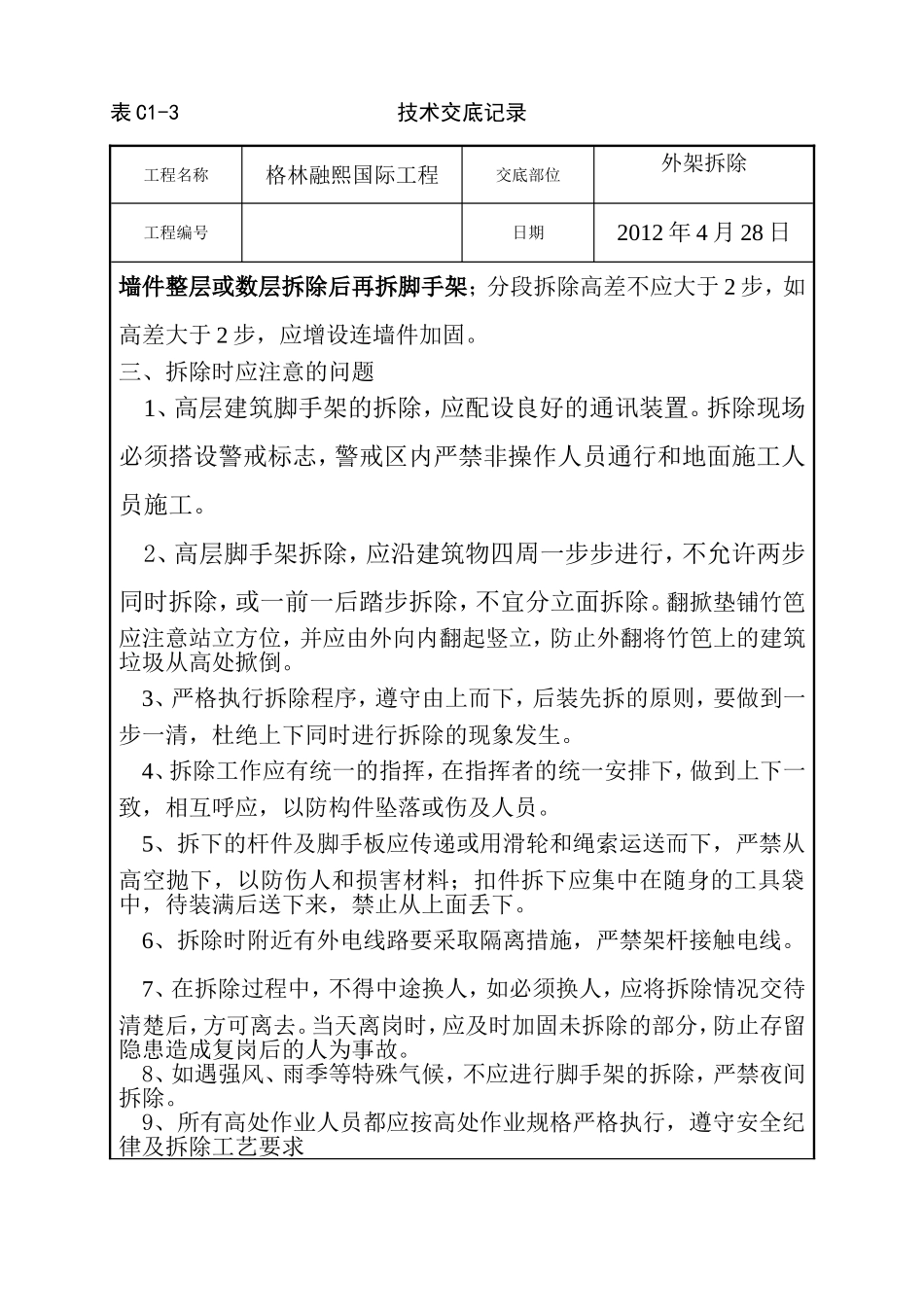

除抛撑留在最后拆除外,其余各杆件、小横杆、连墙杆、大横杆、立杆、剪刀撑、横向斜撑等均一并拆除,拆立杆时,
