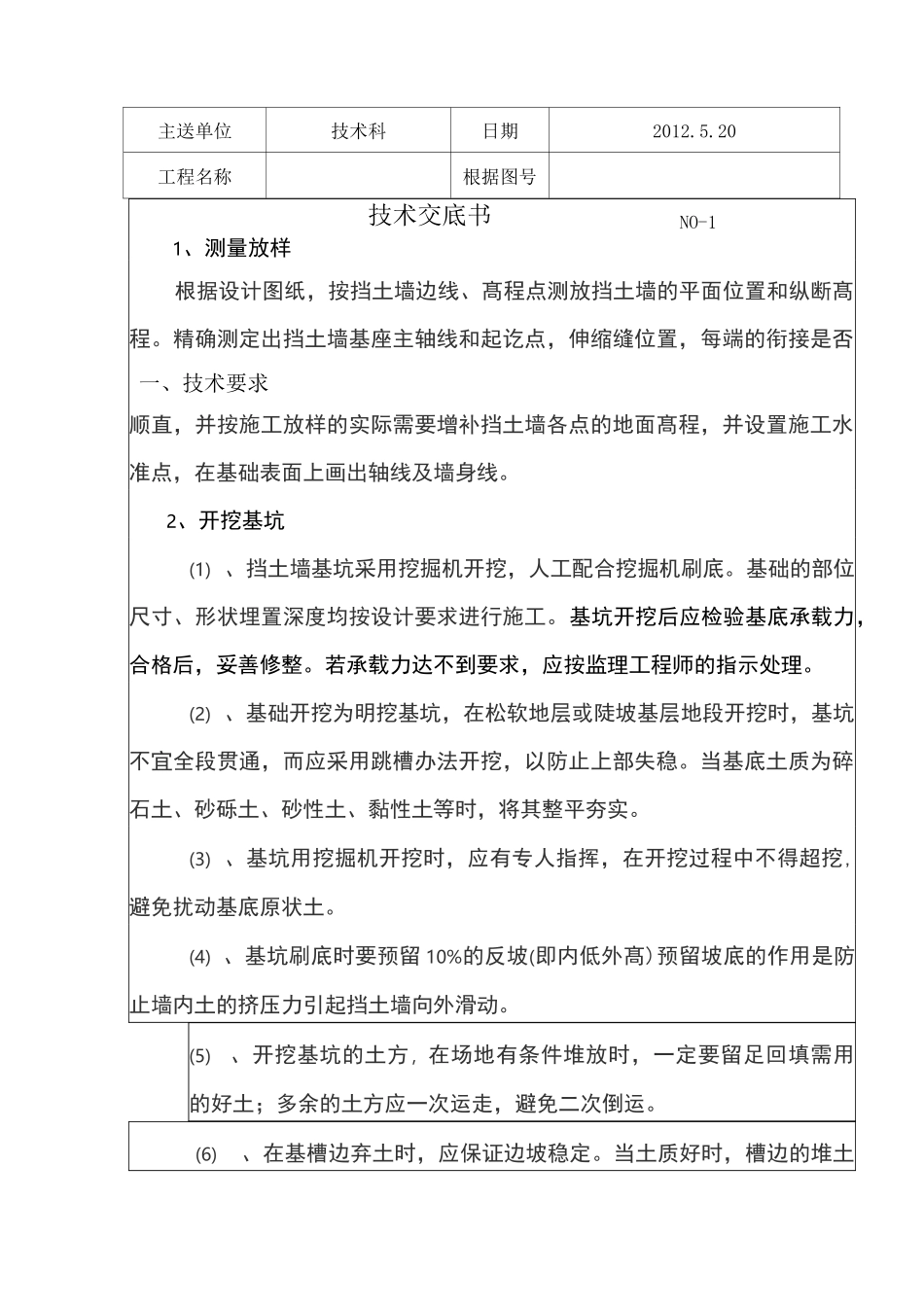

20工程名称根据图号1、测量放样根据设计图纸,按挡土墙边线、髙程点测放挡土墙的平面位置和纵断髙程
精确测定出挡土墙基座主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补挡土墙各点的地面髙程,并设置施工水准点,在基础表面上画出轴线及墙身线
2、开挖基坑(1)、挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底
基础的部位尺寸、形状埋置深度均按设计要求进行施工
基坑开挖后应检验基底承载力,合格后,妥善修整
若承载力达不到要求,应按监理工程师的指示处理
(2)、基础开挖为明挖基坑,在松软地层或陡坡基层地段开挖时,基坑不宜全段贯通,而应采用跳槽办法开挖,以防止上部失稳
当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实
(3)、基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土
(4)、基坑刷底时要预留10%的反坡(即内低外髙)预留坡底的作用是防止墙内土的挤压力引起挡土墙向外滑动
(5)、开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运
(6)、在基槽边弃土时,应保证边坡稳定

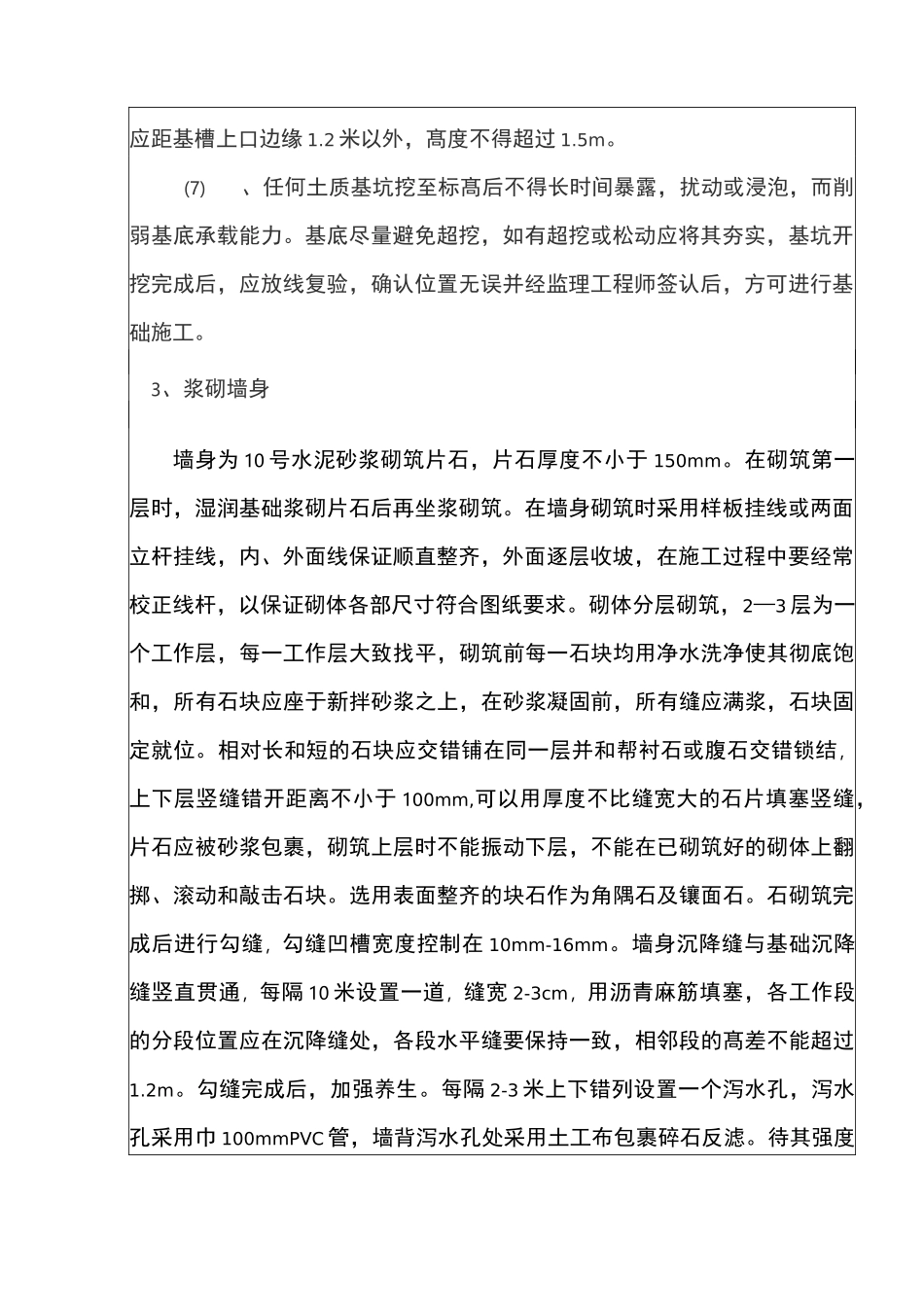

当土质好时,槽边的堆土技术交底书NO-1一、技术要求应距基槽上口边缘1
2米以外,髙度不得超过1
(7)、任何土质基坑挖至标髙后不得长时间暴露,扰动或浸泡,而削弱基底承载能力
基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工
3、浆砌墙身墙身为10号水泥砂浆砌筑片石,片石厚度不小于150mm
在砌筑第一层时,湿润基础浆砌片石后再坐浆砌筑
在墙身砌筑时采用样板挂线或两面立杆挂线,内、外面线保证顺直整齐,外面逐层收坡,在施工过程中要经常校正线杆,以保证砌体各部尺寸符合图纸要求
砌体分层砌筑,2—3层为一个
