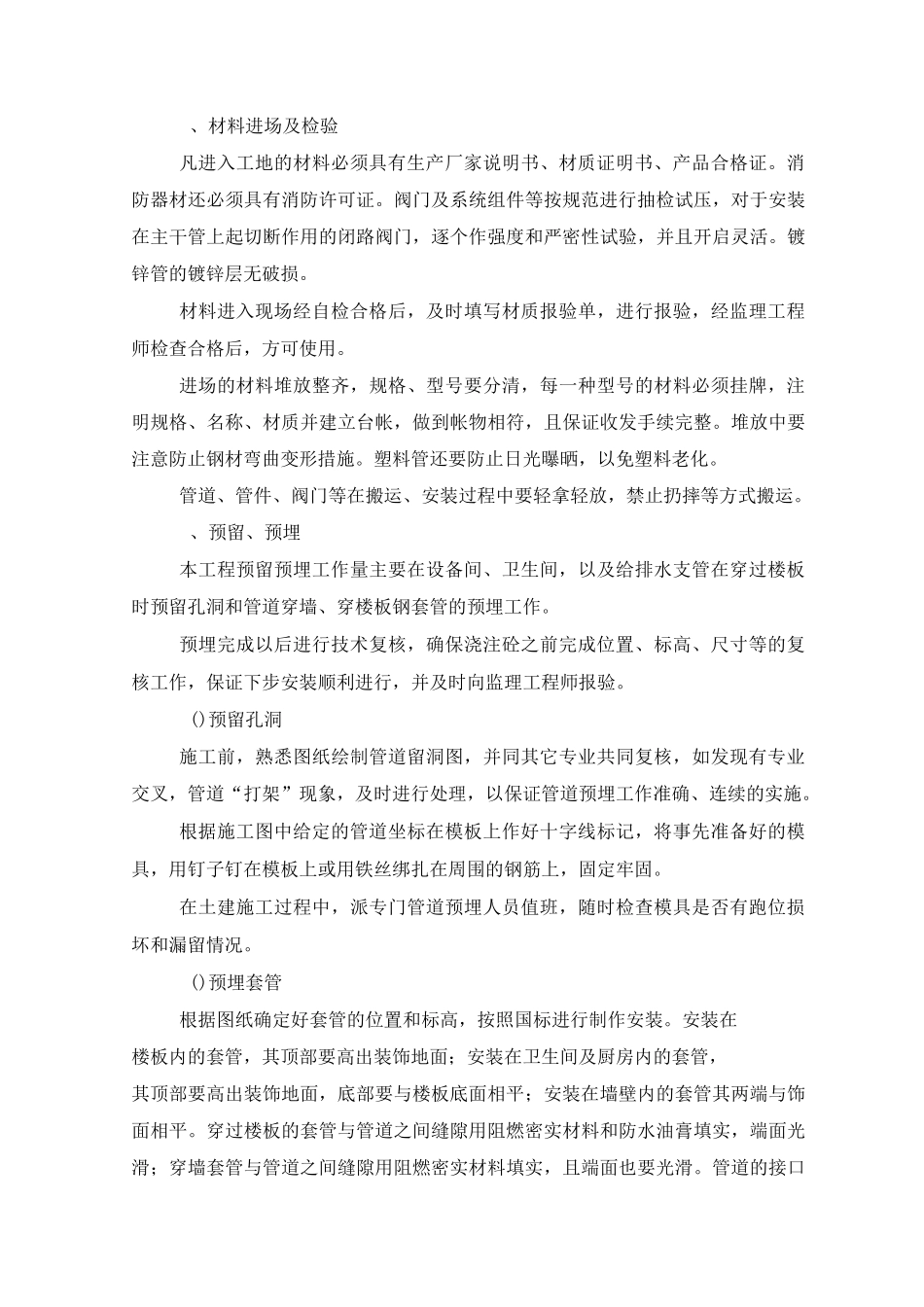

主要施工方案与技术措施一、安装部分拆除、拆除前熟悉设计图,确认电线断电、附着的管道断水;、拆除灯具时采用人字梯(需由一个人扶稳梯子并协助拆除)、单管荧光灯拆除时先将灯管取下再拆除灯架并剪断电线并用绝缘胶布缠绕,单管荧光灯拆除时必须保证灯管完好,拆除完成后统一堆放。、吸顶灯拆除时先将灯罩拆下再取灯源,最后拆下灯架剪断电线并用绝缘胶布缠绕,拆除完成后统一堆放。、照明开关、插座拆除、风扇风扇开关时先将外口取下放松螺栓厚剪掉电线并用绝缘胶布缠绕,拆除完成后统一堆放。、线槽、电气管线时先将固定卡子拔掉再拆除,可先将扯出再左右切断管、槽,拆除完成后统一运至楼下堆放。二、拆除物的清理、拆除后的材料、设备存放于现场设置的封闭垃圾站内,利用晚上点至次日点的时间由有资质的回收单位进行回收清运。在晚上运输时车辆不能按喇叭,要将车辆的噪音控制到最小。、清运垃圾时进行洒水和袋装,进行人工搬运至指定的堆放地点,不能任意抛撒,减少扬尘。、将袋装垃圾用人工抬运进车上,严禁抛起投入车内,产生噪音。垃圾清运人员不得大声呼喊和用铁锹直接将大块垃圾抛入车内。、车辆开出后,要将拆除物堆放地点进行打扫和用水冲洗干净,保持现场整洁。车辆装运垃圾时最高处应低于车帮,清运的车辆要用苫布进行严密的覆盖,对进出场的车辆进行冲洗,不得带泥离开施工现场等措施控制扬尘污染。第一节给排水安装、施工准备施工前,首先组织技术人员熟悉图纸,了解设计意图及确定主要施工方法,并对图纸不清楚、不明白的地方提出进行图纸会审;根据图纸及现行施工规范编制施工组织设计,对施工难点编制专题作业指导书,对工人作好施工及安全技术交底,并根据现场情况配备机械设备及计量器具。、材料进场及检验凡进入工地的材料必须具有生产厂家说明书、材质证明书、产品合格证。消防器材还必须具有消防许可证。阀门及系统组件等按规范进行抽检试压,对于安装在主干管上起切断作用的闭路阀门,逐个作强度和严密性试验,并且开启灵活。镀锌管的镀锌层无破损。材料进入现场经自检合格后,及时填写材质报验单,进行报验,经监理工程师检查合格后,方可使用。进场的材料堆放整齐,规格、型号要分清,每一种型号的材料必须挂牌,注明规格、名称、材质并建立台帐,做到帐物相符,且保证收发手续完整。堆放中要注意防止钢材弯曲变形措施。塑料管还要防止日光曝晒,以免塑料老化。管道、管件、阀门等在搬运、安装过程中要轻拿轻放,禁止扔摔等方式搬运。、预留、预埋本工程预留预埋工作量主要在设备间、卫生间,以及给排水支管在穿过楼板时预留孔洞和管道穿墙、穿楼板钢套管的预埋工作。预埋完成以后进行技术复核,确保浇注砼之前完成位置、标高、尺寸等的复核工作,保证下步安装顺利进行,并及时向监理工程师报验。()预留孔洞施工前,熟悉图纸绘制管道留洞图,并同其它专业共同复核,如发现有专业交叉,管道“打架”现象,及时进行处理,以保证管道预埋工作准确、连续的实施。根据施工图中给定的管道坐标在模板上作好十字线标记,将事先准备好的模具,用钉子钉在模板上或用铁丝绑扎在周围的钢筋上,固定牢固。在土建施工过程中,派专门管道预埋人员值班,随时检查模具是否有跑位损坏和漏留情况。()预埋套管根据图纸确定好套管的位置和标高,按照国标进行制作安装。安装在楼板内的套管,其顶部要高出装饰地面;安装在卫生间及厨房内的套管,其顶部要高出装饰地面,底部要与楼板底面相平;安装在墙壁内的套管其两端与饰面相平。穿过楼板的套管与管道之间缝隙用阻燃密实材料和防水油膏填实,端面光滑;穿墙套管与管道之间缝隙用阻燃密实材料填实,且端面也要光滑。管道的接口不得设在套管内。钢套管等预埋件,要固定牢固,并两端封堵好,派专人检查,以防浇注砼时出现移位或进入砼堵塞套管的情况。、管道预制为了提高施工效率,加快施工进度,须根据工程进度计划的要求组织安排在预制场地集中进行预制,预制件要便于运输及安装。预制前先按图纸设计的管线,确定可行的具体预制件品种及长度;预制的半成品要标注清楚编号,分批分类存放,运输和安装中要注意保护预制件,以...
