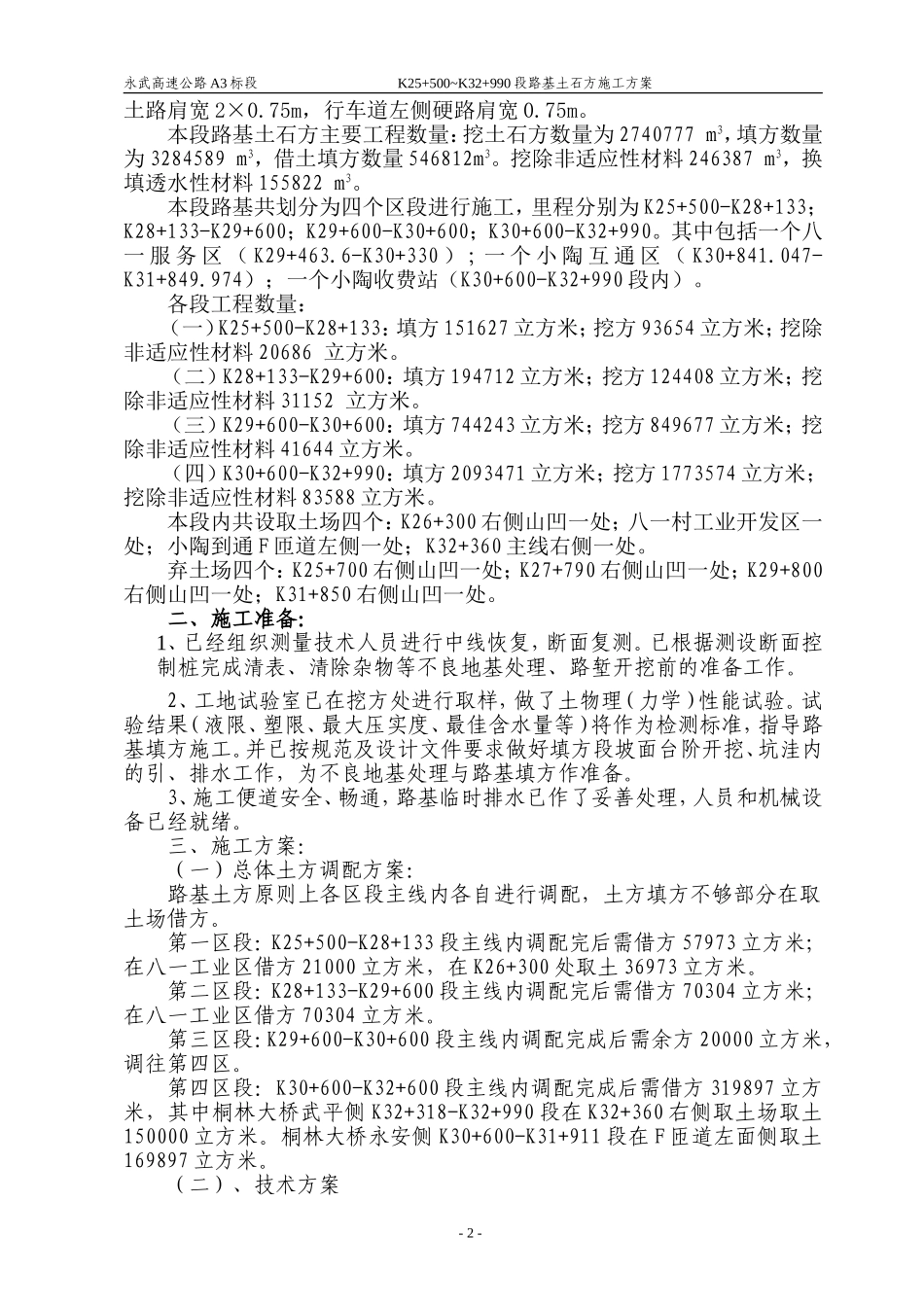

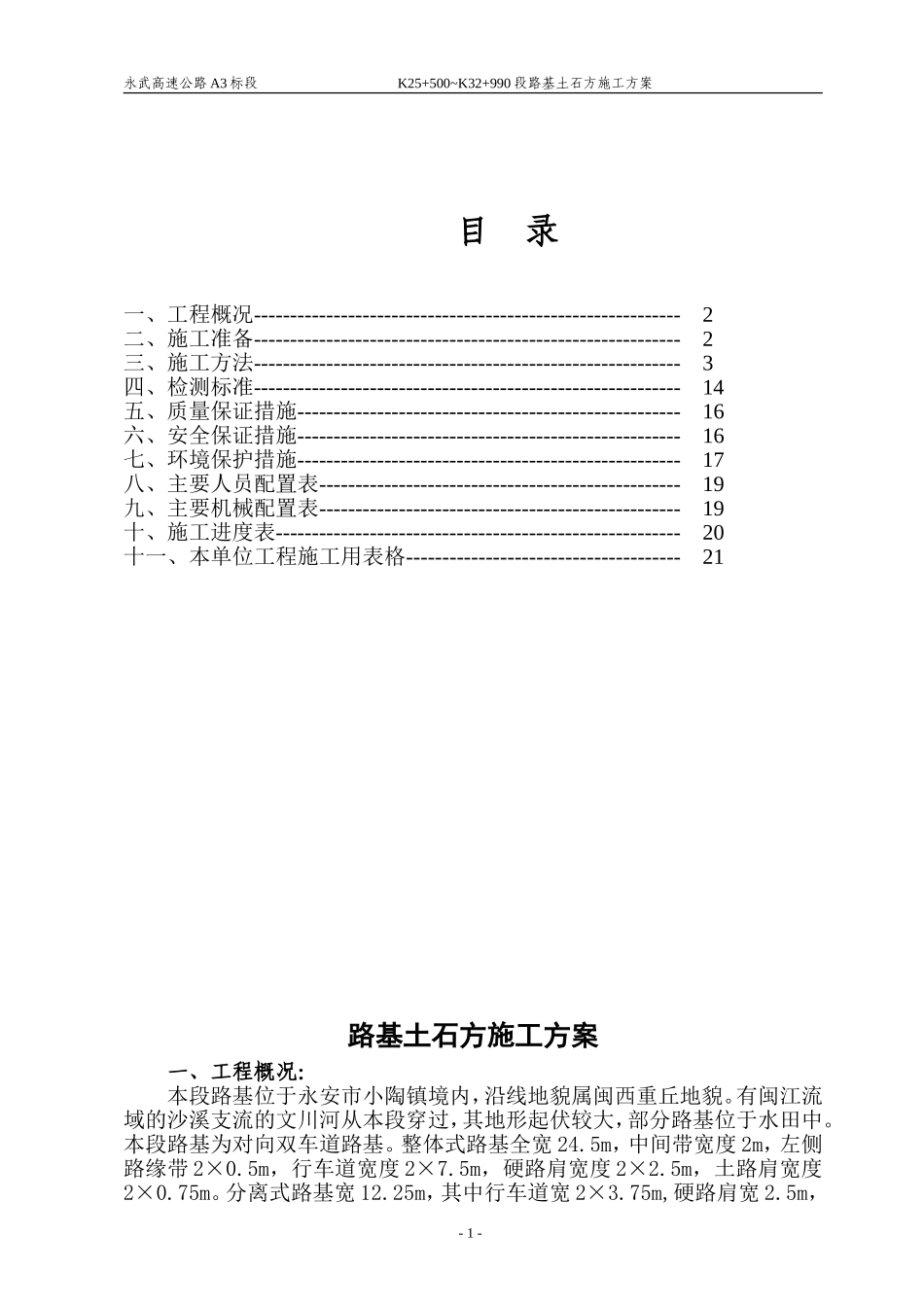

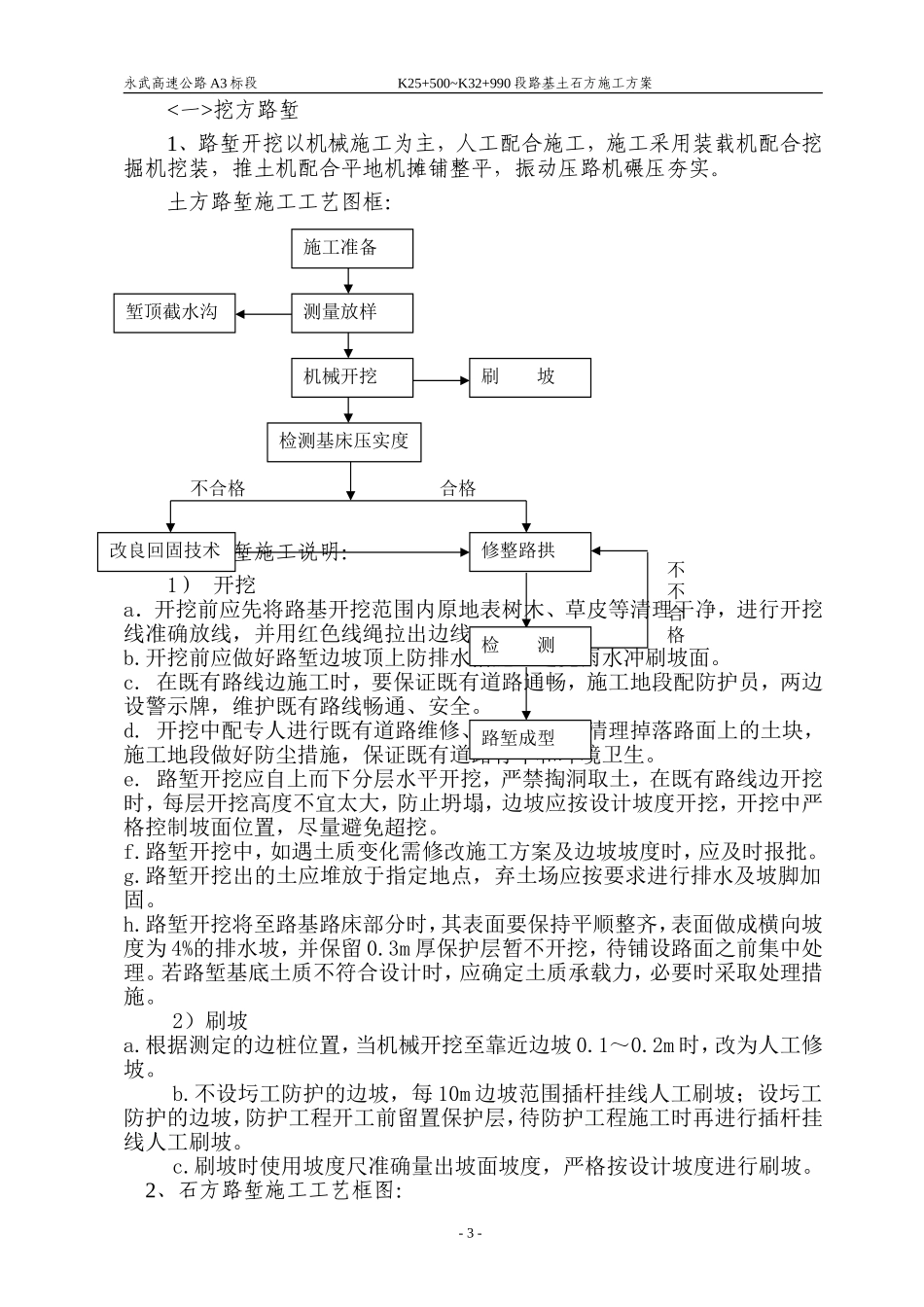

永武高速公路A3标段K25+500~K32+990段路基土石方施工方案目录一、工程概况-----------------------------------------------------------2二、施工准备-----------------------------------------------------------2三、施工方法-----------------------------------------------------------3四、检测标准-----------------------------------------------------------14五、质量保证措施-----------------------------------------------------16六、安全保证措施-----------------------------------------------------16七、环境保护措施-----------------------------------------------------17八、主要人员配置表--------------------------------------------------19九、主要机械配置表--------------------------------------------------19十、施工进度表--------------------------------------------------------20十一、本单位工程施工用表格--------------------------------------21路基土石方施工方案一、工程概况:本段路基位于永安市小陶镇境内,沿线地貌属闽西重丘地貌。有闽江流域的沙溪支流的文川河从本段穿过,其地形起伏较大,部分路基位于水田中。本段路基为对向双车道路基。整体式路基全宽24.5m,中间带宽度2m,左侧路缘带2×0.5m,行车道宽度2×7.5m,硬路肩宽度2×2.5m,土路肩宽度2×0.75m。分离式路基宽12.25m,其中行车道宽2×3.75m,硬路肩宽2.5m,-1-永武高速公路A3标段K25+500~K32+990段路基土石方施工方案土路肩宽2×0.75m,行车道左侧硬路肩宽0.75m。本段路基土石方主要工程数量:挖土石方数量为2740777m3,填方数量为3284589m3,借土填方数量546812m3。挖除非适应性材料246387m3,换填透水性材料155822m3。本段路基共划分为四个区段进行施工,里程分别为K25+500-K28+133;K28+133-K29+600;K29+600-K30+600;K30+600-K32+990。其中包括一个八一服务区(K29+463.6-K30+330);一个小陶互通区(K30+841.047-K31+849.974);一个小陶收费站(K30+600-K32+990段内)。各段工程数量:(一)K25+500-K28+133:填方151627立方米;挖方93654立方米;挖除非适应性材料20686立方米。(二)K28+133-K29+600:填方194712立方米;挖方124408立方米;挖除非适应性材料31152立方米。(三)K29+600-K30+600:填方744243立方米;挖方849677立方米;挖除非适应性材料41644立方米。(四)K30+600-K32+990:填方2093471立方米;挖方1773574立方米;挖除非适应性材料83588立方米。本段内共设取土场四个:K26+300右侧山凹一处;八一村工业开发区一处;小陶到通F匝道左侧一处;K32+360主线右侧一处。弃土场四个:K25+700右侧山凹一处;K27+790右侧山凹一处;K29+800右侧山凹一处;K31+850右侧山凹一处。二、施工准备:1、已经组织测量技术人员进行中线恢复,断面复测。已根据测设断面控制桩完成清表、清除杂物等不良地基处理、路堑开挖前的准备工作。2、工地试验室已在挖方处进行取样,做了土物理(力学)性能试验。试验结果(液限、塑限、最大压实度、最佳含水量等)将作为检测标准,指导路基填方施工。并已按规范及设计文件要求做好填方段坡面台阶开挖、坑洼内的引、排水工作,为不良地基处理与路基填方作准备。3、施工便道安全、畅通,路基临时排水已作了妥善处理,人员和机械设备已经就绪。三、施工方案:(一)总体土方调配方案:路基土方原则上各区段主线内各自进行调配,土方填方不够部分在取土场借方。第一区段:K25+500-K28+133段主线内调配完后需借方57973立方米;在八一工业区借方21000立方米,在K26+300处取土36973立方米。第二区段:K28+133-K29+600段主线内调配完后需借方70304立方米;在八一工业区借方70304立方米。第三区段:K29+600-K30+600段主线内调配完成后需余方20000立方米,调往第四区。第四区段:K30+600-K32+600段主线内调配完成后需借方319897立方米,其中桐林大桥武平侧K32+318-K32+990段在K32+360右侧取土场取土150000立方米。桐林大桥永安侧K30+600-K31+911段在F匝道左面侧取土169897立方米。(二)、技术方案-2-永武高速公路A3标段K25+...
