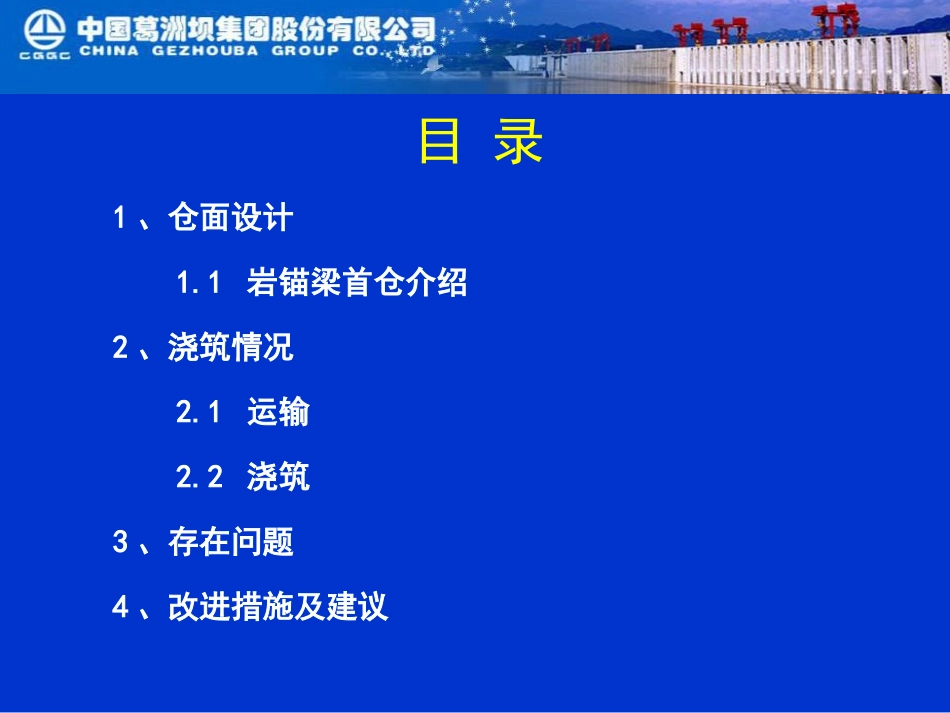

金沙江乌东德水电站左岸地下电站工程中国葛洲坝集团乌东德施工局混凝土项目部2014年9月左岸地下电站主厂房岩锚梁首仓混凝土施工总结目录1、仓面设计1
1岩锚梁首仓介绍2、浇筑情况2
2浇筑3、存在问题4、改进措施及建议1、仓面设计1
1岩锚梁首仓介绍岩锚梁首仓位于左岸地下电站主厂房第三层,起止桩号为K1+000
000~K1+008
岩锚梁为钢筋混凝土牛腿结构,牛腿底部高程835
97m,顶面高程839
60m,高3
63m,梁面宽2
20m,顶部设有25cm厚二期钢纤维混凝土
本仓长为8m,仓面尺寸为2
20m×8m,面16
本仓采用平浇法施工,层厚控制在40cm,浇筑的混凝土标号分为两种,一期浇筑砼标号为C30/二F100,塌落度均为12~14cm,二期浇筑的钢纤维砼标号为CF30/一F100(钢钎维含量为45kg/m3),塌落度均为12~14cm
2针对首仓出现问题的改进1)、为保证后期开挖岩锚梁底部有防护措施在底部散装钢模板上面铺设一层竹胶合板,减少后续下层开挖爆破时底面的破坏
竹胶合板采用射钉枪进行分缝拼接加固,缝隙2mm采用原子灰进行填缝抹平确保底模成镜面;•2)、为防止后期爆破震动使竹胶合板掉落伤人,建议在竹胶合板上布置木螺钉,利用匝丝将木螺钉与①号钢筋绑扎牢固;3)、为防止竹胶合板在浇灰过程中起拱,可在①号钢筋与竹胶合板间事先垫砂浆垫块
4)排架支撑体系、三角柱、底模、竹胶合板及侧模加固成一整体,同时对其进行验收并加固到位,防止偏差,确保底板平整度
5)在岩锚梁侧边模板施工中,外露拉条及支撑采用可拆卸套筒螺杆
6)针对墙上的局部预应力锚杆竖向位置局部发生偏差,建议在钢筋工序施工前,依照图纸要求,对预应力锚杆定位控制,减少和钢筋工序间的干扰,从而确保混凝土浇筑成型后外观质量
5)指定专业的抹面工对顶面进行抹面
6)在20×20cm
