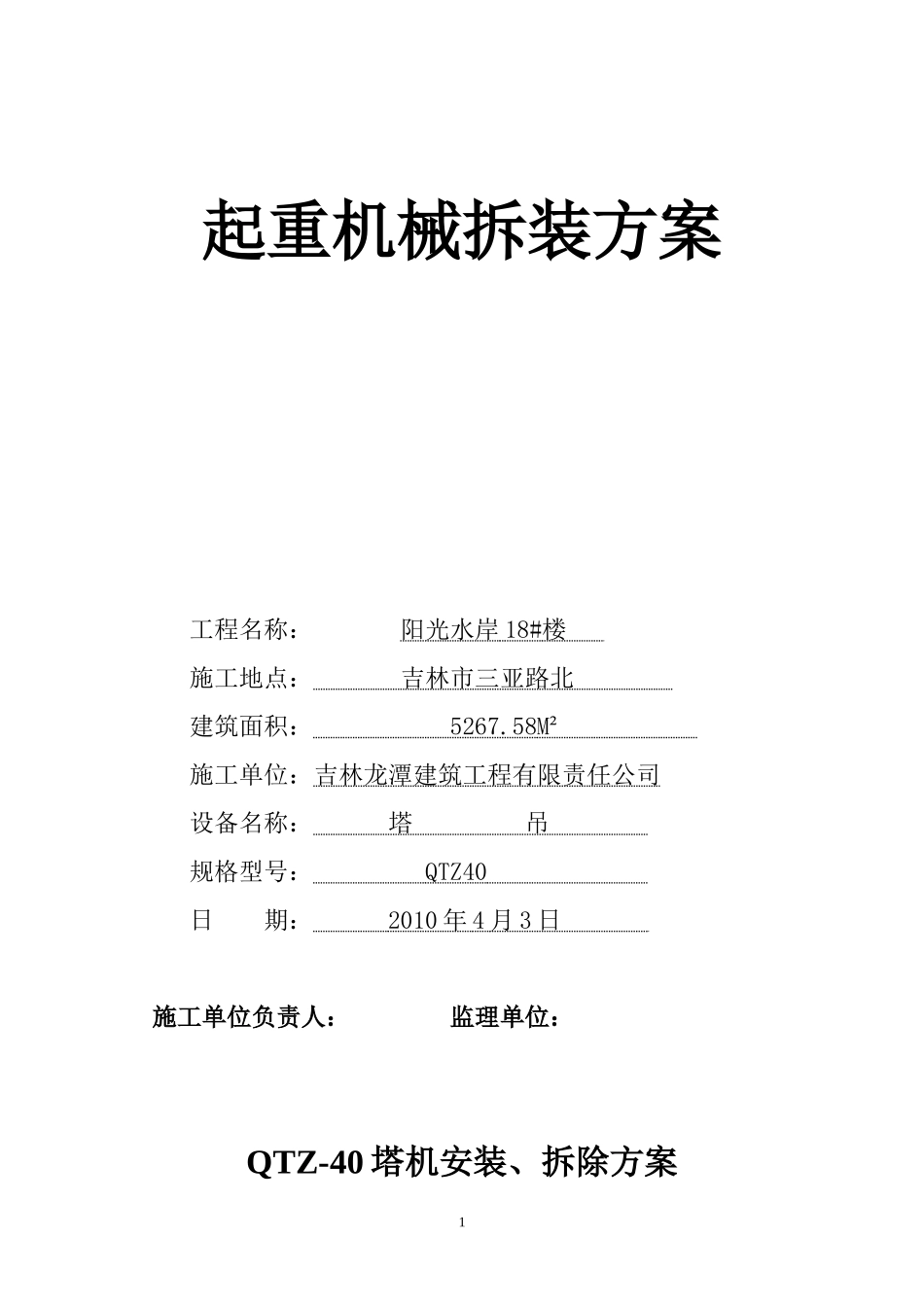

起重机械拆装方案工程名称:阳光水岸18#楼施工地点:吉林市三亚路北建筑面积:5267

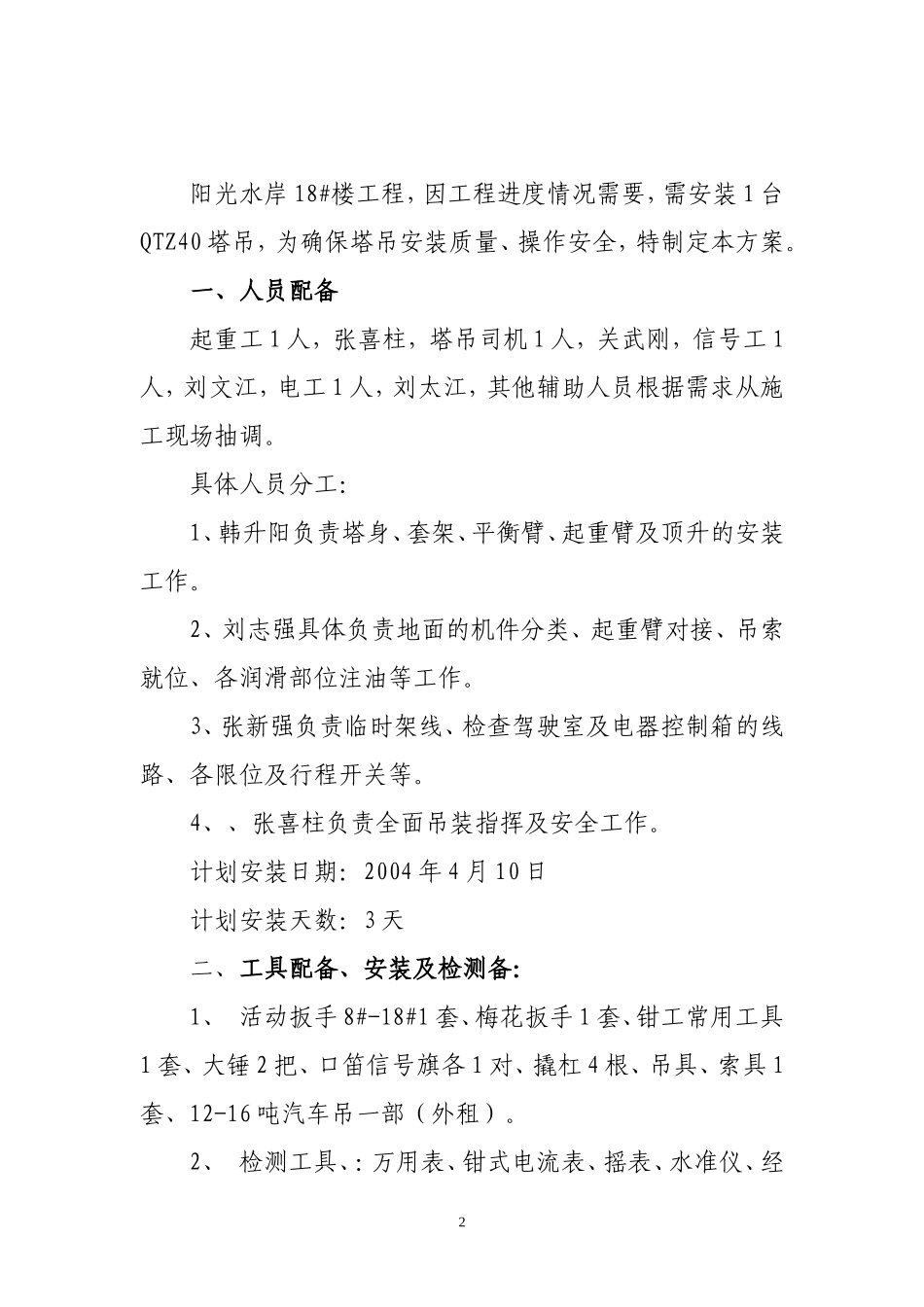

58M²施工单位:吉林龙潭建筑工程有限责任公司设备名称:塔吊规格型号:QTZ40日期:2010年4月3日施工单位负责人:监理单位:QTZ-40塔机安装、拆除方案1阳光水岸18#楼工程,因工程进度情况需要,需安装1台QTZ40塔吊,为确保塔吊安装质量、操作安全,特制定本方案
一、人员配备起重工1人,张喜柱,塔吊司机1人,关武刚,信号工1人,刘文江,电工1人,刘太江,其他辅助人员根据需求从施工现场抽调
具体人员分工:1、韩升阳负责塔身、套架、平衡臂、起重臂及顶升的安装工作
2、刘志强具体负责地面的机件分类、起重臂对接、吊索就位、各润滑部位注油等工作
3、张新强负责临时架线、检查驾驶室及电器控制箱的线路、各限位及行程开关等
4、、张喜柱负责全面吊装指挥及安全工作
计划安装日期:2004年4月10日计划安装天数:3天二、工具配备、安装及检测备:1、活动扳手8#-18#1套、梅花扳手1套、钳工常用工具1套、大锤2把、口笛信号旗各1对、撬杠4根、吊具、索具1套、12-16吨汽车吊一部(外租)
2、检测工具、:万用表、钳式电流表、摇表、水准仪、经2纬仪、电工随身工具1套

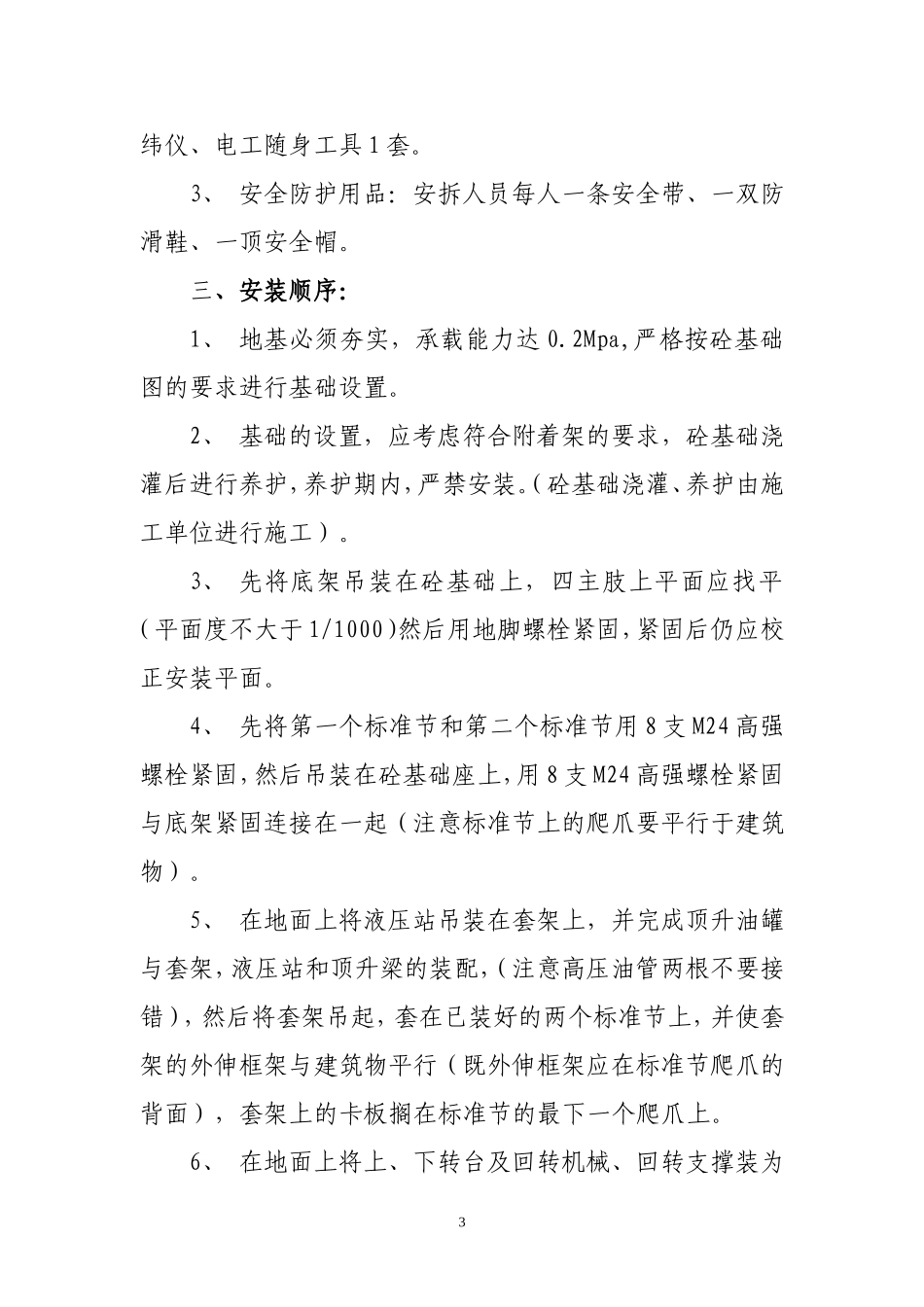

3、安全防护用品:安拆人员每人一条安全带、一双防滑鞋、一顶安全帽
三、安装顺序:1、地基必须夯实,承载能力达0
2Mpa,严格按砼基础图的要求进行基础设置
2、基础的设置,应考虑符合附着架的要求,砼基础浇灌后进行养护,养护期内,严禁安装
(砼基础浇灌、养护由施工单位进行施工)
3、先将底架吊装在砼基础上,四主肢上平面应找平(平面度不大于1/1000)然后用地脚螺栓紧固,紧固后仍应校正安装平面
4、先将第一个标准节和第二个标准节用8支M24高强螺栓紧固,然后吊装在砼基础座上,用8支M24高强螺栓紧固与底架紧固连接在一起(注意标准节上的爬爪
